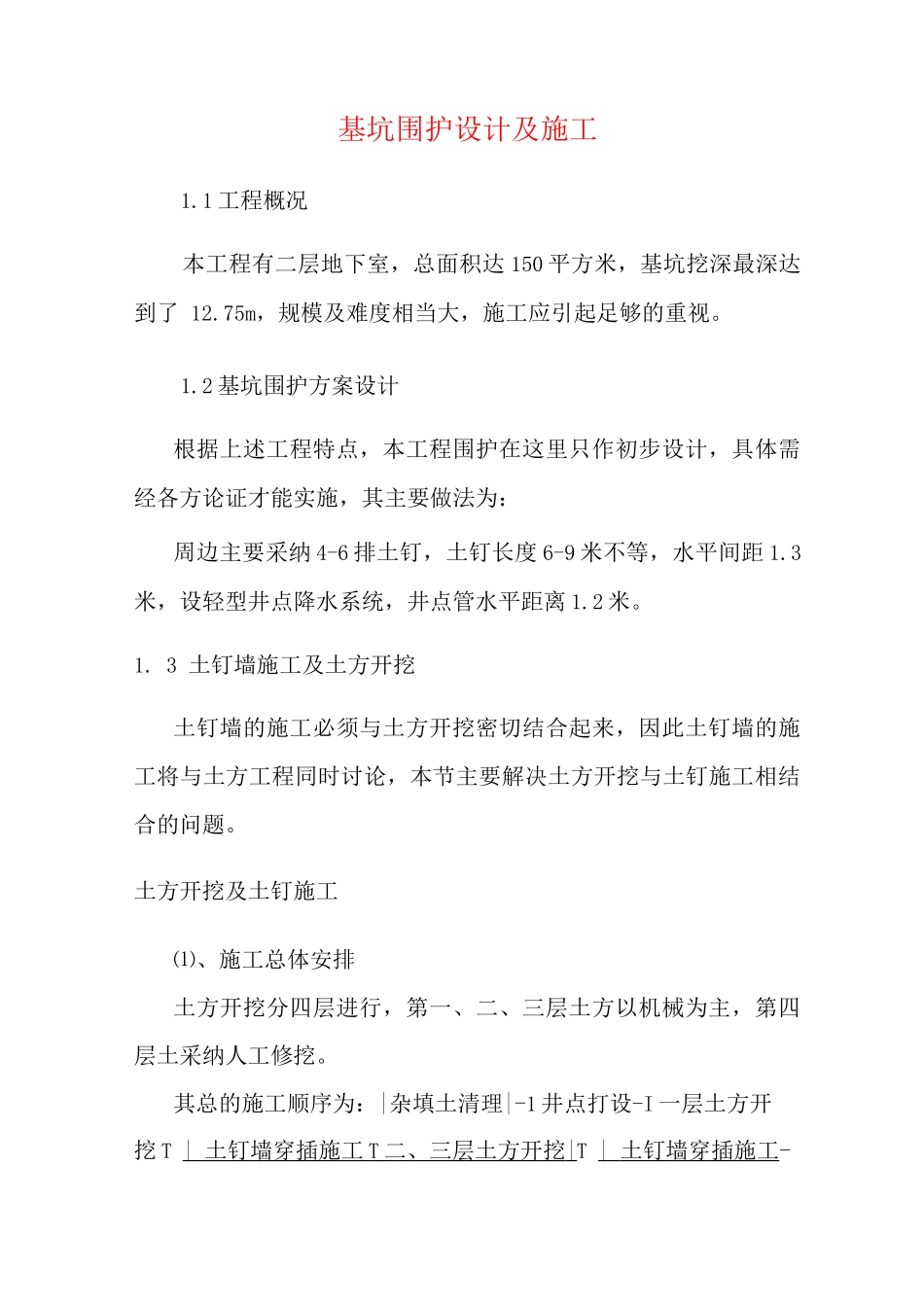

基坑围护设计及施工1
1 工程概况本工程有二层地下室,总面积达 150 平方米,基坑挖深最深达到了 12
75m,规模及难度相当大,施工应引起足够的重视
2 基坑围护方案设计根据上述工程特点,本工程围护在这里只作初步设计,具体需经各方论证才能实施,其主要做法为:周边主要采纳 4-6 排土钉,土钉长度 6-9 米不等,水平间距 1
3米,设轻型井点降水系统,井点管水平距离 1
3 土钉墙施工及土方开挖土钉墙的施工必须与土方开挖密切结合起来,因此土钉墙的施工将与土方工程同时讨论,本节主要解决土方开挖与土钉施工相结合的问题
土方开挖及土钉施工⑴、施工总体安排土方开挖分四层进行,第一、二、三层土方以机械为主,第四层土采纳人工修挖
其总的施工顺序为:|杂填土清理|-1 井点打设-I 一层土方开挖 T | 土钉墙穿插施工 T 二、三层土方开挖 | T | 土钉墙穿插施工 -承台、基础梁挖土 —修土—验槽、基础施工土方开挖根据土钉墙施工要求,分层分块开挖
派 2 台挖掘机进场,其中一台配合土钉墙施工,沿基坑周边开挖;另 1 台则开始中间的土方开挖
机械挖土用挖掘机分三层开挖,分块段,每块 10 米,间隔开挖,这样有利于土钉墙的施工,开挖必须服从土钉墙支护作业,待土钉作业完成,喷射混凝土初凝时方可进行下一层开挖,每步开挖应在土钉(或锚杆)设计深度 5 0cm 以内,严禁超挖
土方开挖由 2 台 1m3反铲挖掘机完成,施工应配备足够的载重车辆

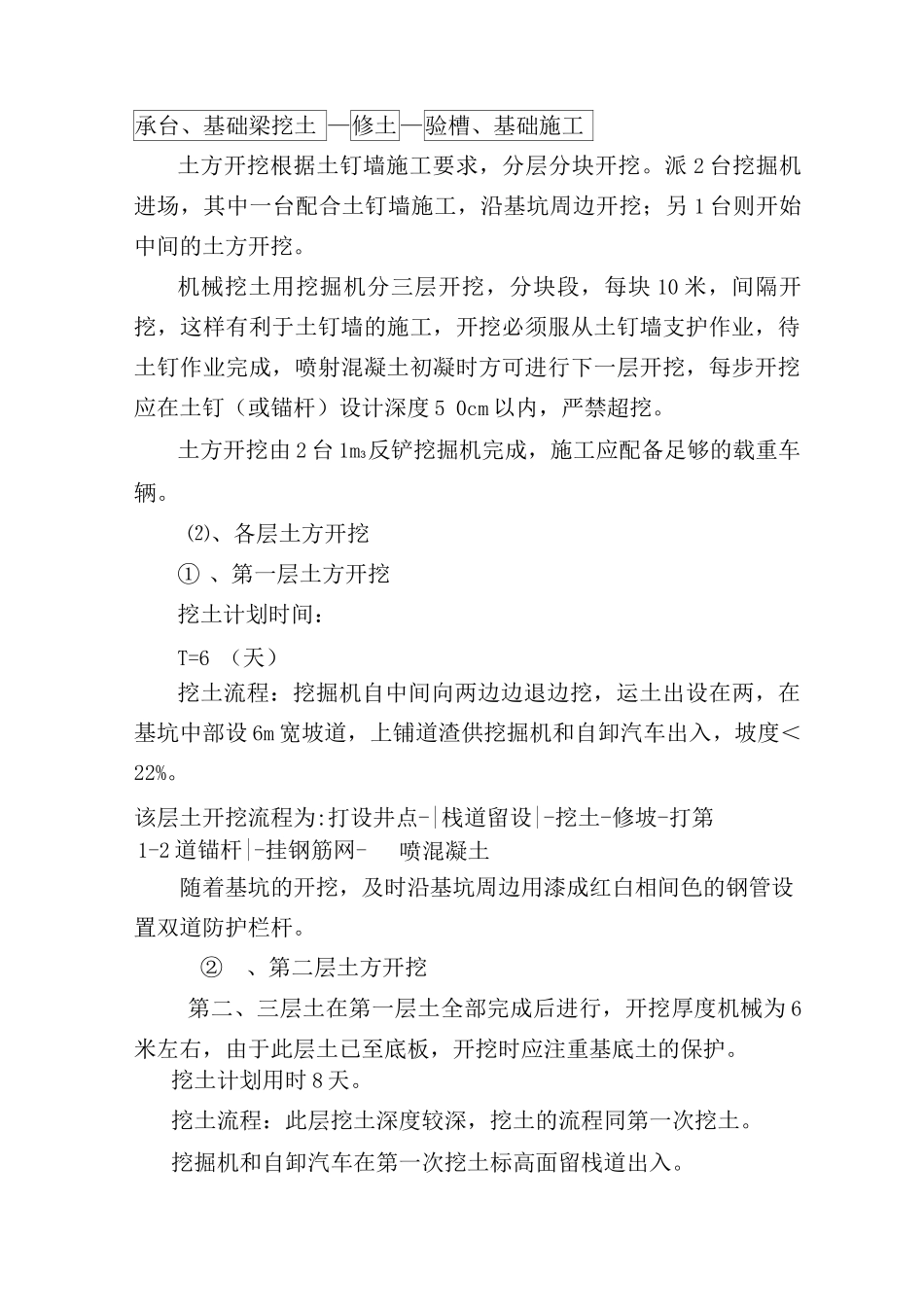

⑵、各层土方开挖① 、第一层土方开挖挖土计划时间:T=6 (天)挖土流程:挖掘机自中间向两边边退边挖,运土出设在两,在基坑中部设 6m 宽坡道,上铺道渣供挖掘机和自卸汽车出入,坡度< 22%
该层土开挖流程为:打设井点-|栈道留设|-挖土-修坡-打第随着基坑的开挖,及时沿基坑周边用漆成红白相间色的钢管设置双道防护栏杆

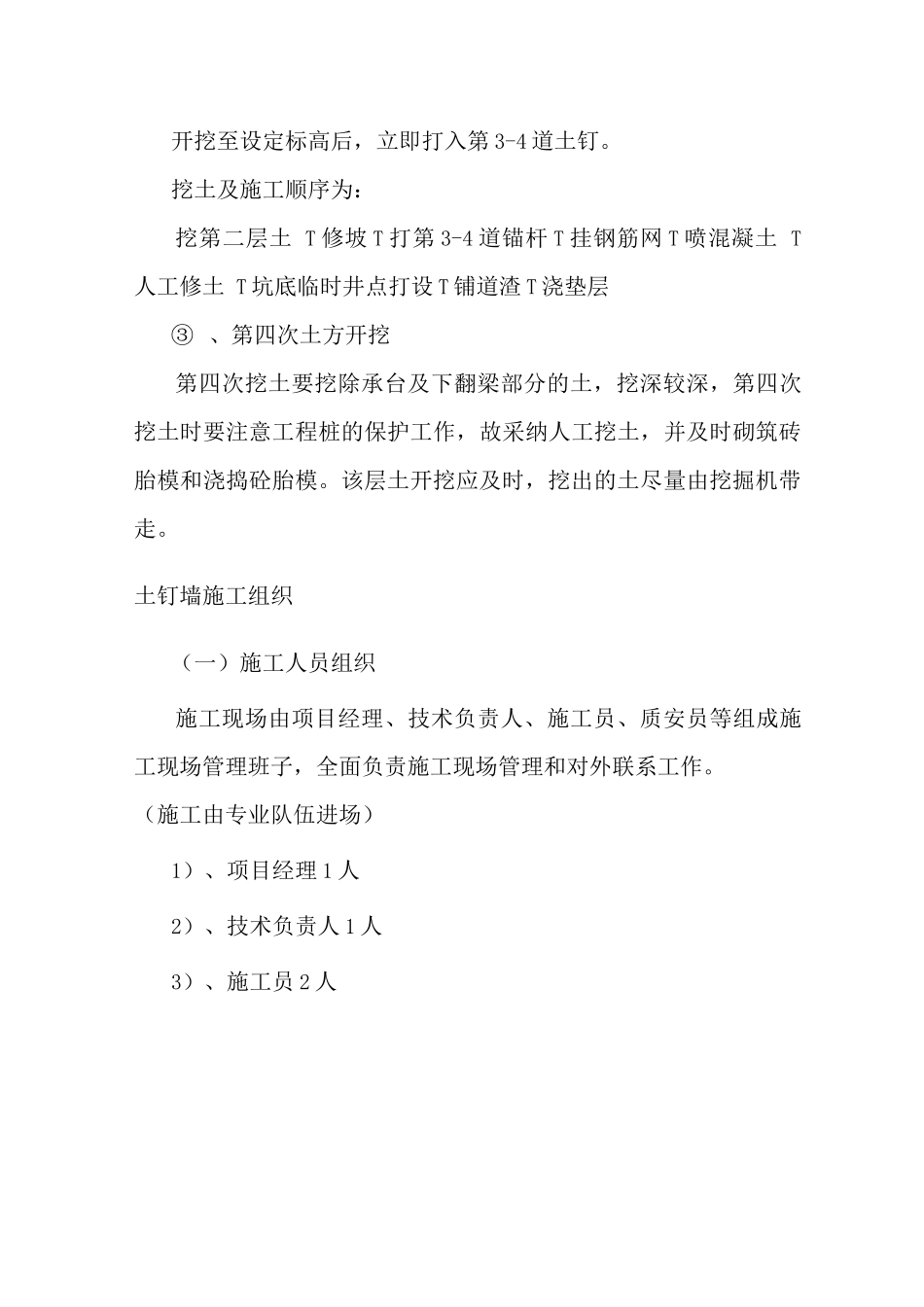

②、第二层土方开
