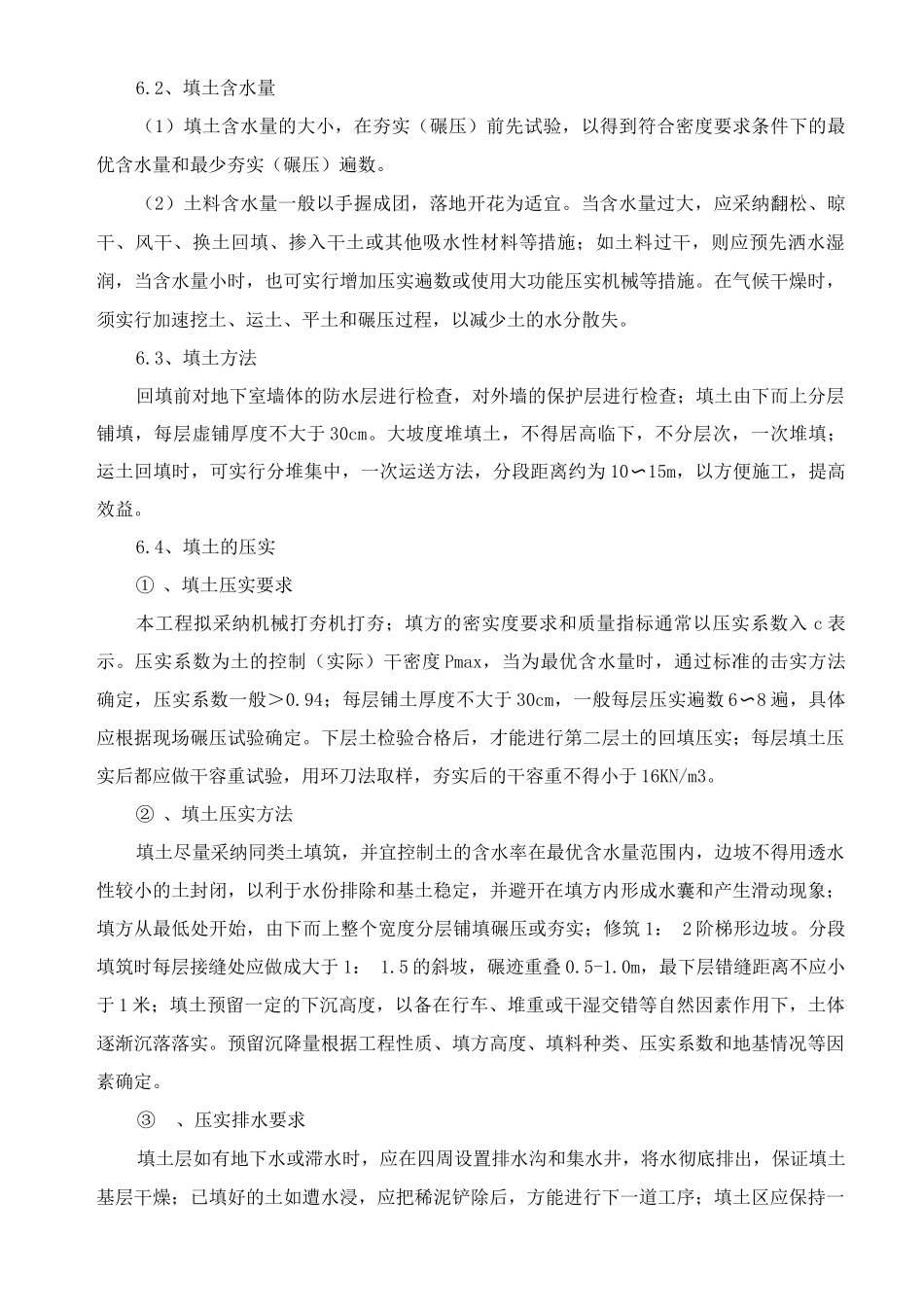

厚土,采纳人工修整
测量误差控制在法律规范允许范围内
② 、围护结构的保护措施挖机在沿基坑边开挖时,严禁野蛮碰撞、扒挖支护,围护结构边预留 1 土由人工清理
为防止下雨桩间土坍落,影响土建施工,围护桩周边严禁堆放钢材等重荷载,挖机应尽量不在基坑边作业,减少单位动荷载
③ 、工程桩保护措施每区块土方开挖后,如有工程桩头暴露,破桩单位要及时跟进截断
工程桩暴露后,挖机开挖应从桩四边均匀开挖,以免在一边开挖后,另一边土侧压力造成桩体受损
挖机在土方开挖中,严禁挖机挖斗野蛮碰撞,扒挖桩头、吊筋,严禁挖机手帮助破桩工人推倒未全凿断的桩头
④ 、基坑降、排水措施降水是土方开挖之前就要开始
首层土方开挖后,应在基坑周边砌筑 4 x 4 的排水沟,拦截雨水等流入基坑内,生活用水要进下水道,防止随地流淌
土方开挖过程中,及时抽排基坑内渗水、雨水;尤其是基坑开挖成型后,若干个临时集水坑,及时排除坑内渗水及雨水,确保底板不被水泡,保持底板干燥
⑶、基坑安全监测措施建议建设单位组织专业监测单位,做好基坑及周围道路、房屋的沉降、倾斜观测,定期测量,定期汇报,早发现问题,早实行对策
⑷、抢险应急措施考虑到本工程的特别性,即工程周边有道路及地下管网,所以在整个基坑土方开挖过程中,要对每一环节仔细对待,严格根据业主、监理审批的施工方案进行施工
建议实行以下几点措施:① 、由基坑安全生产领导小组牵头成立一支 20 人左右基坑抢险突击队,备足水泵、枕木、块石、被胎、草袋、水管、水泥、水玻璃等抢险材料,现场备放一台发电机等设备
抢险突击队在现场 24 小时待命,一旦出现险情,能随时投入抢险
② 、如开挖中发现围护结构渗水,并立即停止该部位土方的开挖
如渗水量较大,应立即复土填压,缓解险情进展
抢险突击队立即进入现场进行抢救
建议堵漏一般采纳插管引流法
用钢管插入渗漏处,管周围水泥加水玻璃填实;待引流一段时间,渗
