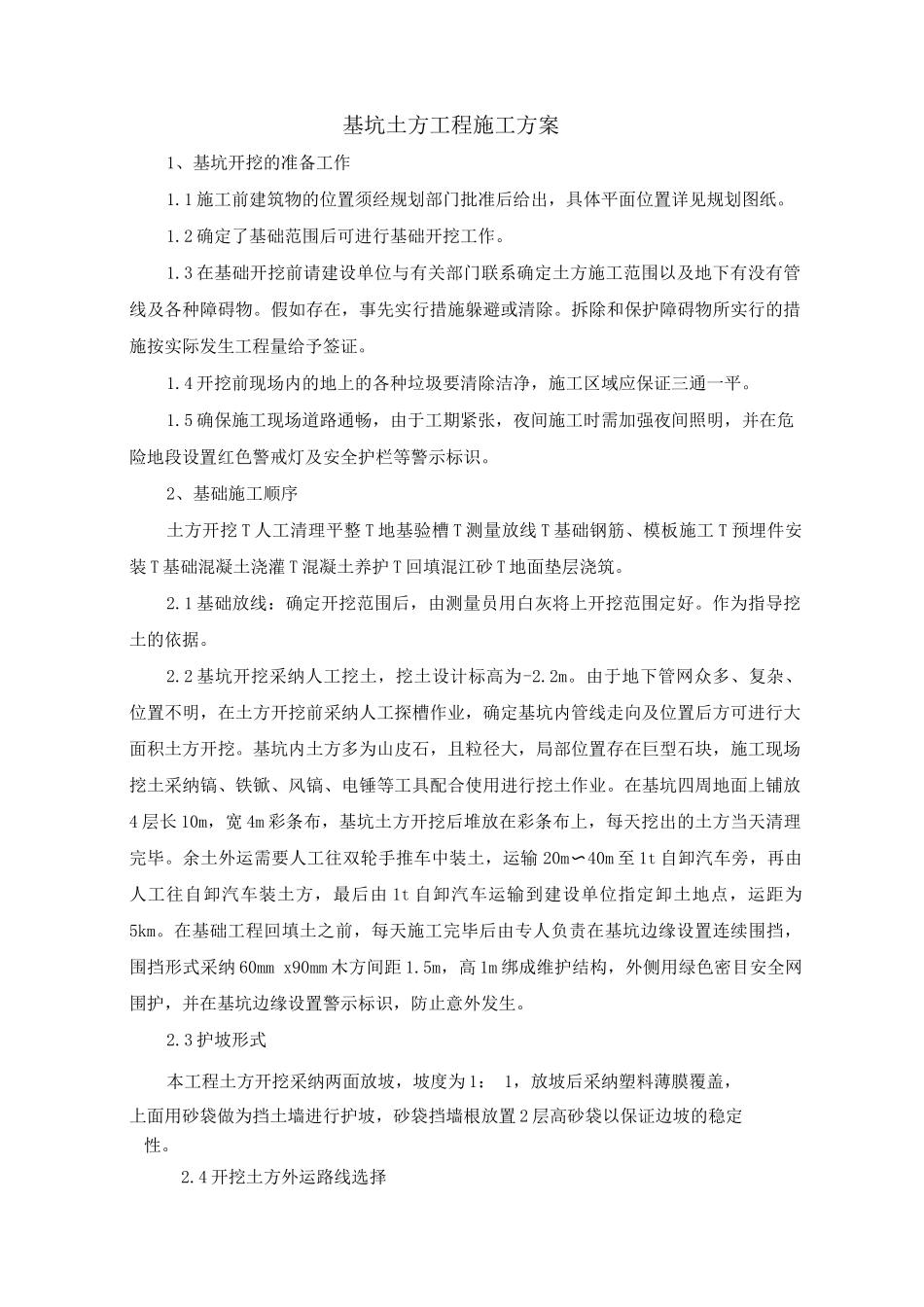

基坑土方工程施工方案1、基坑开挖的准备工作1
1 施工前建筑物的位置须经规划部门批准后给出,具体平面位置详见规划图纸
2 确定了基础范围后可进行基础开挖工作
3 在基础开挖前请建设单位与有关部门联系确定土方施工范围以及地下有没有管线及各种障碍物
假如存在,事先实行措施躲避或清除
拆除和保护障碍物所实行的措施按实际发生工程量给予签证
4 开挖前现场内的地上的各种垃圾要清除洁净,施工区域应保证三通一平
5 确保施工现场道路通畅,由于工期紧张,夜间施工时需加强夜间照明,并在危险地段设置红色警戒灯及安全护栏等警示标识
2、基础施工顺序土方开挖 T 人工清理平整 T 地基验槽 T 测量放线 T 基础钢筋、模板施工 T 预埋件安装 T 基础混凝土浇灌 T 混凝土养护 T 回填混江砂 T 地面垫层浇筑
1 基础放线:确定开挖范围后,由测量员用白灰将上开挖范围定好
作为指导挖土的依据
2 基坑开挖采纳人工挖土,挖土设计标高为-2
由于地下管网众多、复杂、位置不明,在土方开挖前采纳人工探槽作业,确定基坑内管线走向及位置后方可进行大面积土方开挖
基坑内土方多为山皮石,且粒径大,局部位置存在巨型石块,施工现场挖土采纳镐、铁锨、风镐、电锤等工具配合使用进行挖土作业
在基坑四周地面上铺放4 层长 10m,宽 4m 彩条布,基坑土方开挖后堆放在彩条布上,每天挖出的土方当天清理完毕
余土外运需要人工往双轮手推车中装土,运输 20m〜40m 至 1t 自卸汽车旁,再由人工往自卸汽车装土方,最后由 1t 自卸汽车运输到建设单位指定卸土地点,运距为5km
在基础工程回填土之前,每天施工完毕后由专人负责在基坑边缘设置连续围挡,围挡形式采纳 60mm x90mm 木方间距 1
5m,高 1m 绑成维护结构,外侧用绿色密目安全网围护,并在基坑边缘设置警示标识,防止意外发生
