基坑支护工程施工方案为了确保该支护工程能够经济、安全、高效的完成,我公司组织技术人员进行仔细的讨论和讨论,结合本工程设计特点及现场施工条件,基坑护坡大部分采纳土钉墙支护
施工中考虑分区域施工,先施施工场地下室部分基础,后施工无地下室部分基础
上述方案能够满足现场周围地下管线和既有建筑物的安全

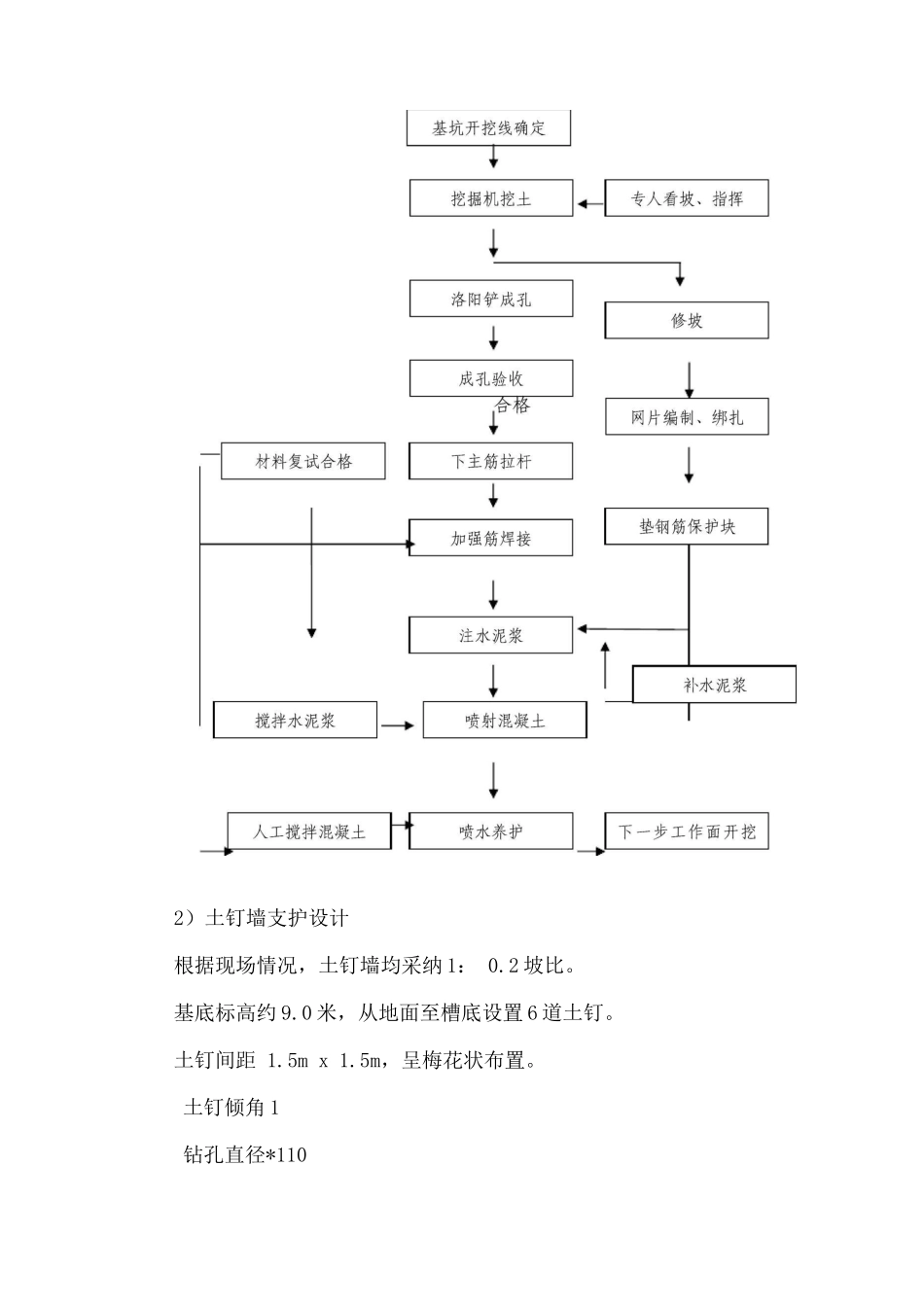

(1)土钉墙施工1)施工流程土钉施工随土方开挖进行,采纳人工或机械成孔
孔内安放拉杆后采纳微压灌注水泥浆,挂钢筋网后喷射混凝土面层
其施工流程如下:2)土钉墙支护设计根据现场情况,土钉墙均采纳 1: 0
基底标高约 9
0 米,从地面至槽底设置 6 道土钉
土钉间距 1
5m x 1
5m,呈梅花状布置
土钉倾角 1钻孔直径*110主筋拉杆分别为 1①20、1①22
注浆材料 PO32
5 水泥浆,水灰比 0
5,浆体强度不低于 M10,根据设计强度提前试配
注浆压力 0
3mpa,根据情况可增加速凝剂
钢筋网面墙面挂* 6
5@2 x 2mm 的钢筋网,外配① 16加强筋与所有主筋拉杆端头相连
混凝土面层厚度 80〜1mm,喷射混凝土的强度为 C20

各层土钉参数详见下表:1: 0
2 坡比土钉墙参数表3) 土钉墙施工技术要求① 土方开挖严格按设计要求控制坡度,人工修坡与机械开挖交替进行,及时修坡,修坡时要求通过挂线和经纬仪配合,确保土坡的基层平整,并在土体表面插上控制标高的短钢筋头,保证坡面平整度,坡面不平整度不大于±20mm
②土方开挖必须与土钉墙施工密切配合,土钉墙施工时必须分段分层进行土方开挖,每段长度 20〜30m,每层挖土深度与土钉垂直间距相匹配,保证每层土方开挖的超挖量小于 4mm,—则便于土钉施工,二则避开超挖造成边坡塌方
③ 修坡结束后确定土钉孔位,然后用洛阳铲成孔,孔位误差不大于1mm,如遇特别情况需要移孔位,由现场技术负责人审定
