基坑降水和土方开挖方案

基坑降水和土方开挖方案_第1页
1/7
基坑降水和土方开挖方案_第2页
2/7
基坑降水和土方开挖方案_第3页
3/7

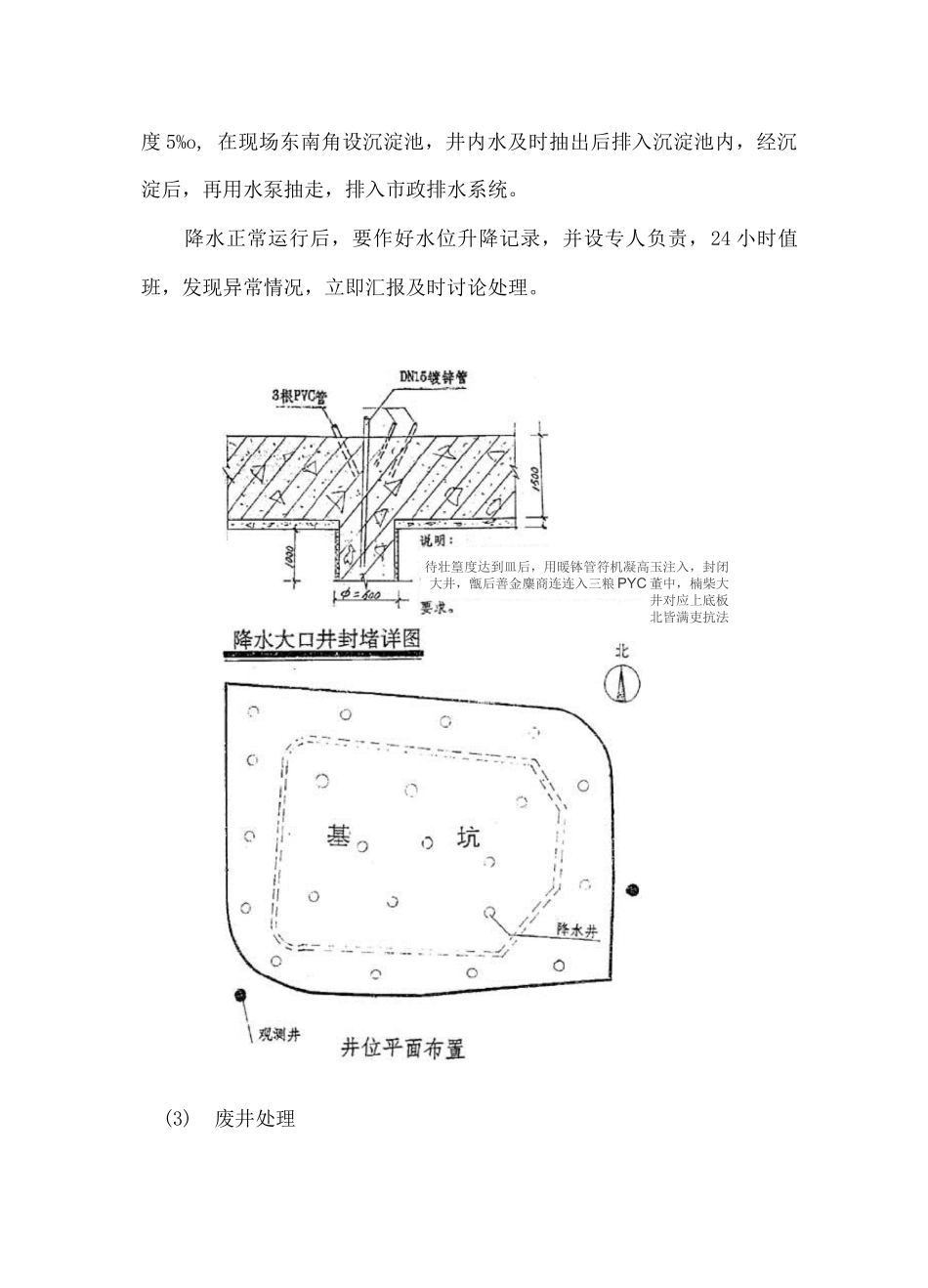

基坑降水和土方开挖方案1、基坑降水本工程基坑属于深基坑,坑底标高为-10.7m,局部-10.8m、一 12.0m;浅基坑部分标高为-9.20m,局部为-10.10m、-10.69m、-11.4m;自然地坪-0.30m。本工程基础采纳正、逆施工方法相结合的施工方法。主楼为正施工,裙房为逆施工。基坑降水采纳大井,在基坑范围设置 16m 深降水井 23 个,12m 深降水井 3 个,间距 14 — 16m,直径均为① 6。其中正施工部分设 8 个井点,逆施部分设 18 个降水井点;并在基础的西、南两面相应设置了测试点和观测井各两个,用以观测基坑降水过程中地连墙的位移情况及地连墙外地下水位变化情况,以便于针对变化情况实行相应措施。(详见井位平面布置图)(1) 、管井施工管井采纳潜水钻机成孔,先根据井点平面位置放出井位,由钻机成孔,成孔时严格控制井孔垂直度,成孔后,要彻底清除孔底沉渣和井壁泥皮,然后下无砂混凝土管,在井管周围回填粒径 3 — 15mm 砾石作过滤层。地面下 0.5m 以内用粘土填充夯实。(2) 、降水运行降水安排在水泥搅拌桩施工后开始进行,至土 0.以上结构施工完为止。在土方开挖前降水时间不少于 10 天,降水时选用扬程为 25m 的 QY -25 型潜水泵,每井设一台,共 26 台,另备用 4 台。沿地下连续墙外轮廓线设 6mm 宽排水沟,沟壁、沟底用红砖铺设,坡度 5%o, 在现场东南角设沉淀池,井内水及时抽出后排入沉淀池内,经沉淀后,再用水泵抽走,排入市政排水系统。降水正常运行后,要作好水位升降记录,并设专人负责,24 小时值班,发现异常情况,立即汇报及时讨论处理。待壮篁度达到皿后,用暖钵管符机凝高玉注入,封闭大井,甑后善金麋商连连入三粮 PYC 董中,楠柴大井对应上底板北皆满吏抗法(3)废井处理降水结束后,拆除水泵,用砂石料将并填实。(4 )注意事项:a、潜水泵安装严格按出厂说明书进行,并严格按现场用电规定接线,防止漏电伤人。b、潜水泵入井时应认真居中下沉,防止碰坏井壁。c、降水过程中应随时检查泵体工作是否正常,如发现异常情况,应立即停机排除障碍后,方能继续运行。d、常常检查供电线路是否正常,尤其在大风大雨后,必须全面检查线路后,才能启动水泵。2、土方开挖:本工程土方开挖具有基坑深,土方量大,场地小等特点,因此土方开挖本着多快好省原则,合理选择施工机械,精心、安排工作面,保证机械连续作业。(1 机械配备:选用两台 0.8m3 日产小松挖掘机,最大挖掘深度可达 6m,配备 8 台15...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑降水和土方开挖方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
