过程实施动态管理,从而使基坑支护施工达到既经济又优质的目的
5、环保原则施工前充分调查了解工程周边环境情况,紧密结合环境保护进行施工
施工中仔细作好文明施工,减少空气、噪音污染,施工污水、废浆经沉淀并取得相关部门的批准后方可排放
施工过程实施 ISO140 标准,进行环境管理
建设“绿色施工场地”,实施“环保施工”
3 工程概况及主要工程数量3
1 工程概况1、本挖深度约 7m
桩顶设计标高为-7
975,集水坑及电梯井位置深度为-8
975和-9
根据开挖情况,地下水现有水位约-8
本方案基坑降水工程采纳 6 5mm 降水井井点降水,降水井设计为 10 棵,沿基坑内周边均布,井位离筏板边沿向外1
5m 以上,降水井深度 3-6 米,滤水管外径 0
5m,井管采纳无砂水泥管,全孔下入 6 5 无砂水泥管,井管外充填石子
1KW 潜水泵抽水,电梯汲水坑部位设 2 台水泵配合明排,
2、基坑内降水应保持与土方开挖及主体结构施工的同步性

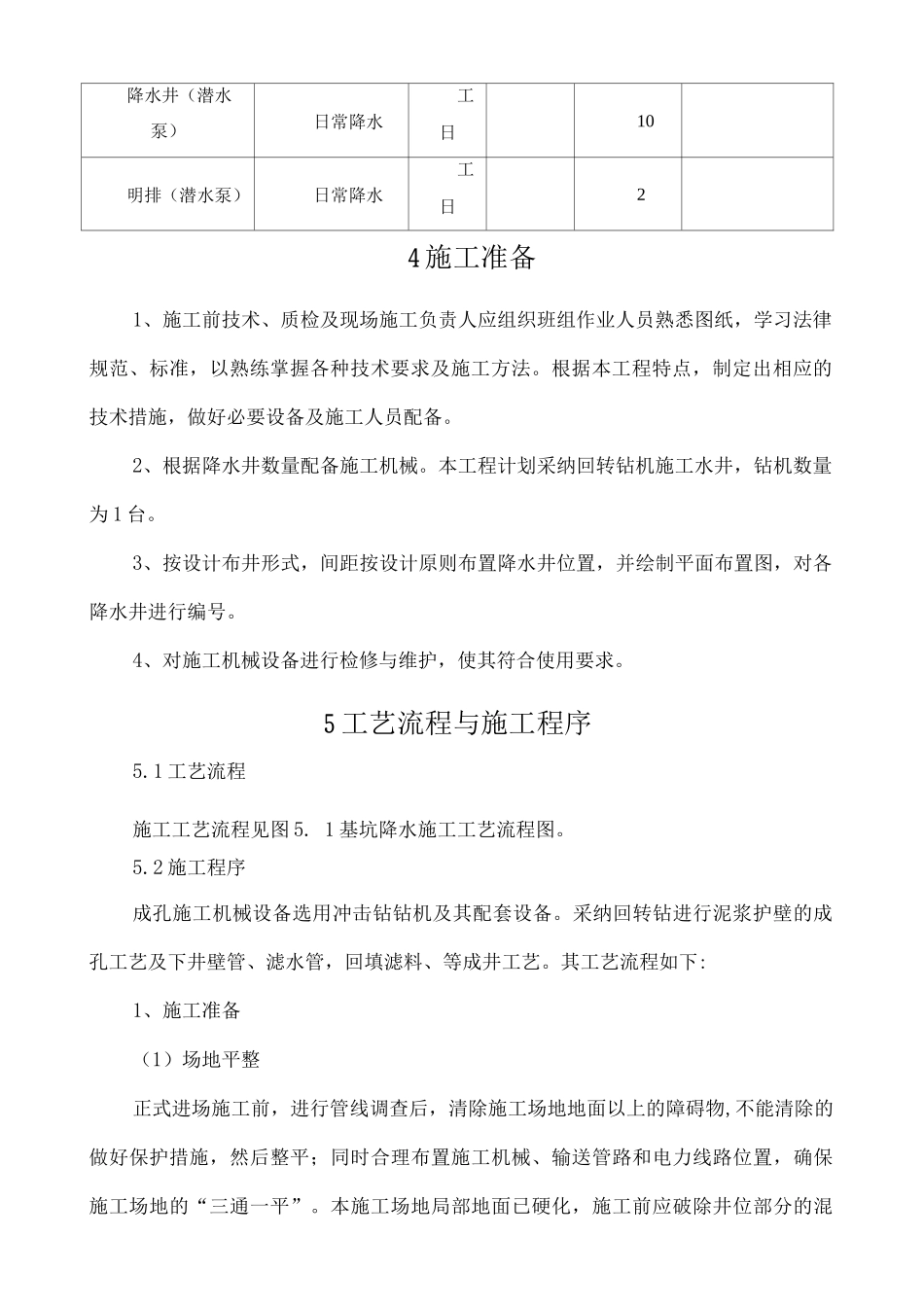

2 地质概况该地区历年最高水位埋深约 3
m,地下水水位年变幅 3
据调查,场地地下水水位年变幅 1 ~ 2m
3 主要工程数量基坑降水施工主要工程量详见表 3
01:表 3
01 基坑降水主要工程数量表工程部位工程项目单位深度数量备注基坑周边6 5 降水井3-6m101降水井(潜水泵)日常降水工日10明排(潜水泵)日常降水工日24 施工准备1、施工前技术、质检及现场施工负责人应组织班组作业人员熟悉图纸,学习法律规范、标准,以熟练掌握各种技术要求及施工方法
根据本工程特点,制定出相应的技术措施,做好必要设备及施工人员配备
2、根据降水井数量配备施工机械
本工程计划采纳回转钻机施工水井,钻机数量为 1 台

3、按设计布井形式,间距按设计原则布置降水井位置,并绘制平面布置图,对各降水井进行编号
