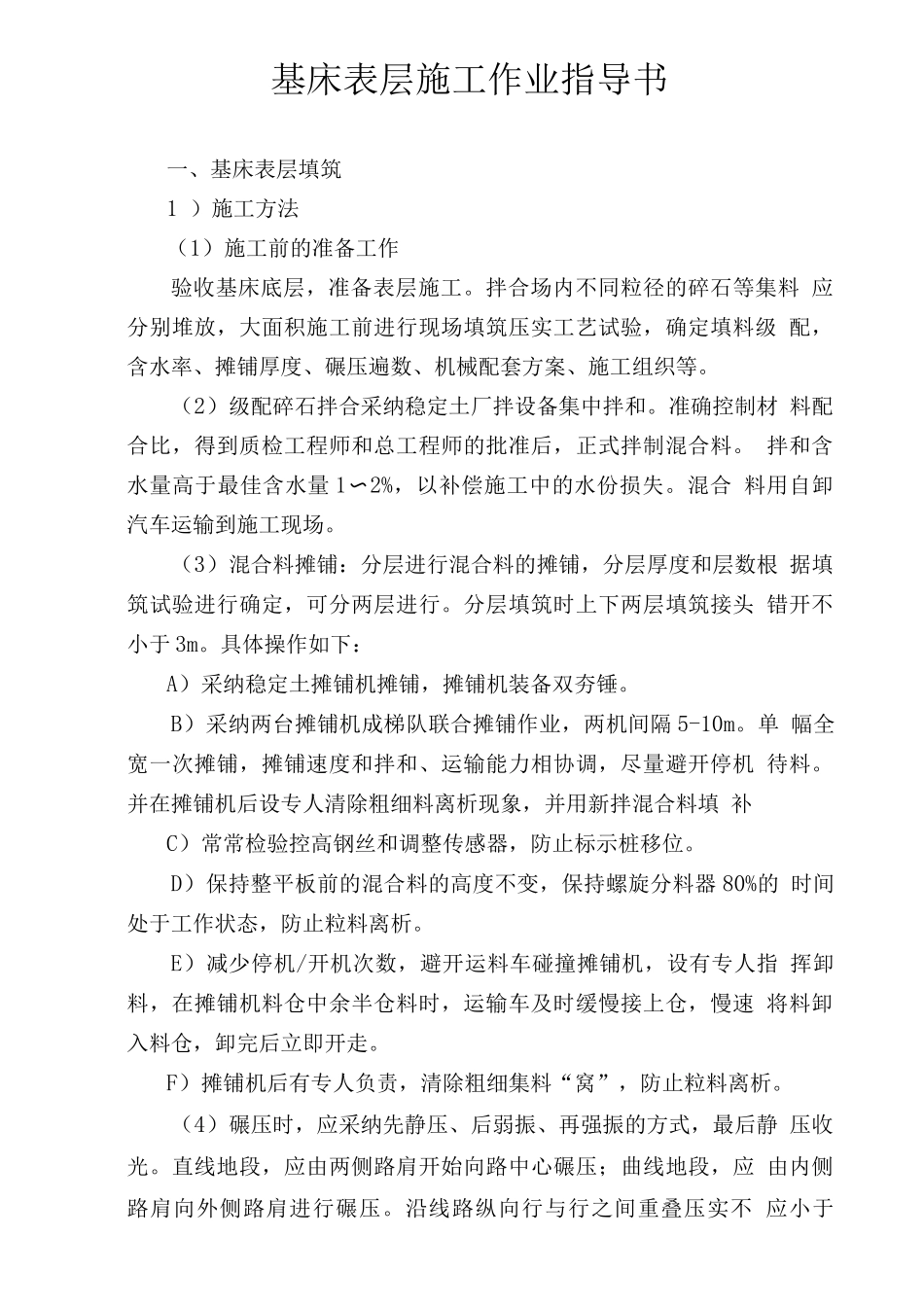

基床表层施工作业指导书一、基床表层填筑1 )施工方法(1)施工前的准备工作验收基床底层,准备表层施工
拌合场内不同粒径的碎石等集料 应分别堆放,大面积施工前进行现场填筑压实工艺试验,确定填料级 配,含水率、摊铺厚度、碾压遍数、机械配套方案、施工组织等
(2)级配碎石拌合采纳稳定土厂拌设备集中拌和
准确控制材 料配合比,得到质检工程师和总工程师的批准后,正式拌制混合料
拌和含水量高于最佳含水量 1〜2%,以补偿施工中的水份损失
混合 料用自卸汽车运输到施工现场
(3)混合料摊铺:分层进行混合料的摊铺,分层厚度和层数根 据填筑试验进行确定,可分两层进行
分层填筑时上下两层填筑接头 错开不小于 3m
具体操作如下:A)采纳稳定土摊铺机摊铺,摊铺机装备双夯锤
B)采纳两台摊铺机成梯队联合摊铺作业,两机间隔 5-10m
单 幅全宽一次摊铺,摊铺速度和拌和、运输能力相协调,尽量避开停机 待料
并在摊铺机后设专人清除粗细料离析现象,并用新拌混合料填 补C)常常检验控高钢丝和调整传感器,防止标示桩移位
D)保持整平板前的混合料的高度不变,保持螺旋分料器 80%的 时间处于工作状态,防止粒料离析
E)减少停机/开机次数,避开运料车碰撞摊铺机,设有专人指 挥卸料,在摊铺机料仓中余半仓料时,运输车及时缓慢接上仓,慢速 将料卸入料仓,卸完后立即开走
F)摊铺机后有专人负责,清除粗细集料“窝”,防止粒料离析
(4)碾压时,应采纳先静压、后弱振、再强振的方式,最后静 压收光
直线地段,应由两侧路肩开始向路中心碾压;曲线地段,应 由内侧路肩向外侧路肩进行碾压
沿线路纵向行与行之间重叠压实不 应小于40cm,各区段交接处,纵向搭接压实长度不小于 2m
(5)横向接缝处填料应翻挖并与新铺的填料混合均匀后再进行 碾压,并注意调整其含水率,纵向应避开工作缝

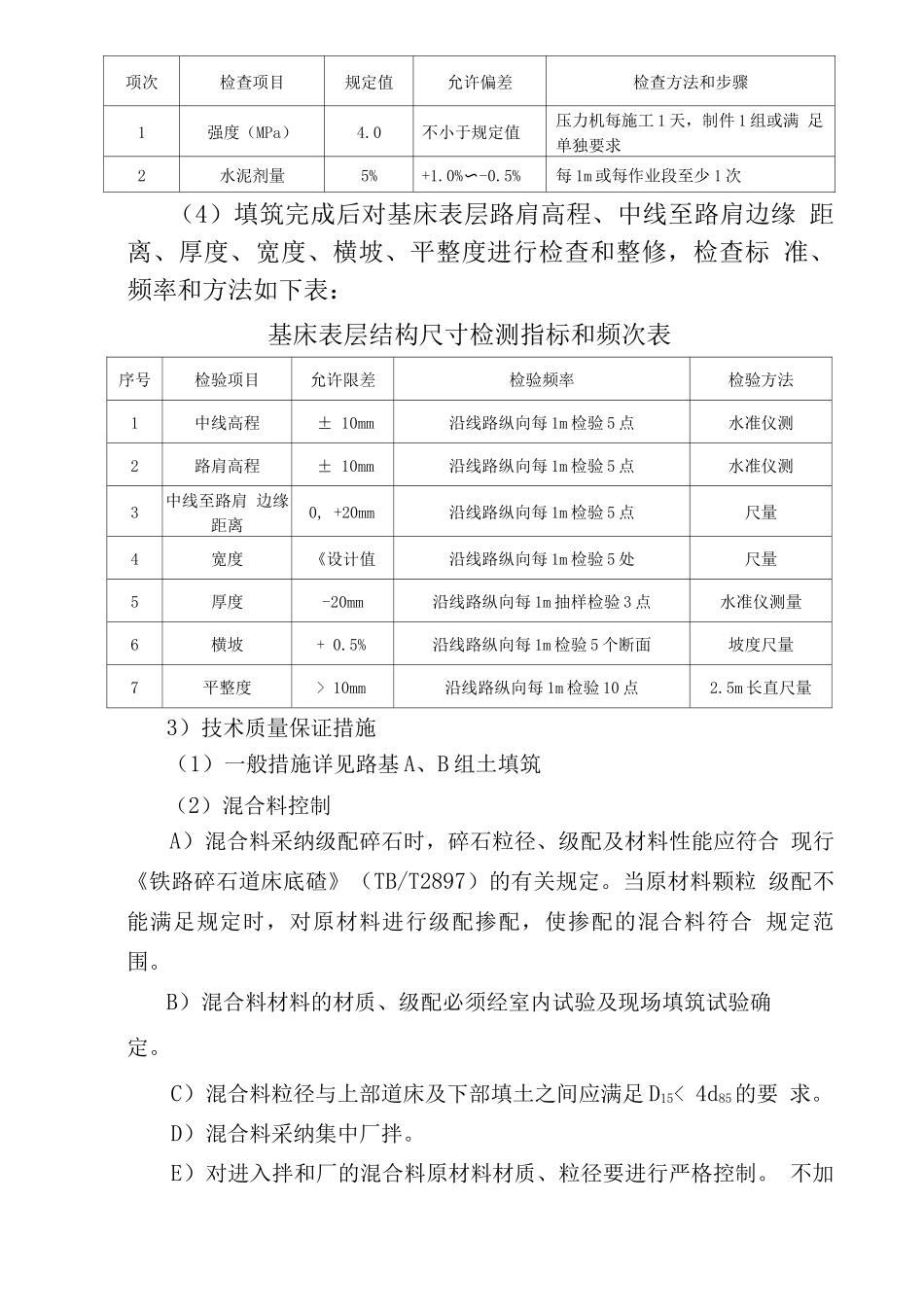

(6)检测试验及修整养护A)试验人员在拌和厂对混合料
