基础及主体施工方案第一节土方施工一、土方开挖土方施工采纳机械与人工配合进行,以机械开挖为主,人工开挖为辅
第一步为机械开挖:采纳的挖土机械为 WY-6 型反铲挖土机,该机每小时挖土量为:最大可达到 240m 3,反铲半径为 10-11m,反铲深度 6-7m
本工程总挖土方量(机械挖土部分)大约 250m 3,这样挖土需 105 小时即可完成
本工程设置两台挖土机平行退后进行,机械挖土根据各部位地下室底板的标高,挖至距垫层标高 2mm 处
第二步为人工开挖:机械开挖余下的 3mm 厚及地下室底板下的柱基和人工挖孔灌注桩基均采纳人工开挖
独立柱基、灌注桩基开挖均不放坡
土方开挖时,配 8 辆 4
5t 的自卸汽车运土,土方先根据计算,回填所需要的土方先放置于北面体育场场地上以备回填用,其余的土方运出场外
土方开挖路线由 A 轴一端退挖至 N 轴一端
二、土方回填采纳分层回填夯实,人工、机械配合进行
夯实遍数不少于 3-4 遍
回填时间处于雨季,因此,要求供应土源必须干燥,含水量<15%左右,土质较好
第二节垫层施工施工时,将轴线和标高冲放到基坑内,再依据垫层边线与轴线的相关尺寸支设垫层边线模板,模板支撑实行在钢模板的背面用① 14 钢筋打入土层的方法稳定模板,安模时应拉通线校正模板
模板支设完后,用水准仪测控垫层面标高,标高控制实行在基坑内用短钢筋头打水平控制桩的方法
砼采纳商品砼,泵送到位,基坑边泵到不到位的采纳溜槽到位,砼先用平板振动器振捣密实,再用铁皮子拍压抹平

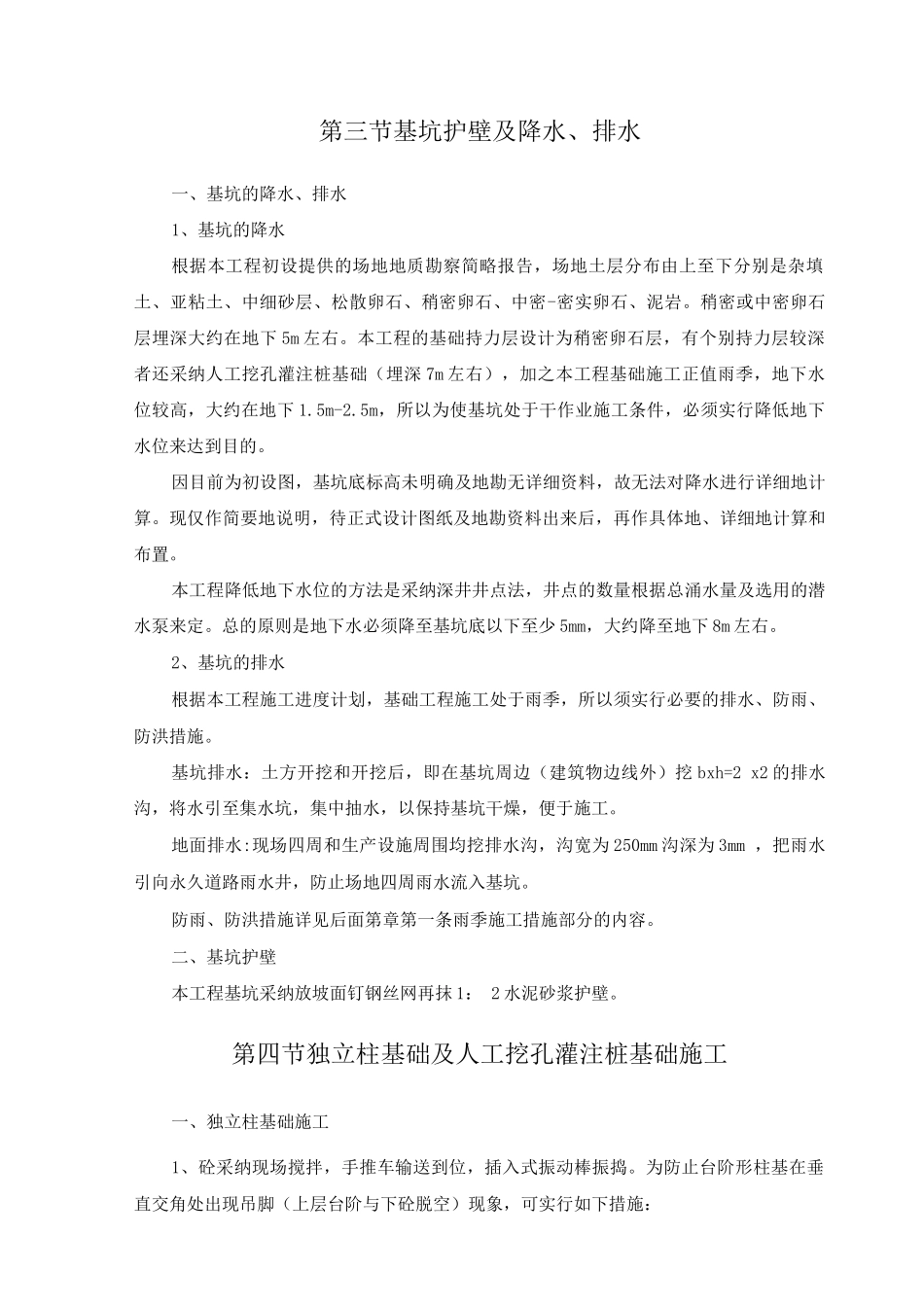

第三节基坑护壁及降水、排水一、基坑的降水、排水1、基坑的降水根据本工程初设提供的场地地质勘察简略报告,场地土层分布由上至下分别是杂填土、亚粘土、中细砂层、松散卵石、稍密卵石、中密-密实卵石、泥岩
稍密或中密卵石层埋深大约在地下 5m 左右
本工程的基础持力层设计为稍密卵石层,有个别持力层较深者还采纳人工挖孔灌注桩
