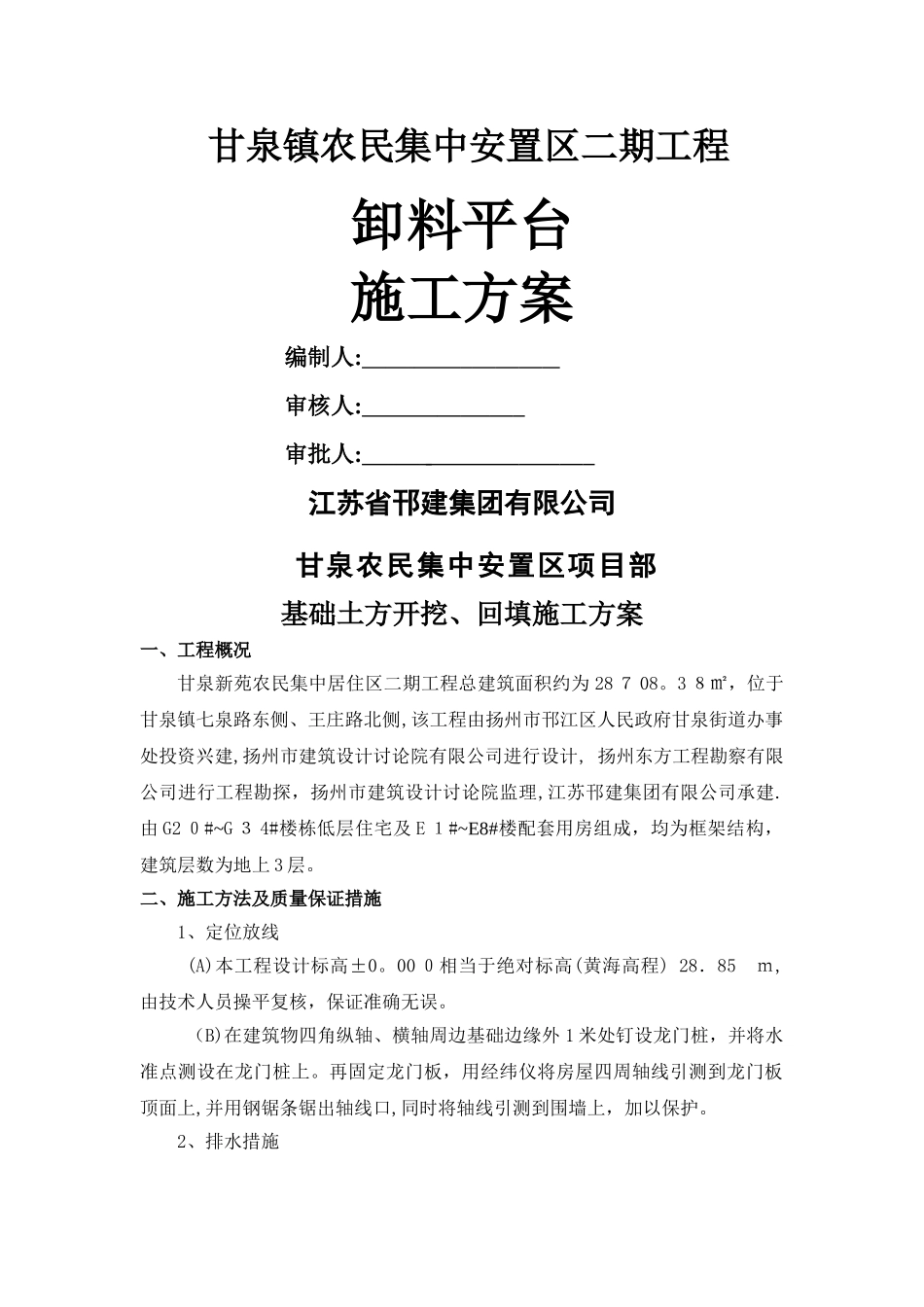

甘泉镇农民集中安置区二期工程卸料平台施工方案编制人: 审核人: 审批人: 江苏省邗建集团有限公司甘泉农民集中安置区项目部基础土方开挖、回填施工方案一、工程概况甘泉新苑农民集中居住区二期工程总建筑面积约为 28 7 08
3 8㎡,位于甘泉镇七泉路东侧、王庄路北侧,该工程由扬州市邗江区人民政府甘泉街道办事处投资兴建,扬州市建筑设计讨论院有限公司进行设计, 扬州东方工程勘察有限公司进行工程勘探,扬州市建筑设计讨论院监理,江苏邗建集团有限公司承建
由 G2 0#~G 3 4#楼栋低层住宅及 E 1#~E8#楼配套用房组成,均为框架结构,建筑层数为地上 3 层
二、施工方法及质量保证措施1、定位放线(A)本工程设计标高±0
00 0相当于绝对标高(黄海高程) 28.85 m,由技术人员操平复核,保证准确无误
(B)在建筑物四角纵轴、横轴周边基础边缘外 1 米处钉设龙门桩,并将水准点测设在龙门桩上
再固定龙门板,用经纬仪将房屋四周轴线引测到龙门板顶面上,并用钢锯条锯出轴线口,同时将轴线引测到围墙上,加以保护

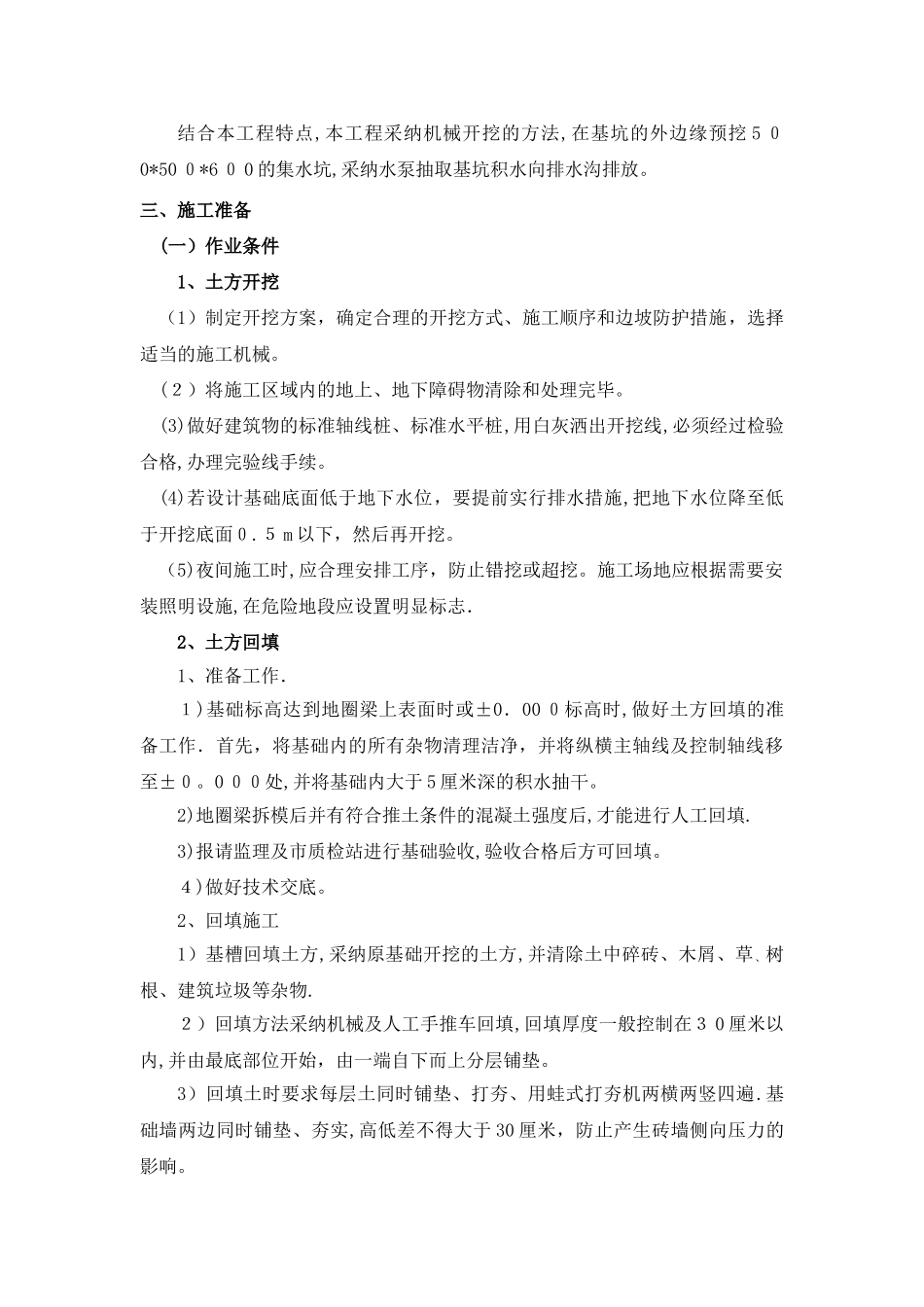

2、排水措施结合本工程特点,本工程采纳机械开挖的方法,在基坑的外边缘预挖 5 00*50 0*6 0 0 的集水坑,采纳水泵抽取基坑积水向排水沟排放
三、施工准备(一)作业条件1、土方开挖(1)制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
(2)将施工区域内的地上、地下障碍物清除和处理完毕
(3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续
(4)若设计基础底面低于地下水位,要提前实行排水措施,把地下水位降至低于开挖底面0
5 m 以下,然后再开挖
(5)夜间施工时,应合理安排工序,防止错挖或超挖

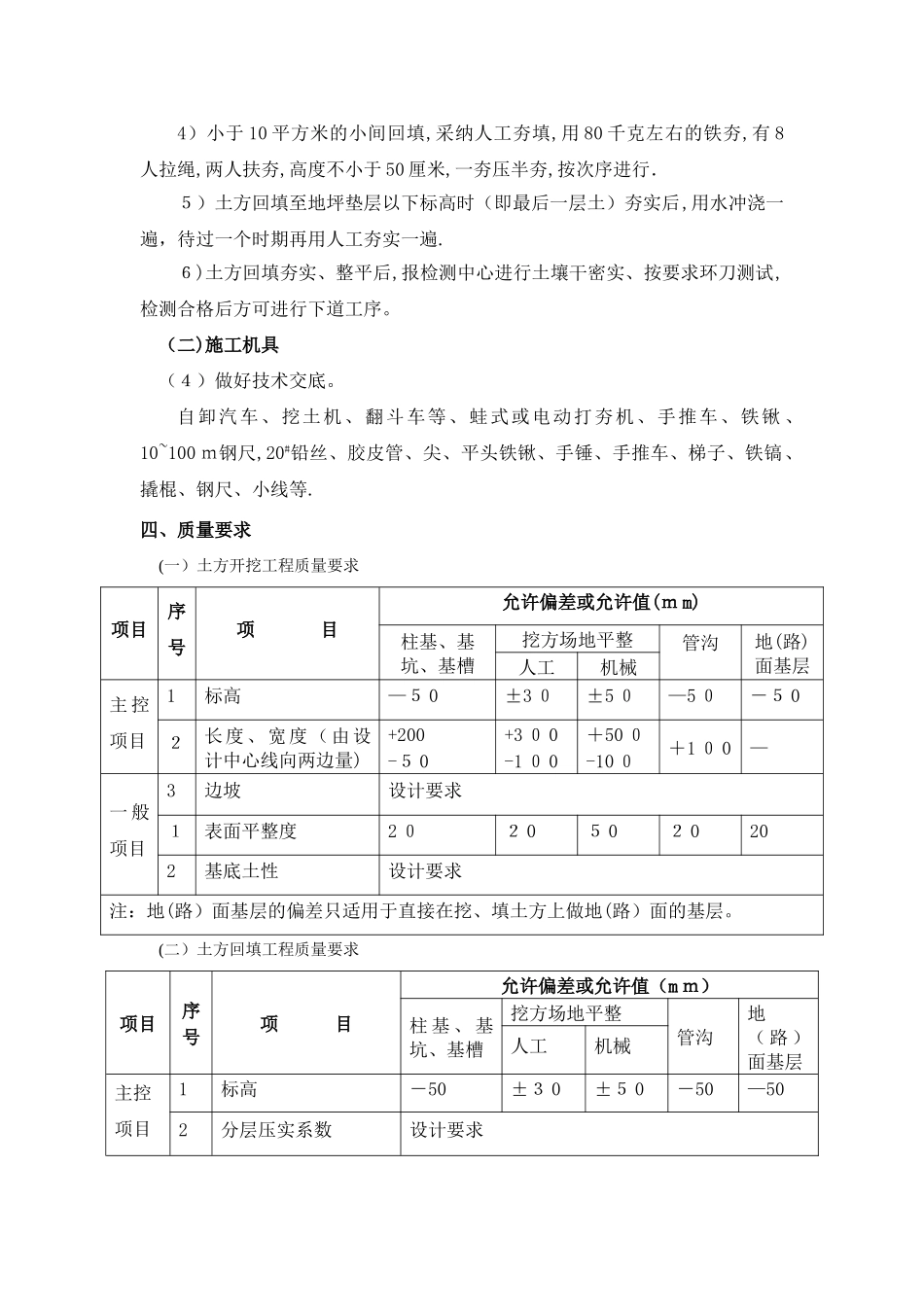

施工场地应根据需要安装照明设施,在危险地段应设置明显标志.2、土方回填1、准备工作.1)基础标高达到地圈梁上表
