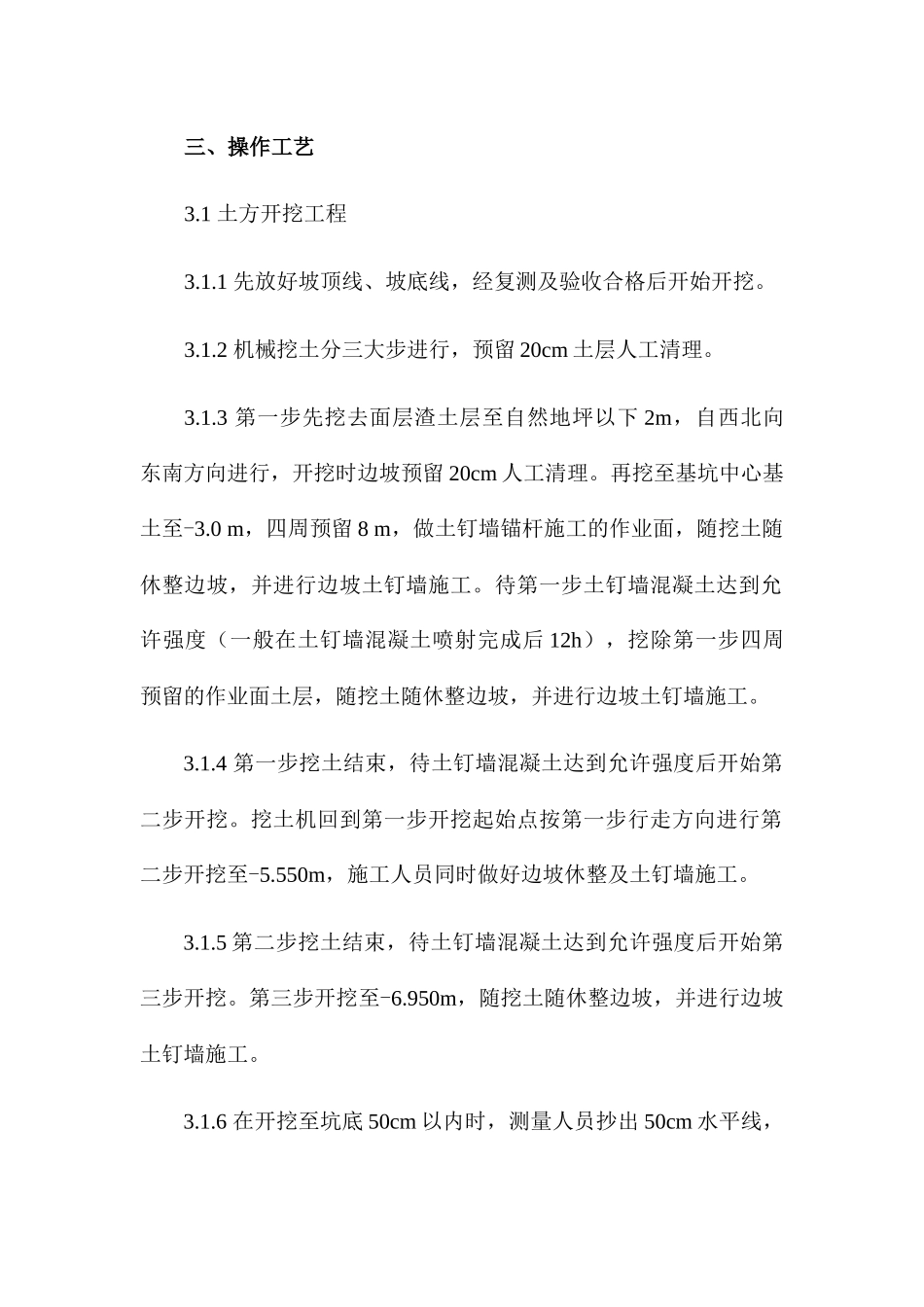

三、操作工艺3
1 土方开挖工程3
1 先放好坡顶线、坡底线,经复测及验收合格后开始开挖
2 机械挖土分三大步进行,预留 20cm 土层人工清理
3 第一步先挖去面层渣土层至自然地坪以下 2m,自西北向东南方向进行,开挖时边坡预留 20cm 人工清理
再挖至基坑中心基土至-3
0 m,四周预留 8 m,做土钉墙锚杆施工的作业面,随挖土随休整边坡,并进行边坡土钉墙施工
待第一步土钉墙混凝土达到允许强度(一般在土钉墙混凝土喷射完成后 12h),挖除第一步四周预留的作业面土层,随挖土随休整边坡,并进行边坡土钉墙施工
4 第一步挖土结束,待土钉墙混凝土达到允许强度后开始第二步开挖
挖土机回到第一步开挖起始点按第一步行走方向进行第二步开挖至-5
550m,施工人员同时做好边坡休整及土钉墙施工
5 第二步挖土结束,待土钉墙混凝土达到允许强度后开始第三步开挖
第三步开挖至-6
950m,随挖土随休整边坡,并进行边坡土钉墙施工

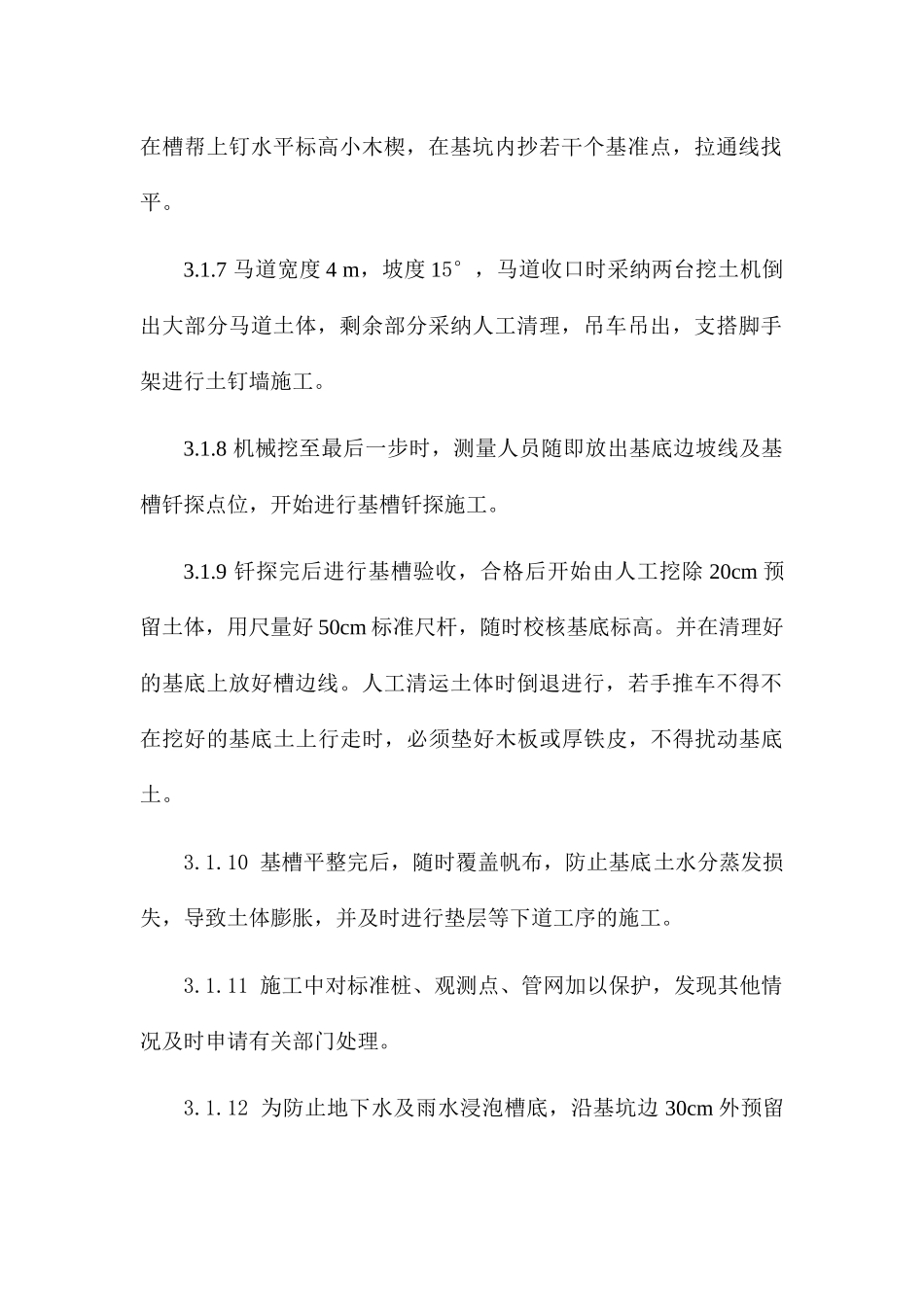

6 在开挖至坑底 50cm 以内时,测量人员抄出 50cm 水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平
7 马道宽度 4 m,坡度 15°,马道收口时采纳两台挖土机倒出大部分马道土体,剩余部分采纳人工清理,吊车吊出,支搭脚手架进行土钉墙施工
8 机械挖至最后一步时,测量人员随即放出基底边坡线及基槽钎探点位,开始进行基槽钎探施工
9 钎探完后进行基槽验收,合格后开始由人工挖除 20cm 预留土体,用尺量好 50cm 标准尺杆,随时校核基底标高
并在清理好的基底上放好槽边线
人工清运土体时倒退进行,若手推车不得不在挖好的基底土上行走时,必须垫好木板或厚铁皮,不得扰动基底土
10 基槽平整完后,随时覆盖帆布,防止基底土水分蒸发损失,导致土体膨胀,并及时进行垫层等下道工序的
