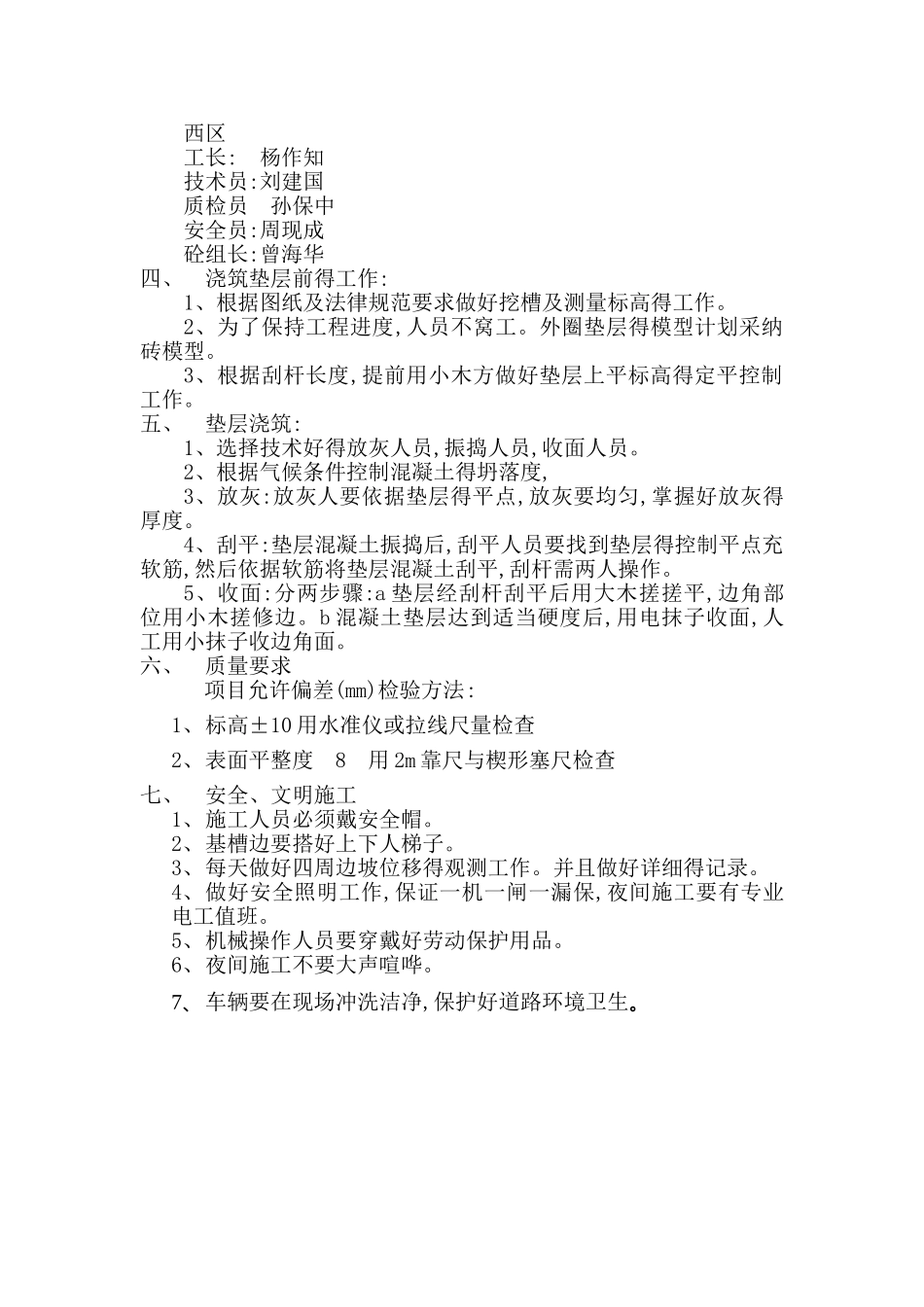

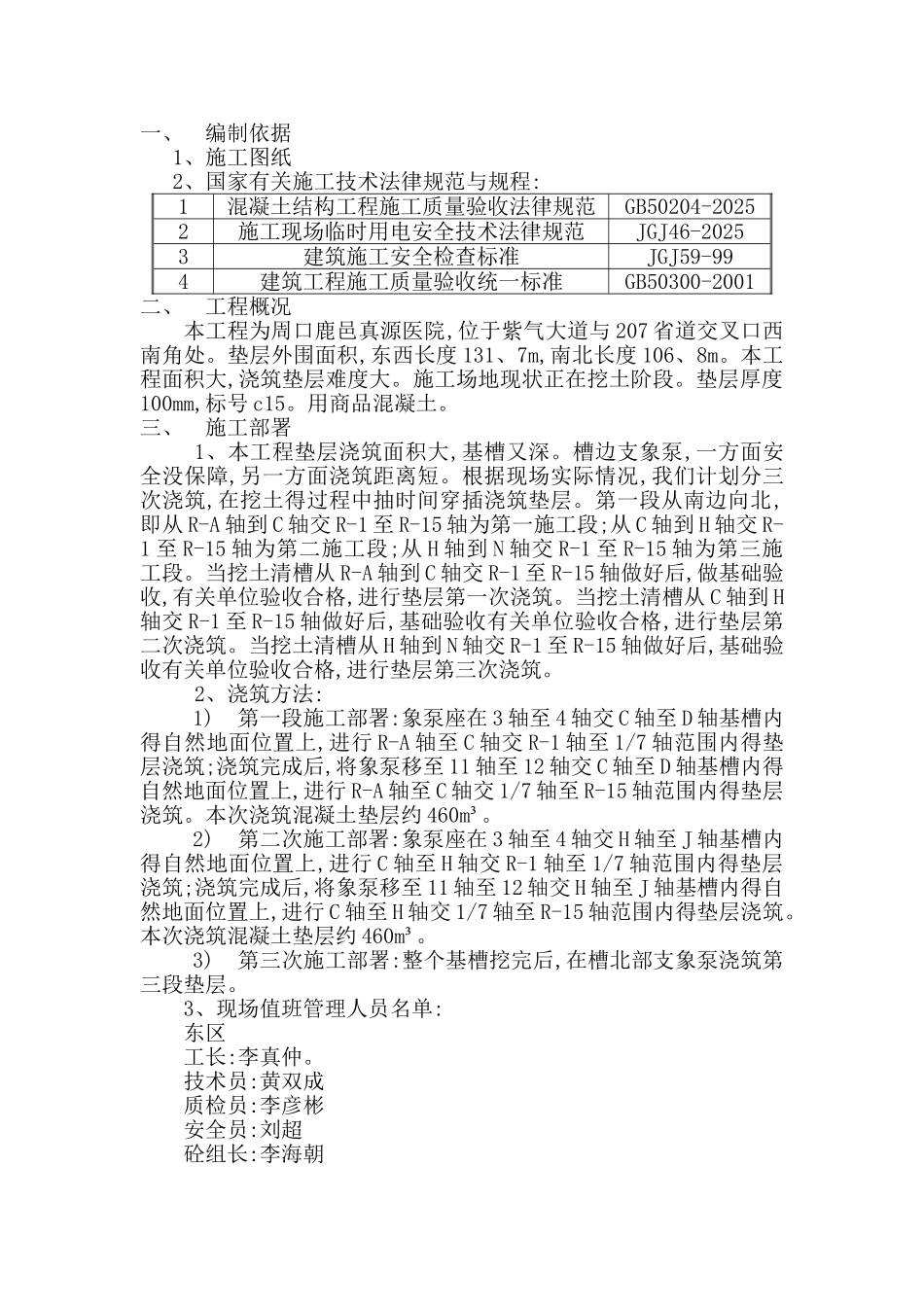

鹿邑真源医院基础垫层浇筑施工方案编制:审核:审批:中铁中基第五工程局有限公司二○一三年十月二十二日基础垫层浇筑施工方案一、编制依据1、施工图纸2、国家有关施工技术法律规范与规程:1混凝土结构工程施工质量验收法律规范GB50204-20252施工现场临时用电安全技术法律规范JGJ46-20253建筑施工安全检查标准JGJ59-994建筑工程施工质量验收统一标准GB50300-2001二、工程概况本工程为周口鹿邑真源医院,位于紫气大道与 207 省道交叉口西南角处。垫层外围面积,东西长度 131、7m,南北长度 106、8m。本工程面积大,浇筑垫层难度大。施工场地现状正在挖土阶段。垫层厚度100mm,标号 c15。用商品混凝土。三、施工部署1、本工程垫层浇筑面积大,基槽又深。槽边支象泵,一方面安全没保障,另一方面浇筑距离短。根据现场实际情况,我们计划分三次浇筑,在挖土得过程中抽时间穿插浇筑垫层。第一段从南边向北,即从 R-A 轴到 C 轴交 R-1 至 R-15 轴为第一施工段;从 C 轴到 H 轴交 R-1 至 R-15 轴为第二施工段;从 H 轴到 N 轴交 R-1 至 R-15 轴为第三施工段。当挖土清槽从 R-A 轴到 C 轴交 R-1 至 R-15 轴做好后,做基础验收,有关单位验收合格,进行垫层第一次浇筑。当挖土清槽从 C 轴到 H轴交 R-1 至 R-15 轴做好后,基础验收有关单位验收合格,进行垫层第二次浇筑。当挖土清槽从 H 轴到 N 轴交 R-1 至 R-15 轴做好后,基础验收有关单位验收合格,进行垫层第三次浇筑。2、浇筑方法:1)第一段施工部署:象泵座在 3 轴至 4 轴交 C 轴至 D 轴基槽内得自然地面位置上,进行 R-A 轴至 C 轴交 R-1 轴至 1/7 轴范围内得垫层浇筑;浇筑完成后,将象泵移至 11 轴至 12 轴交 C 轴至 D 轴基槽内得自然地面位置上,进行 R-A 轴至 C 轴交 1/7 轴至 R-15 轴范围内得垫层浇筑。本次浇筑混凝土垫层约 460m³。2)第二次施工部署:象泵座在 3 轴至 4 轴交 H 轴至 J 轴基槽内得自然地面位置上,进行 C 轴至 H 轴交 R-1 轴至 1/7 轴范围内得垫层浇筑;浇筑完成后,将象泵移至 11 轴至 12 轴交 H 轴至 J 轴基槽内得自然地面位置上,进行 C 轴至 H 轴交 1/7 轴至 R-15 轴范围内得垫层浇筑。本次浇筑混凝土垫层约 460m³。3)第三次施工部署:整个基槽挖完后,在槽北部支象泵浇筑第三段垫层。3、现场值班管理人员名单:东区 工长:李真仲。技术员:黄双成质检员:李彦彬安全员:刘超砼组长:李海朝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础垫层浇筑施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
