基础安全措施方案1
编制依据及实施目标:1
1 编制依据1
1 中科院北郊北生活区住宅项目施工图与 XX 市批准的有关建设文件
2 建设部及 XX 市颁发的有关建筑工程施工管理等地方性法规和规定
3 现场及周边场地条件等
2 实施目标创 XX 市安全文明施工样板施工场地
工程概况:2

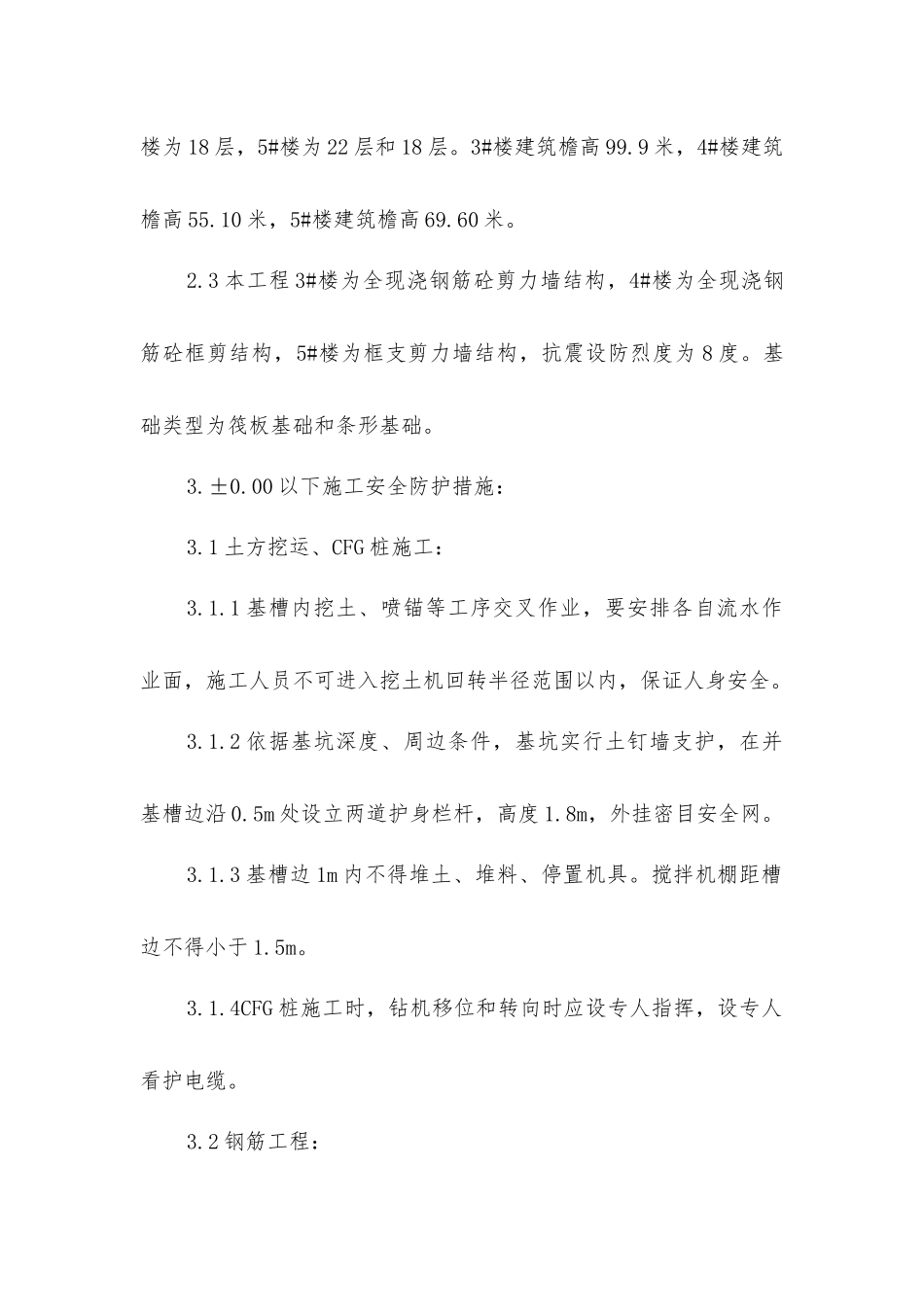

1 中 国 科 学 院 北 郊 北 生 活 区 位 于 朝 阳 区 大 屯 路 南 侧 ,3#、4#、5#住宅楼在生活区的最北侧,呈“一”字排列,总建筑面积 65837
28 平方米
23#、4#、5#楼的±0
00 相当于 45
50 米,±0
00 以下为两层,±0
00 以上各楼层数各有不同,层数分别为 3#楼为 33 层,4#楼为 18 层,5#楼为 22 层和 18 层
3#楼建筑檐高 99
9 米,4#楼建筑檐高 55
10 米,5#楼建筑檐高 69
3 本工程 3#楼为全现浇钢筋砼剪力墙结构,4#楼为全现浇钢筋砼框剪结构,5#楼为框支剪力墙结构,抗震设防烈度为 8 度
基础类型为筏板基础和条形基础
00 以下施工安全防护措施:3
1 土方挖运、CFG 桩施工:3
1 基槽内挖土、喷锚等工序交叉作业,要安排各自流水作业面,施工人员不可进入挖土机回转半径范围以内,保证人身安全
2 依据基坑深度、周边条件,基坑实行土钉墙支护,在并基槽边沿 0
5m 处设立两道护身栏杆,高度 1
8m,外挂密目安全网
3 基槽边 1m 内不得堆土、堆料、停置机具
搅拌机棚距槽边不得小于 1
4CFG 桩施工时,钻机移位和转向时应设专人指挥,设专人看护电缆

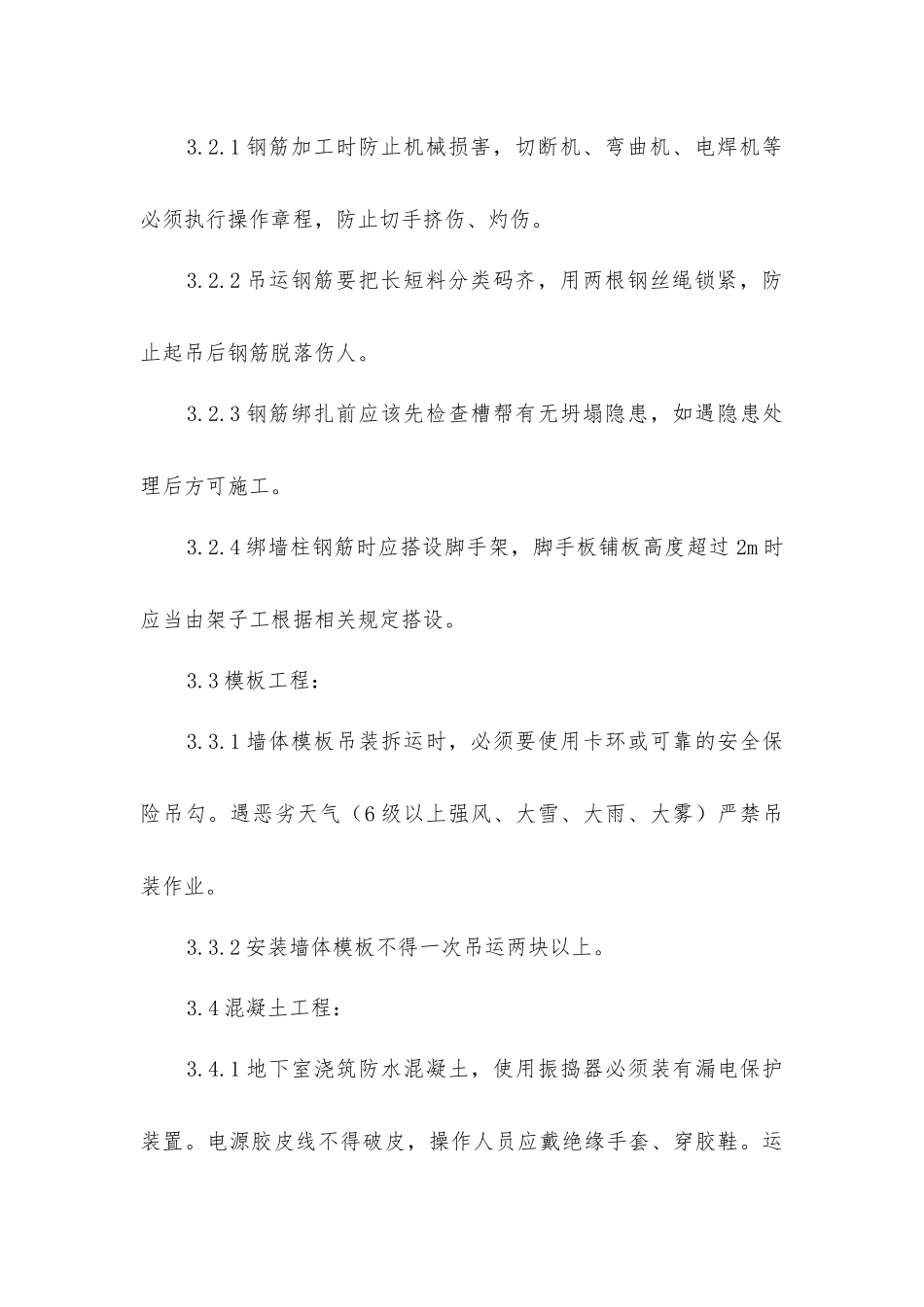

2 钢筋工程:3
1 钢筋加工时防止机械损害,切断机、弯曲机、电焊机等必须执行操作章程,防止切手挤伤、灼伤
2 吊运钢筋要把长短料分类码齐,用两根
