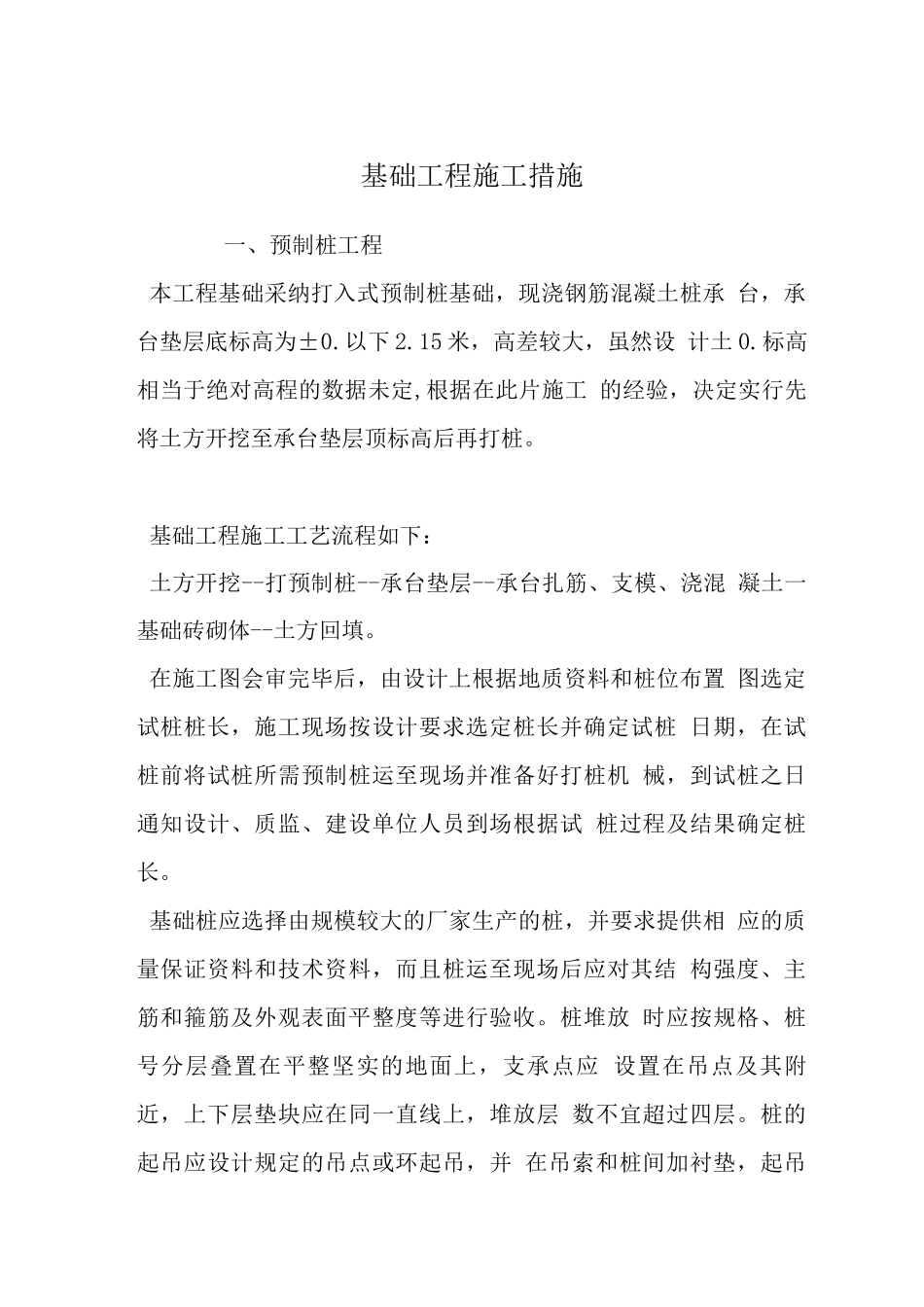

基础工程施工措施一、预制桩工程本工程基础采纳打入式预制桩基础,现浇钢筋混凝土桩承 台,承台垫层底标高为±0
15 米,高差较大,虽然设 计土 0
标高相当于绝对高程的数据未定,根据在此片施工 的经验,决定实行先将土方开挖至承台垫层顶标高后再打桩
基础工程施工工艺流程如下:土方开挖--打预制桩--承台垫层--承台扎筋、支模、浇混 凝土一基础砖砌体--土方回填
在施工图会审完毕后,由设计上根据地质资料和桩位布置 图选定试桩桩长,施工现场按设计要求选定桩长并确定试桩 日期,在试桩前将试桩所需预制桩运至现场并准备好打桩机 械,到试桩之日通知设计、质监、建设单位人员到场根据试 桩过程及结果确定桩长
基础桩应选择由规模较大的厂家生产的桩,并要求提供相 应的质量保证资料和技术资料,而且桩运至现场后应对其结 构强度、主筋和箍筋及外观表面平整度等进行验收
桩堆放 时应按规格、桩号分层叠置在平整坚实的地面上,支承点应 设置在吊点及其附近,上下层垫块应在同一直线上,堆放层 数不宜超过四层

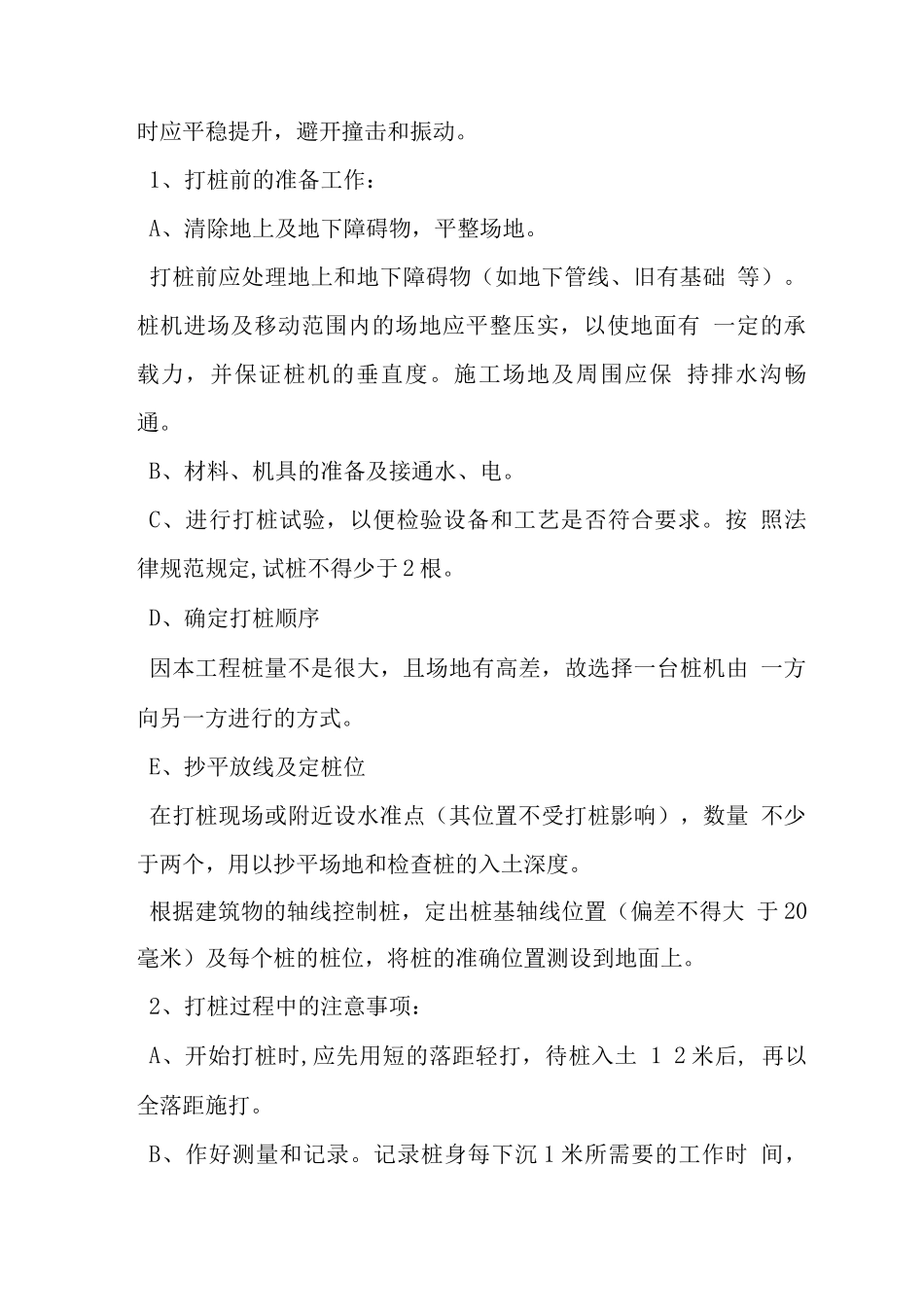

桩的起吊应设计规定的吊点或环起吊,并 在吊索和桩间加衬垫,起吊时应平稳提升,避开撞击和振动
1、打桩前的准备工作:A、清除地上及地下障碍物,平整场地
打桩前应处理地上和地下障碍物(如地下管线、旧有基础 等)
桩机进场及移动范围内的场地应平整压实,以使地面有 一定的承载力,并保证桩机的垂直度
施工场地及周围应保 持排水沟畅通
B、材料、机具的准备及接通水、电
C、进行打桩试验,以便检验设备和工艺是否符合要求
按 照法律规范规定,试桩不得少于 2 根
D、确定打桩顺序因本工程桩量不是很大,且场地有高差,故选择一台桩机由 一方向另一方进行的方式
E、抄平放线及定桩位在打桩现场或附近设水准点(其位置不受打桩影响),数量 不少于两个,用以抄平场地和检查桩的入土深度
根据建筑物的轴线控制桩,定出桩基轴线位置(偏差
