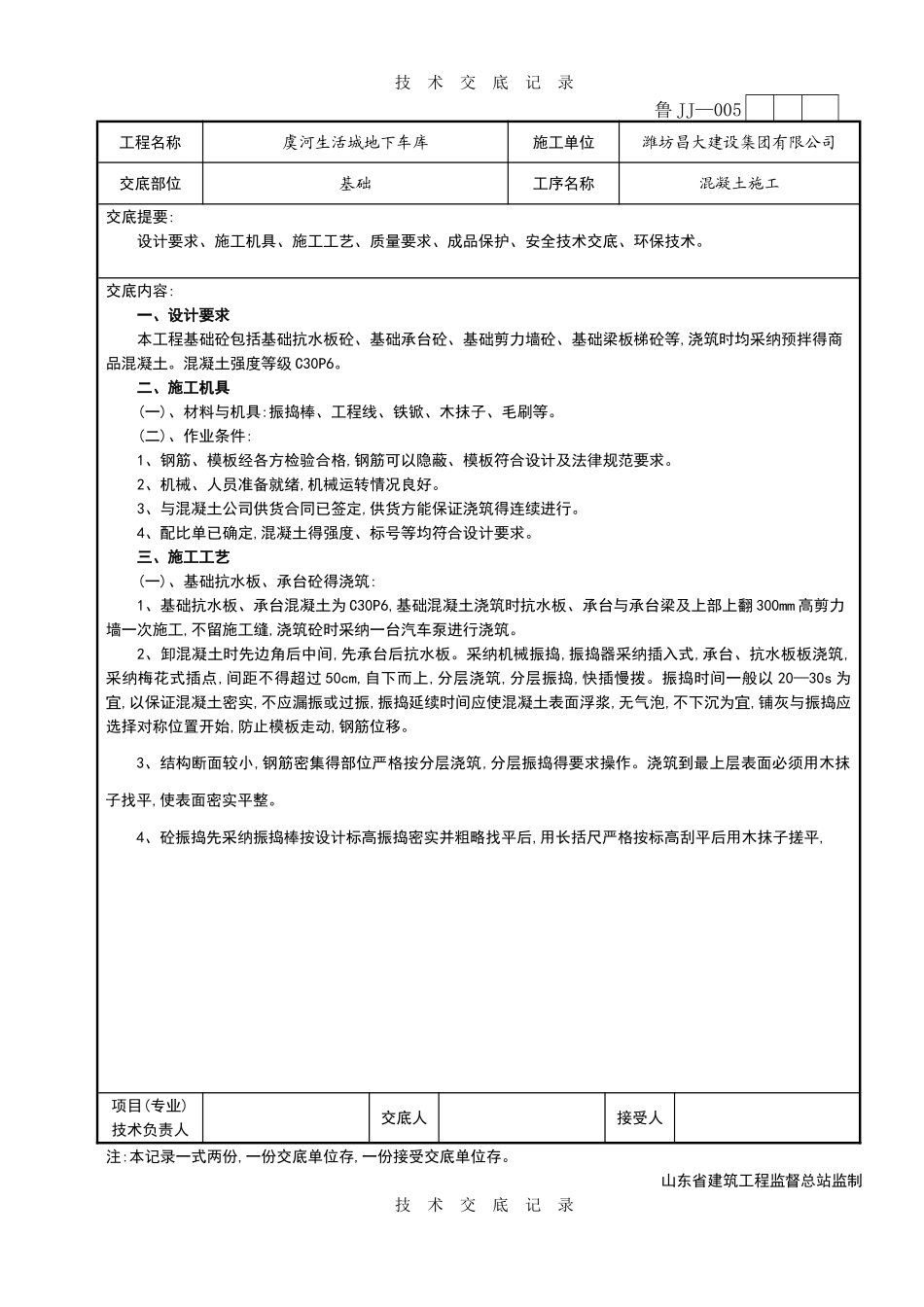

技 术 交 底 记 录 工程名称虞河生活城地下车库施工单位潍坊昌大建设集团有限公司交底部位基础工序名称混凝土施工交底提要: 设计要求、施工机具、施工工艺、质量要求、成品保护、安全技术交底、环保技术
交底内容:一、设计要求本工程基础砼包括基础抗水板砼、基础承台砼、基础剪力墙砼、基础梁板梯砼等,浇筑时均采纳预拌得商品混凝土
混凝土强度等级 C30P6
二、施工机具(一)、材料与机具:振捣棒、工程线、铁锨、木抹子、毛刷等
(二)、作业条件:1、钢筋、模板经各方检验合格,钢筋可以隐蔽、模板符合设计及法律规范要求
2、机械、人员准备就绪,机械运转情况良好
3、与混凝土公司供货合同已签定,供货方能保证浇筑得连续进行
4、配比单已确定,混凝土得强度、标号等均符合设计要求

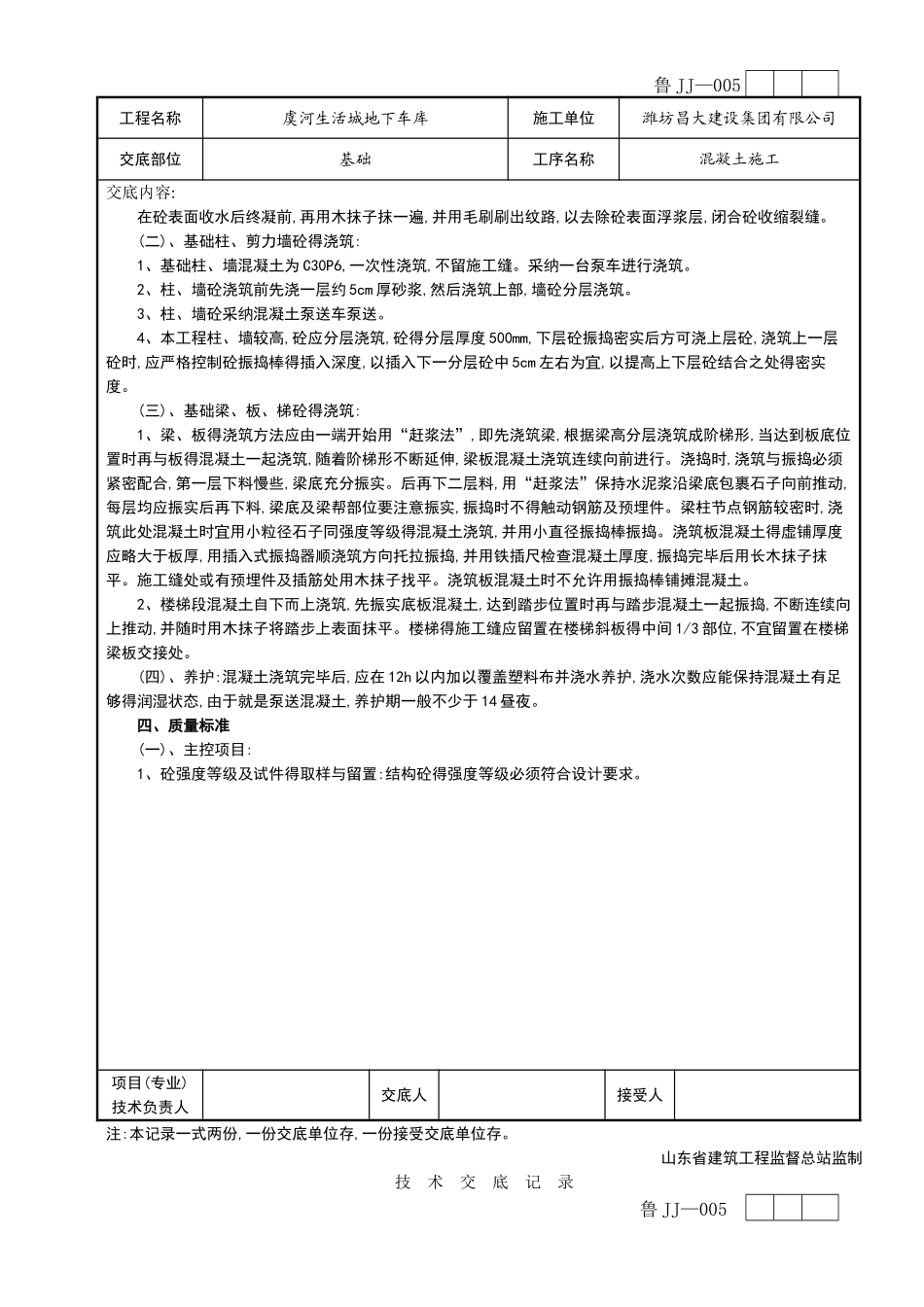

三、施工工艺(一)、基础抗水板、承台砼得浇筑:1、基础抗水板、承台混凝土为 C30P6,基础混凝土浇筑时抗水板、承台与承台梁及上部上翻 300mm 高剪力墙一次施工,不留施工缝,浇筑砼时采纳一台汽车泵进行浇筑
2、卸混凝土时先边角后中间,先承台后抗水板
采纳机械振捣,振捣器采纳插入式,承台、抗水板板浇筑,采纳梅花式插点,间距不得超过 50cm,自下而上,分层浇筑,分层振捣,快插慢拨
振捣时间一般以 20—30s 为宜,以保证混凝土密实,不应漏振或过振,振捣延续时间应使混凝土表面浮浆,无气泡,不下沉为宜,铺灰与振捣应选择对称位置开始,防止模板走动,钢筋位移
3、结构断面较小,钢筋密集得部位严格按分层浇筑,分层振捣得要求操作

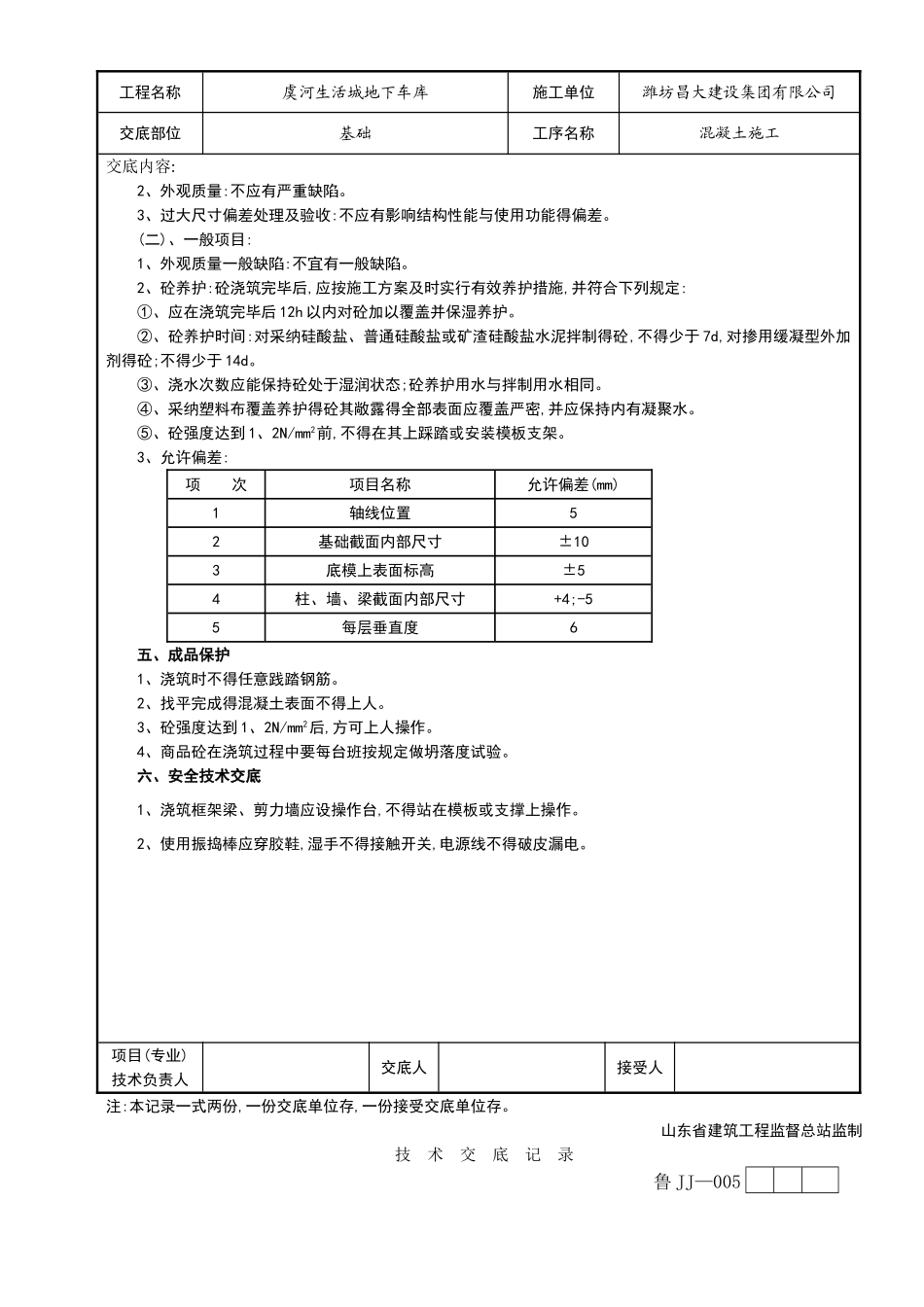

浇筑到最上层表面必须用木抹子找平,使表面密实平整
4、砼振捣先采纳振捣棒按设计标高振捣密实并粗略找平后,用长括尺严格按标高刮平后用木抹子搓平,项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存
