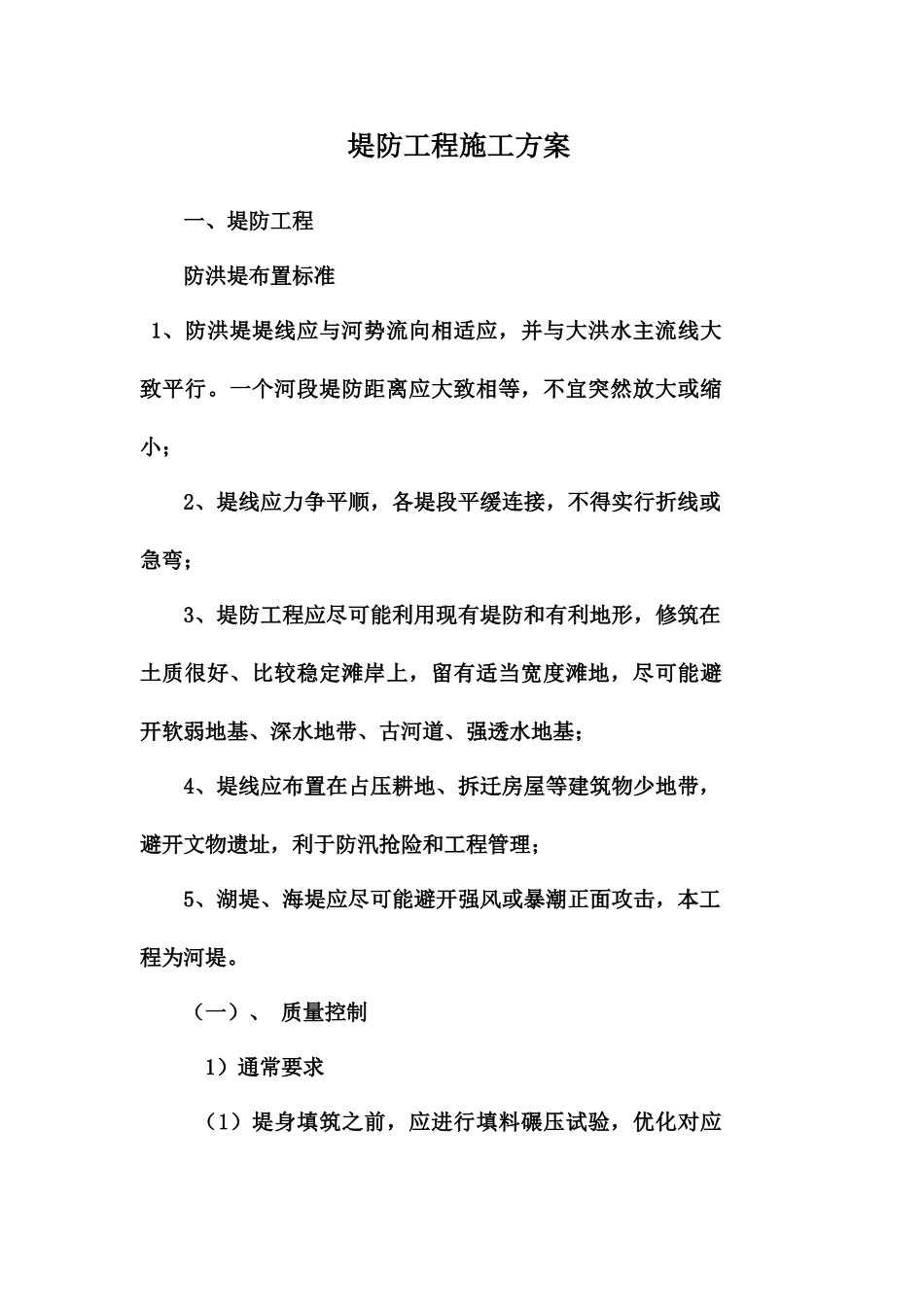

堤防工程施工方案(DOC)堤防工程施工方案一、堤防工程防洪堤布置标准1、防洪堤堤线应与河势流向相适应,并与大洪水主流线大致平行
一个河段堤防距离应大致相等,不宜突然放大或缩小;2、堤线应力争平顺,各堤段平缓连接,不得实行折线或急弯;3、堤防工程应尽可能利用现有堤防和有利地形,修筑在土质很好、比较稳定滩岸上,留有适当宽度滩地,尽可能避开软弱地基、深水地带、古河道、强透水地基;4、堤线应布置在占压耕地、拆迁房屋等建筑物少地带,避开文物遗址,利于防汛抢险和工程管理;5、湖堤、海堤应尽可能避开强风或暴潮正面攻击,本工程为河堤

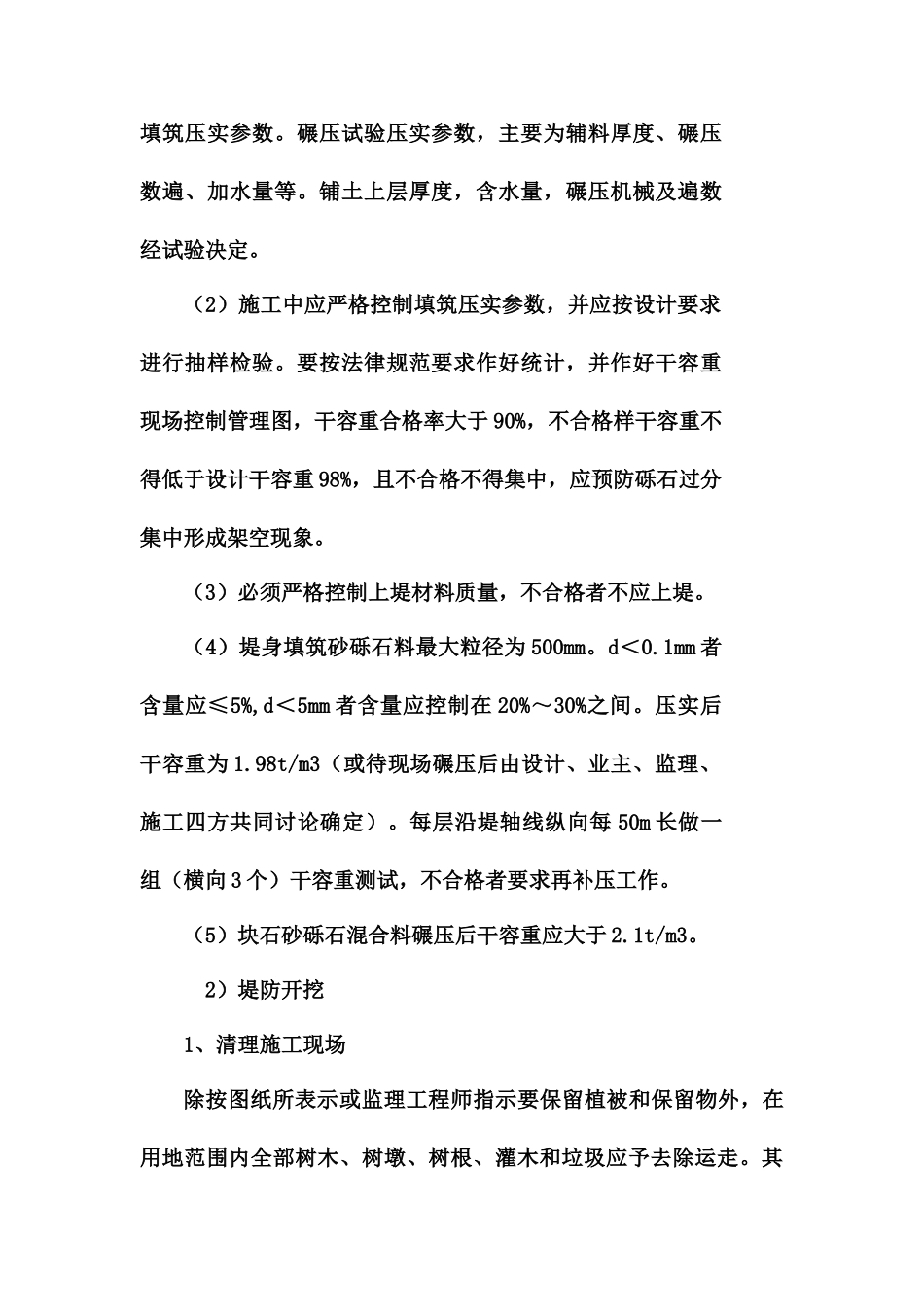

(一)、 质量控制 1)通常要求 (1)堤身填筑之前,应进行填料碾压试验,优化对应填筑压实参数
碾压试验压实参数,主要为辅料厚度、碾压数遍、加水量等
铺土上层厚度,含水量,碾压机械及遍数经试验决定
(2)施工中应严格控制填筑压实参数,并应按设计要求进行抽样检验
要按法律规范要求作好统计,并作好干容重现场控制管理图,干容重合格率大于 90%,不合格样干容重不得低于设计干容重 98%,且不合格不得集中,应预防砾石过分集中形成架空现象
(3)必须严格控制上堤材料质量,不合格者不应上堤
(4)堤身填筑砂砾石料最大粒径为 500mm
1mm 者含量应≤5%,d<5mm 者含量应控制在 20%~30%之间
压实后干容重为 1
98t/m3(或待现场碾压后由设计、业主、监理、施工四方共同讨论确定)
每层沿堤轴线纵向每 50m 长做一组(横向 3 个)干容重测试,不合格者要求再补压工作
(5)块石砂砾石混合料碾压后干容重应大于 2
2)堤防开挖1、清理施工现场除按图纸所表示或监理工程师指示要保留植被和保留物外,在用地范围内全部树木、树墩、树根、灌木和垃圾应予去除运走
其中胸径大于 15cm 树木,应依照监理工程师指示长度锯成数段,在指定地点码放整齐
