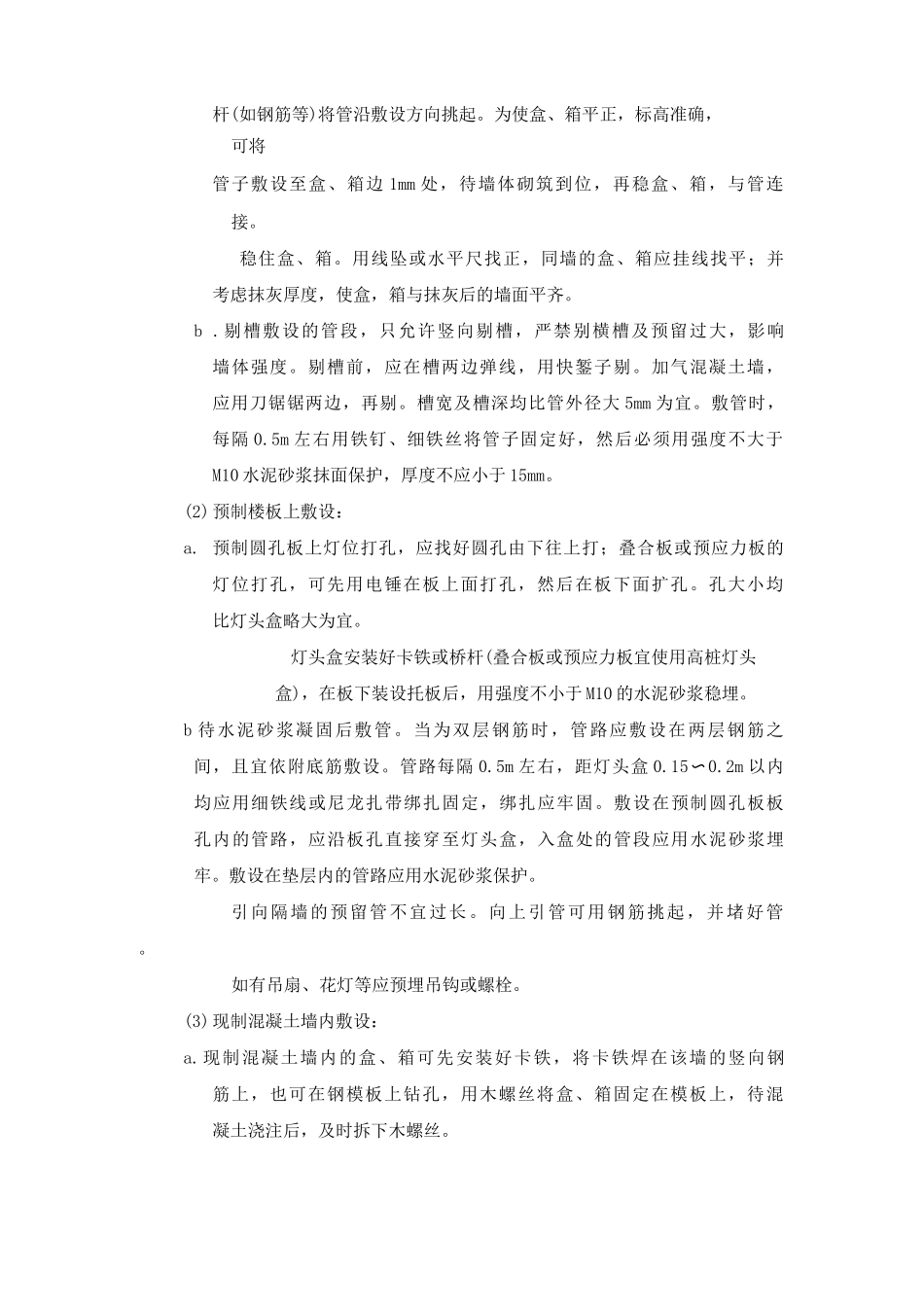

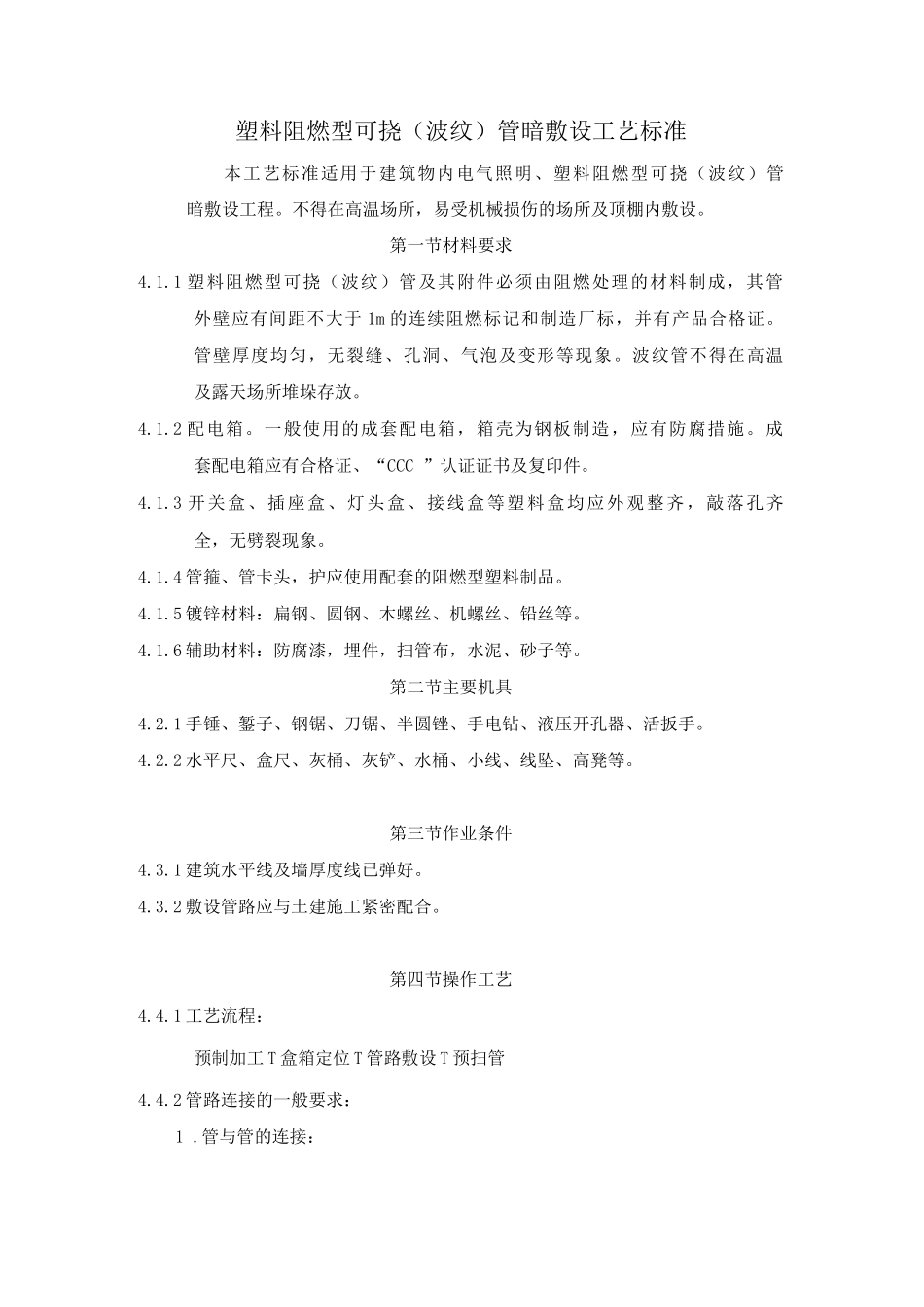

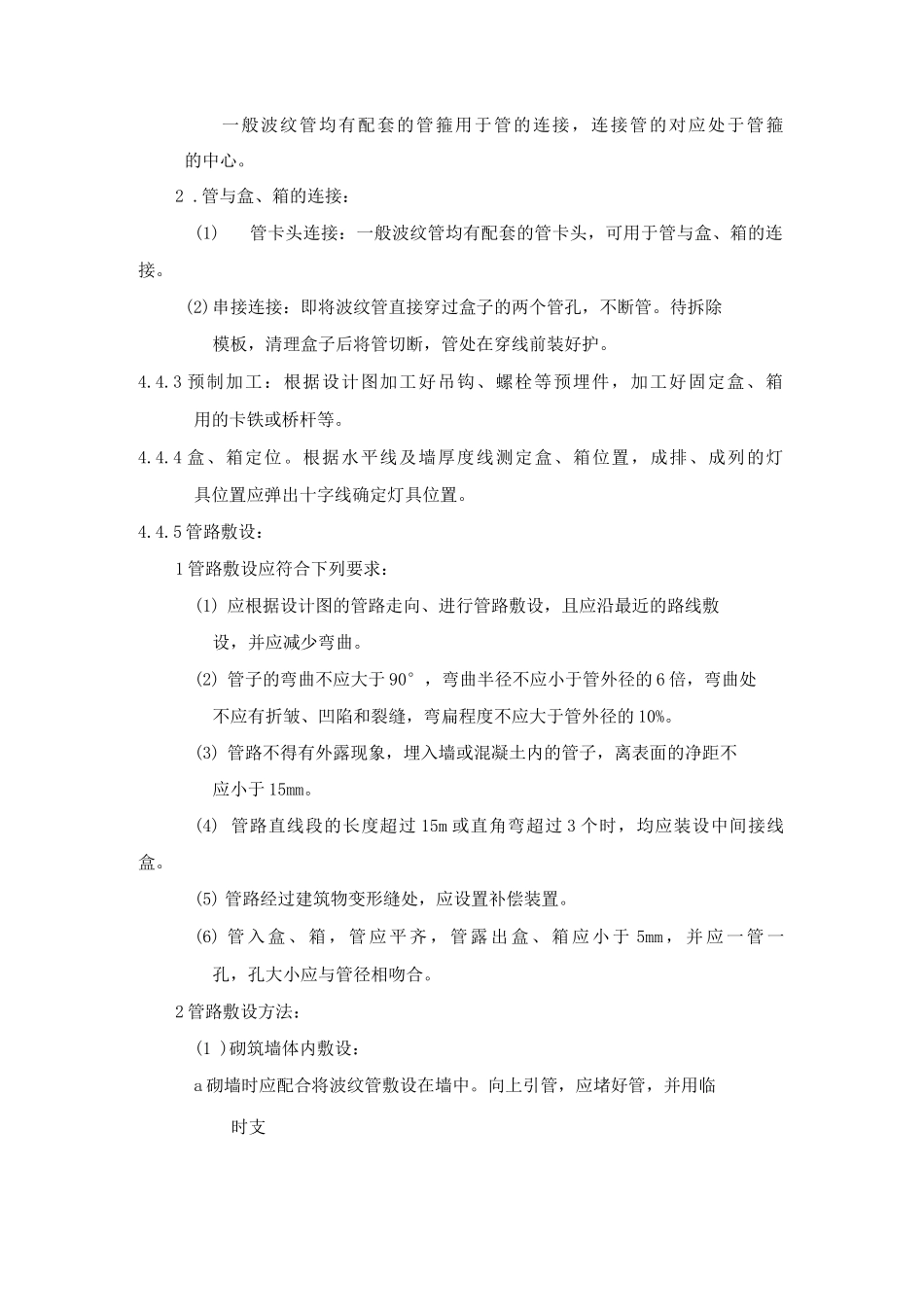

塑料阻燃型可挠(波纹)管暗敷设工艺标准本工艺标准适用于建筑物内电气照明、塑料阻燃型可挠(波纹)管暗敷设工程。不得在高温场所,易受机械损伤的场所及顶棚内敷设。第一节材料要求4.1.1 塑料阻燃型可挠(波纹)管及其附件必须由阻燃处理的材料制成,其管外壁应有间距不大于 1m 的连续阻燃标记和制造厂标,并有产品合格证。管壁厚度均匀,无裂缝、孔洞、气泡及变形等现象。波纹管不得在高温及露天场所堆垛存放。4.1.2 配电箱。一般使用的成套配电箱,箱壳为钢板制造,应有防腐措施。成套配电箱应有合格证、“CCC ”认证证书及复印件。4.1.3 开关盒、插座盒、灯头盒、接线盒等塑料盒均应外观整齐,敲落孔齐全,无劈裂现象。4.1.4 管箍、管卡头,护应使用配套的阻燃型塑料制品。4.1.5 镀锌材料:扁钢、圆钢、木螺丝、机螺丝、铅丝等。4.1.6 辅助材料:防腐漆,埋件,扫管布,水泥、砂子等。第二节主要机具4.2.1 手锤、錾子、钢锯、刀锯、半圆锉、手电钻、液压开孔器、活扳手。4.2.2 水平尺、盒尺、灰桶、灰铲、水桶、小线、线坠、高凳等。第三节作业条件4.3.1 建筑水平线及墙厚度线已弹好。4.3.2 敷设管路应与土建施工紧密配合。第四节操作工艺4.4.1 工艺流程:预制加工 T 盒箱定位 T 管路敷设 T 预扫管4.4.2 管路连接的一般要求:1 .管与管的连接:一般波纹管均有配套的管箍用于管的连接,连接管的对应处于管箍的中心。2 .管与盒、箱的连接:(1)管卡头连接:一般波纹管均有配套的管卡头,可用于管与盒、箱的连接。(2)串接连接:即将波纹管直接穿过盒子的两个管孔,不断管。待拆除模板,清理盒子后将管切断,管处在穿线前装好护。4.4.3 预制加工:根据设计图加工好吊钩、螺栓等预埋件,加工好固定盒、箱用的卡铁或桥杆等。4.4.4 盒、箱定位。根据水平线及墙厚度线测定盒、箱位置,成排、成列的灯具位置应弹出十字线确定灯具位置。4.4.5 管路敷设:1 管路敷设应符合下列要求:(1) 应根据设计图的管路走向、进行管路敷设,且应沿最近的路线敷设,并应减少弯曲。(2) 管子的弯曲不应大于 90°,弯曲半径不应小于管外径的 6 倍,弯曲处不应有折皱、凹陷和裂缝,弯扁程度不应大于管外径的 10%。(3) 管路不得有外露现象,埋入墙或混凝土内的管子,离表面的净距不应小于 15mm。(4) 管路直线段的长度超过 15m 或直角弯超过 3 个时,均应装设中间接线盒。(5) 管路经过建筑物变形缝处,应设置补偿装置。(6) 管 入...
