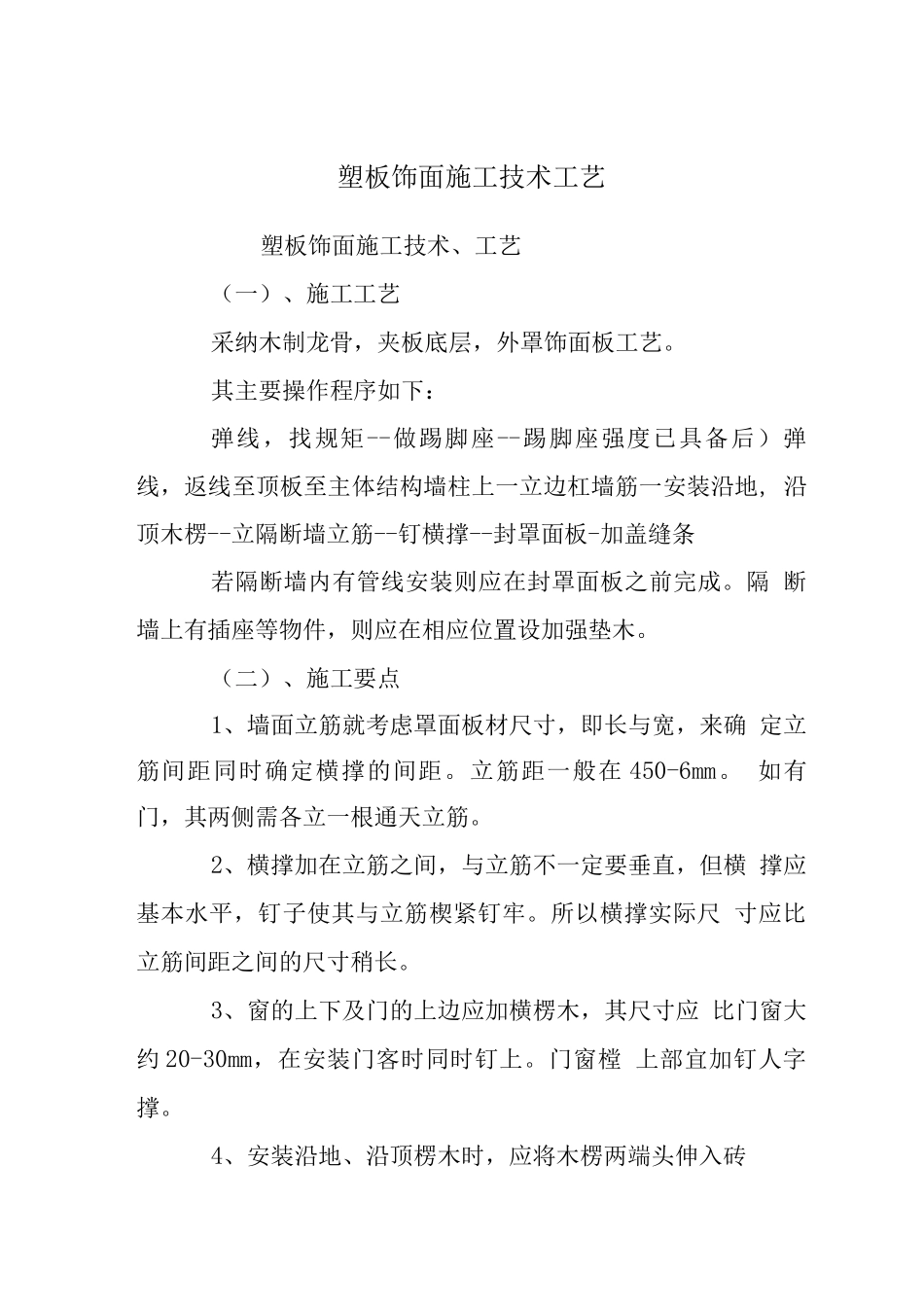

塑板饰面施工技术工艺塑板饰面施工技术、工艺(一)、施工工艺采纳木制龙骨,夹板底层,外罩饰面板工艺
其主要操作程序如下:弹线,找规矩--做踢脚座--踢脚座强度已具备后)弹 线,返线至顶板至主体结构墙柱上一立边杠墙筋一安装沿地, 沿顶木楞--立隔断墙立筋--钉横撑--封罩面板-加盖缝条若隔断墙内有管线安装则应在封罩面板之前完成
隔 断墙上有插座等物件,则应在相应位置设加强垫木
(二)、施工要点1、墙面立筋就考虑罩面板材尺寸,即长与宽,来确 定立筋间距同时确定横撑的间距
立筋距一般在 450-6mm
如有门,其两侧需各立一根通天立筋
2、横撑加在立筋之间,与立筋不一定要垂直,但横 撑应基本水平,钉子使其与立筋楔紧钉牢
所以横撑实际尺 寸应比立筋间距之间的尺寸稍长
3、窗的上下及门的上边应加横楞木,其尺寸应 比门窗大约 20-30mm,在安装门客时同时钉上
门窗樘 上部宜加钉人字撑
4、安装沿地、沿顶楞木时,应将木楞两端头伸入砖墙至少 120mm

5、罩面板安装一般用钉固定
板块接头形式多种, 主要分盖缝与不盖缝两大类
有做肖巴油漆要求的墙面,其 胶合板应在上墙前进行选,相邻面的木纹、颜色应接近,否 则观感效果不好
6、罩面板应根据设计图加工裁制
安装时先按分块 尺寸弹线,其余墙面或顶棚也用同种罩面板耐用,则其接缝 交圈
7、生活电器等的底座,应嵌牢固,其表面应与罩面 板的底面齐平
门窗框与罩面板相接板处亦应齐平,并加贴 脸板覆盖,或做筒子板
踢脚若采纳木踢脚板者,罩面板可 离地 20-30mm,若用石材(包括预制磨石踢脚板)做踢脚者, 罩面板上端应与踢脚板上接缝严密

8、用复合铝板罩面
施工程序:测量放线--钢木结构底架制安--铝板定型加工--现 场铝板安装一接缝涂玻璃胶一清洁卫生钢木结构底架制作:底架一般较多地采纳钢木结构
首先做好钢结构底架,然后封厚夹板作为复合铝板覆盖板
