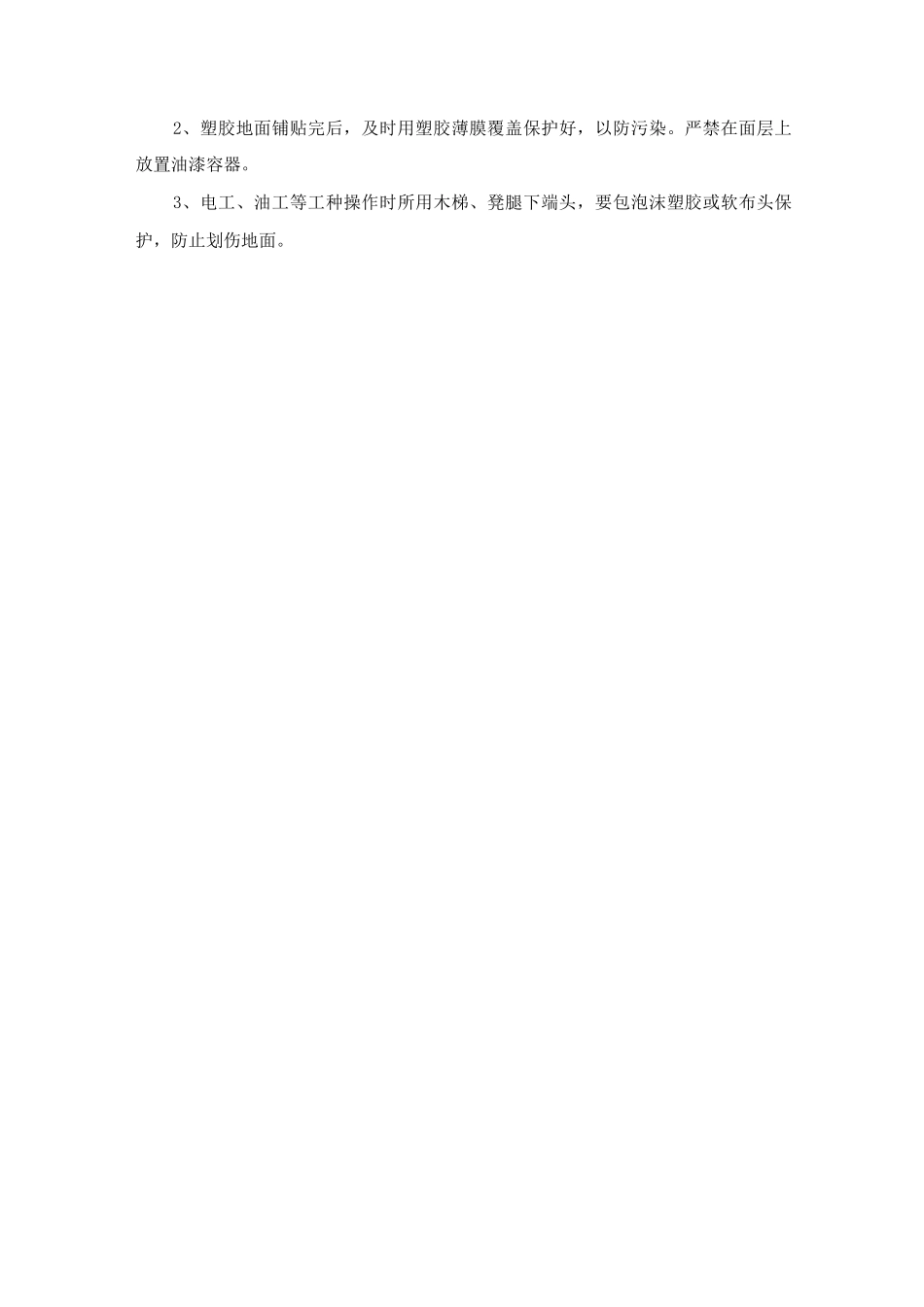

塑胶板地面工程施工方案及工艺方法一、施工准备1、材料及主要机具:(1)塑胶卷材:材质及颜色符合设计要求
(2) 在运输塑胶板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源 3m 以外,其环境温度不宜大于 32C
(3) 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定
胶粘剂应存放在阴凉通风、干燥的室内
超过生产期三个月的产品,应取样检验,合格后方可使用
超过保质期的产品,不得使用
(4)水泥宜采纳硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于 425 号
2、作业条件:(1)水暖管线已安装完,并已经试压合格
符合要求后办完验收手续
(2 )顶、墙喷浆或墙面裱糊及一切油漆活已完
(3)室内细木装饰及油漆活已完
(4)地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于 9%
(5)室内相对湿度不应大于 80%
(6) 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工
二、操作工艺1、工艺流程:基层处理 T 弹线 T 试铺 T 刷底子胶 T 铺贴塑胶地面 T 铺贴塑胶踢脚板 T 擦光上蜡2、基层处理:(1) 地面基层为水泥砂浆抹面时,表面应平整、坚硬、干燥,无油及其它杂质
当表面有麻面、起砂、裂缝现象时,应采纳乳液腻子处理(配合比为水泥 107 胶 水=1 0
3)处理时每次涂刷的厚度不应大于 0
8mm,干燥后应用 0 号铁砂布打磨,然后再涂刷第二遍腻子,直到表面平整后,再用水稀释的乳液涂刷一遍
(2) 地面基层处理完之后,必须将基层表面清理洁净,在铺贴塑胶板块前不得进其它工序人员操作
3、弹线:在房间长、宽方向弹十字线,应按设计要求进行分格定位,根据塑胶板规格尺寸弹出板块分格线
如房内长、宽尺寸不符合板块尺寸倍数时,应沿地面四周弹出加条镶边线,一般距墙面 2〜3mm 为宜
