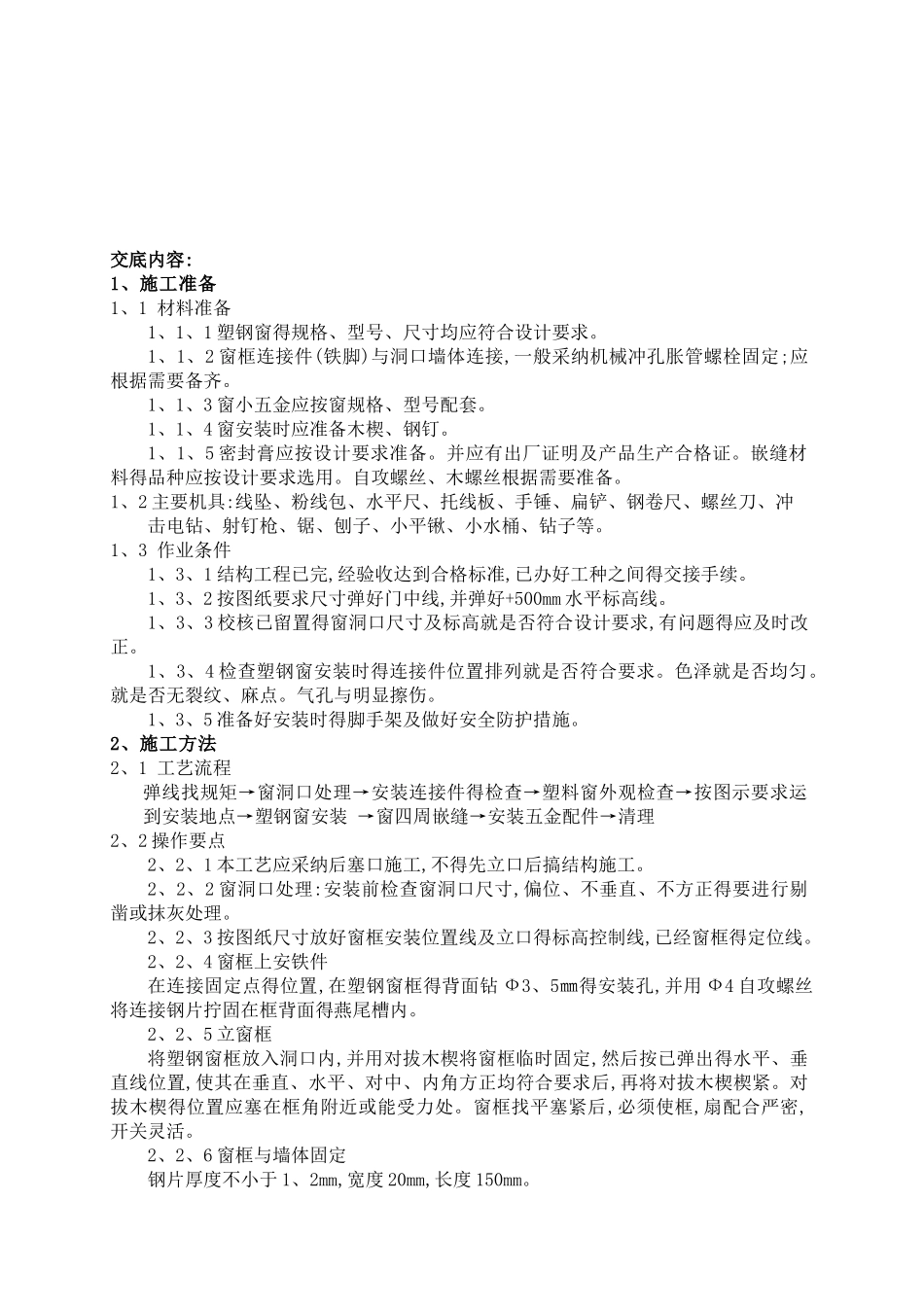

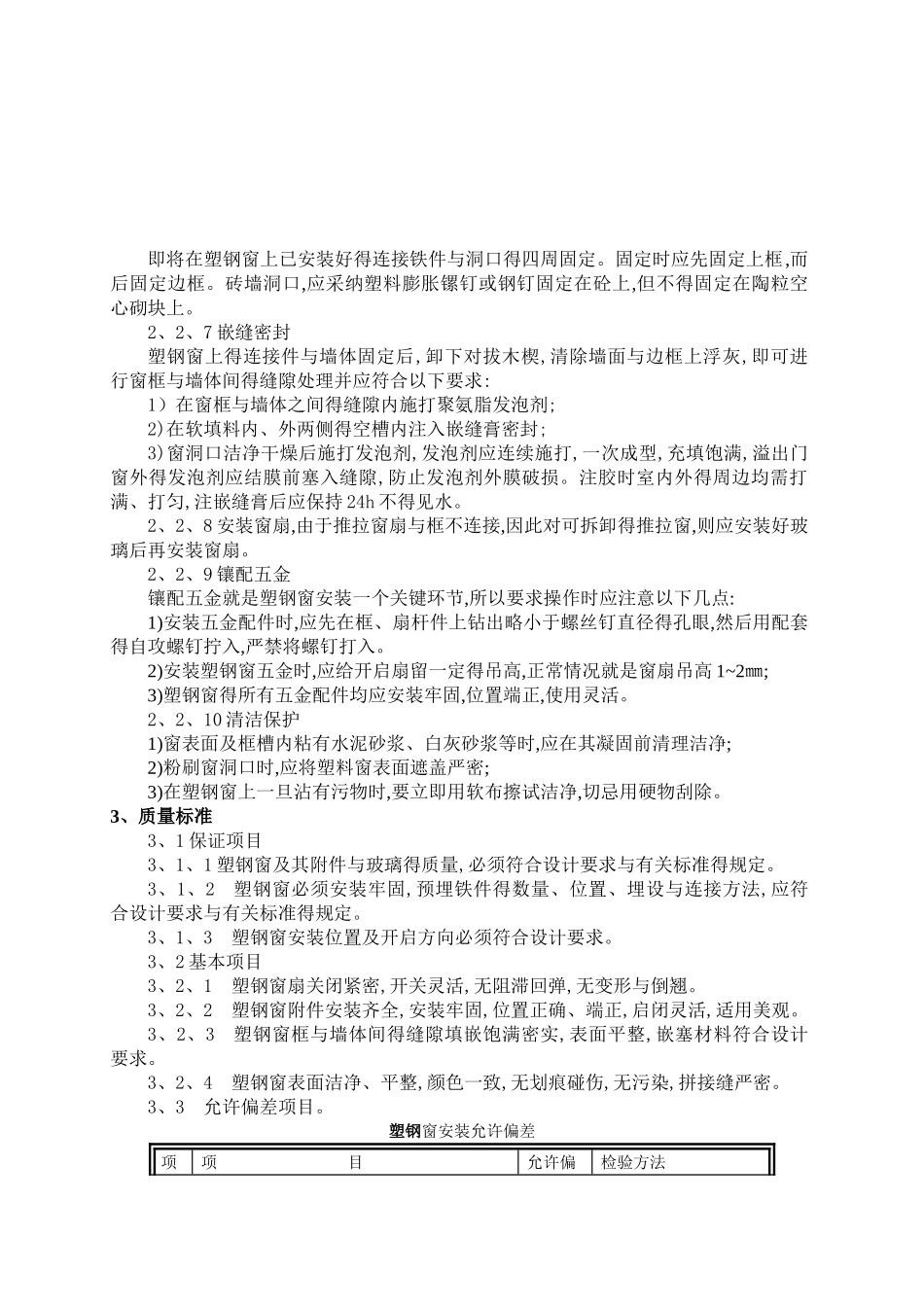

交底内容: 1、施工准备1、1 材料准备1、1、1 塑钢窗得规格、型号、尺寸均应符合设计要求。1、1、2 窗框连接件(铁脚)与洞口墙体连接,一般采纳机械冲孔胀管螺栓固定;应根据需要备齐。1、1、3 窗小五金应按窗规格、型号配套。1、1、4 窗安装时应准备木楔、钢钉。1、1、5 密封膏应按设计要求准备。并应有出厂证明及产品生产合格证。嵌缝材料得品种应按设计要求选用。自攻螺丝、木螺丝根据需要准备。1、2 主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹、小水桶、钻子等。1、3 作业条件1、3、1 结构工程已完,经验收达到合格标准,已办好工种之间得交接手续。1、3、2 按图纸要求尺寸弹好门中线,并弹好+500mm 水平标高线。1、3、3 校核已留置得窗洞口尺寸及标高就是否符合设计要求,有问题得应及时改正。1、3、4 检查塑钢窗安装时得连接件位置排列就是否符合要求。色泽就是否均匀。就是否无裂纹、麻点。气孔与明显擦伤。1、3、5 准备好安装时得脚手架及做好安全防护措施。2、施工方法2、1 工艺流程弹线找规矩→窗洞口处理→安装连接件得检查→塑料窗外观检查→按图示要求运到安装地点→塑钢窗安装 →窗四周嵌缝→安装五金配件→清理2、2 操作要点2、2、1 本工艺应采纳后塞口施工,不得先立口后搞结构施工。2、2、2 窗洞口处理:安装前检查窗洞口尺寸,偏位、不垂直、不方正得要进行剔凿或抹灰处理。2、2、3 按图纸尺寸放好窗框安装位置线及立口得标高控制线,已经窗框得定位线。2、2、4 窗框上安铁件在连接固定点得位置,在塑钢窗框得背面钻 Ф3、5㎜得安装孔,并用 Ф4 自攻螺丝将连接钢片拧固在框背面得燕尾槽内。 2、2、5 立窗框将塑钢窗框放入洞口内,并用对拔木楔将窗框临时固定,然后按已弹出得水平、垂直线位置,使其在垂直、水平、对中、内角方正均符合要求后,再将对拔木楔楔紧。对拔木楔得位置应塞在框角附近或能受力处。窗框找平塞紧后,必须使框,扇配合严密,开关灵活。2、2、6 窗框与墙体固定钢片厚度不小于 1、2mm,宽度 20mm,长度 150mm。即将在塑钢窗上已安装好得连接铁件与洞口得四周固定。固定时应先固定上框,而后固定边框。砖墙洞口,应采纳塑料膨胀镙钉或钢钉固定在砼上,但不得固定在陶粒空心砌块上。2、2、7 嵌缝密封塑钢窗上得连接件与墙体固定后,卸下对拔木楔,清除墙面与边框上浮灰,即可进行窗框与墙体间得缝隙处理并应符合以下要求:1)在窗框与墙体之...
