森泰鑫园住宅小区工程塔吊基础施工基坑支护方案编制:审核:河北建工集团有限责任公司年 12 月 19 日一、工程概况天津塘沽区森泰鑫园住宅小区工程 1、2 号楼为 26 层高层住宅,拟在南侧各安装一台 QTZ63 型塔吊,因本工程带有地下车库,需大面积开挖,开挖后吊车无法挨近塔吊部位,因此在土方开挖前必须将塔吊安装完毕
塔吊基础底板底标高为-6
75 米,自然地面对下挖深 5
基坑开挖时为了保证边坡不致塌方工程桩不被挤歪,开挖前需要进行基坑支护施工
二、围护支撑体系的选择与布置综合场地地理位置、土质条件、基坑开挖深度和周围工程桩的布置情况,本工程塔吊基坑围护具体设置如下:1
现场场地地坪标高为-0
80 米,基坑底标高-6
75 米,总共挖深5
95 米,拟在塔吊基坑四周 5 米范围内统一卸土 1
5 米,及基坑地坪标高为-2
3 米,基坑挖深为 4
基坑卸土见平面布置图
塔吊基础底板平面尺寸为 5
0 米,尺寸较小,因此计划采纳钢板桩进行围护
采纳 C3 钢管进行支撑
钢板桩围护尺寸为 5
2米,具体见平面布置图
三、钢板桩围护施工1
钢板桩采纳 40C 工字钢,中心距为 450,桩长 12 米
钢板桩打入前应调直,长度挠曲小于 1%,桩端平面平整度小于3mm,钢板桩垂直度偏差不大于 0
钢板桩顶部设环梁一道,采纳 40C 工字钢,四角设置斜支撑,具体见平面布置图
土方开挖完毕后在标高-5
5 米处设置钢管支撑两道

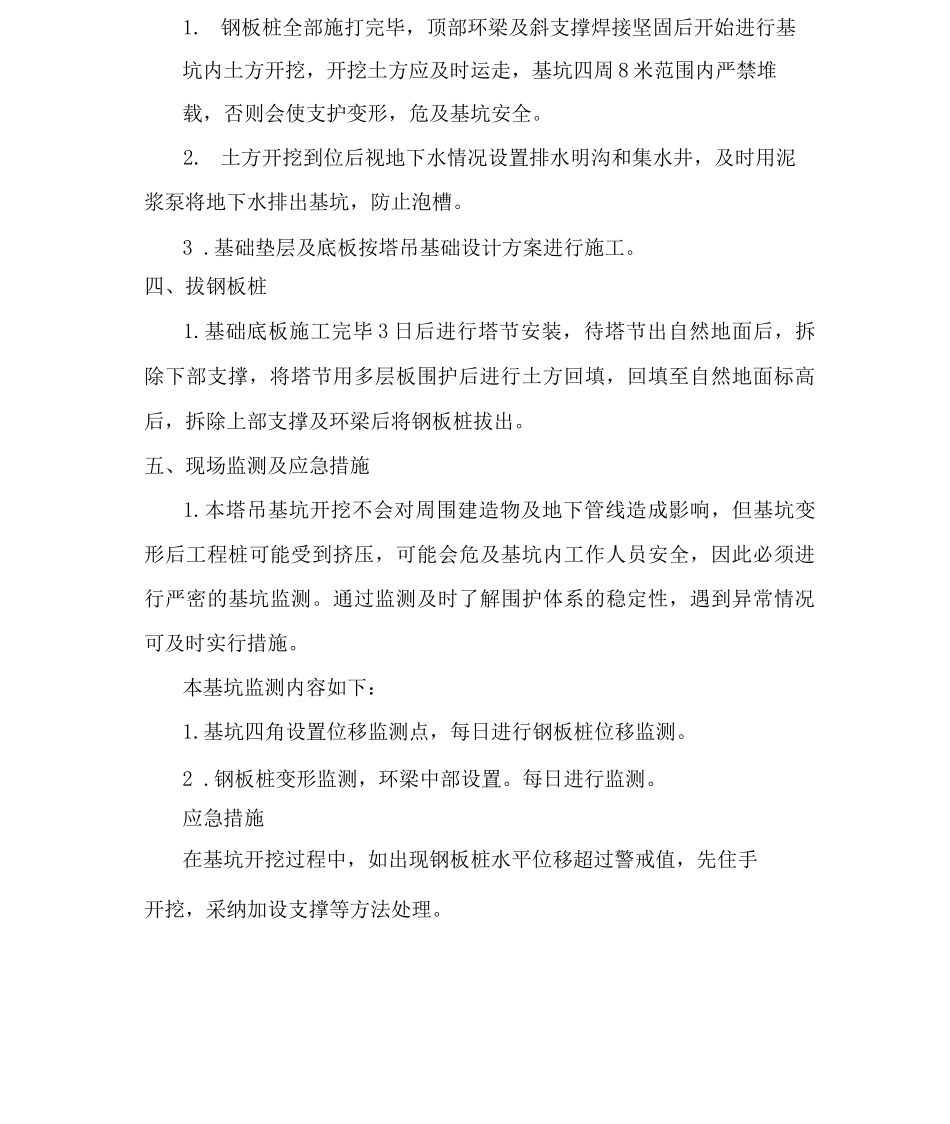

三、土方施工1
钢板桩全部施打完毕,顶部环梁及斜支撑焊接坚固后开始进行基坑内土方开挖,开挖土方应及时运走,基坑四周 8 米范围内严禁堆载,否则会使支护变形,危及基坑安全
土方开挖到位后视地下水情况设置排水明沟和集水井,及时用泥浆泵将地下水排出基坑,防止泡槽
基础垫层及底板按塔吊
