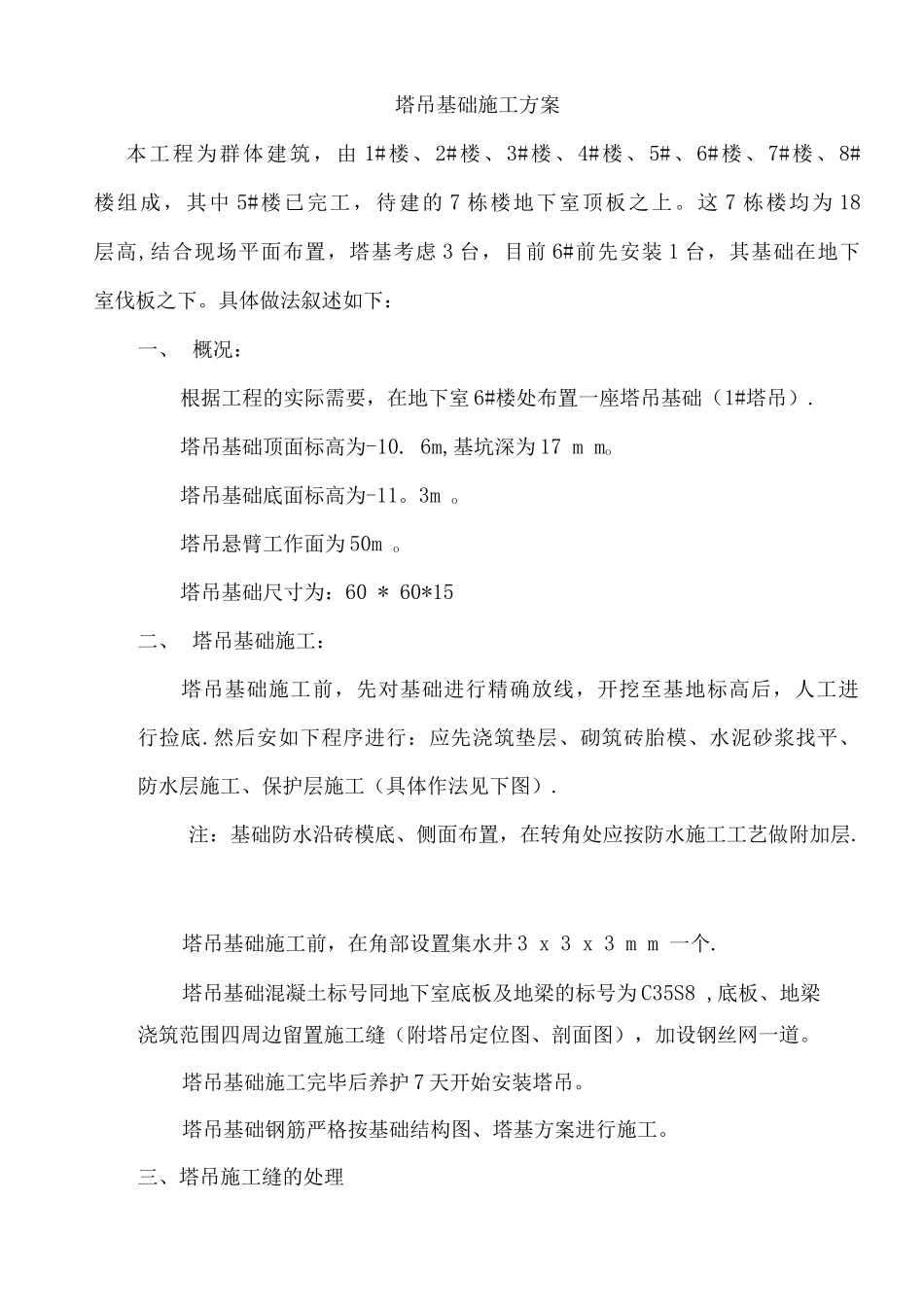

塔吊基础施工方案本工程为群体建筑,由 1#楼、2#楼、3#楼、4#楼、5#、6#楼、7#楼、8#楼组成,其中 5#楼已完工,待建的 7 栋楼地下室顶板之上
这 7 栋楼均为 18层高,结合现场平面布置,塔基考虑 3 台,目前 6#前先安装 1 台,其基础在地下室伐板之下
具体做法叙述如下:一、 概况:根据工程的实际需要,在地下室 6#楼处布置一座塔吊基础(1#塔吊)
塔吊基础顶面标高为-10
6m,基坑深为 17 m mo塔吊基础底面标高为-11
3m o塔吊悬臂工作面为 50m o塔吊基础尺寸为:60 * 60*15二、 塔吊基础施工:塔吊基础施工前,先对基础进行精确放线,开挖至基地标高后,人工进行捡底
然后安如下程序进行:应先浇筑垫层、砌筑砖胎模、水泥砂浆找平、防水层施工、保护层施工(具体作法见下图)
注:基础防水沿砖模底、侧面布置,在转角处应按防水施工工艺做附加层
塔吊基础施工前,在角部设置集水井 3 x 3 x 3 m m 一个
塔吊基础混凝土标号同地下室底板及地梁的标号为 C35S8 ,底板、地梁浇筑范围四周边留置施工缝(附塔吊定位图、剖面图),加设钢丝网一道
塔吊基础施工完毕后养护 7 天开始安装塔吊
塔吊基础钢筋严格按基础结构图、塔基方案进行施工
三、塔吊施工缝的处理因塔吊基础正处于“后浇带”位置,“后浇带”处理方法施工如下
1、施工顺序:抽除积水-接槎处混凝土表面处理-钢筋除锈-垃圾清理-修补校正止水条(表面清理洁净)-模板支设-隐蔽检查-浇筑混凝土-养护2、施工要点:2
1、底板的跨缝钢筋可在与塔吊交接处局部断开,用分离处理(接合时加搭接焊),钢筋在塔吊拆除后可采纳双面搭接焊并加搭钢筋进行加强
设置抽水设备,随时清扫在底板中的杂物;2

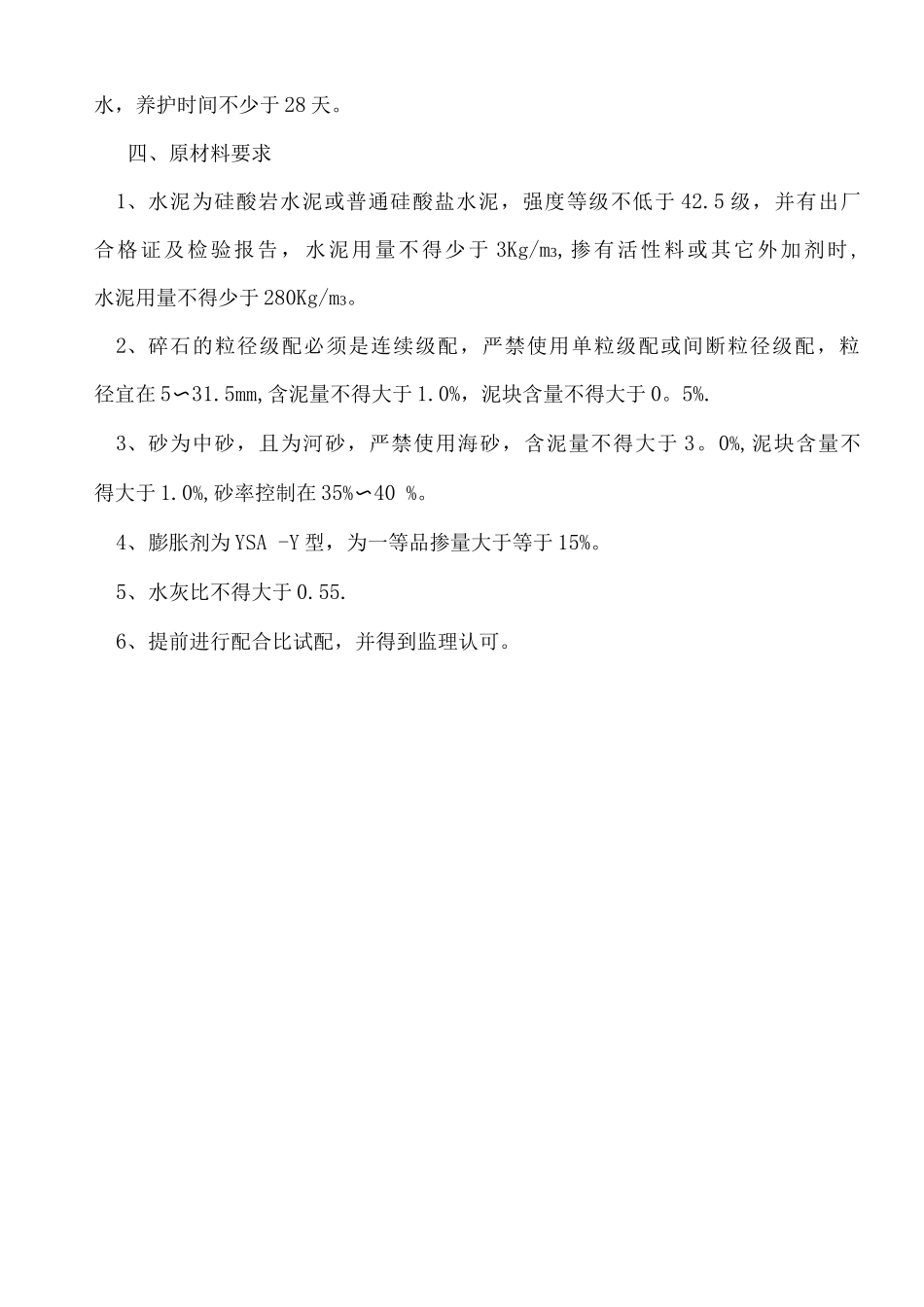

2、在施工缝施工前,应清除垃圾、水泥薄膜;松散游离状的混凝土要剔除,同时还应将混凝土表面凿毛,用压力水冲洗洁净并充分湿
