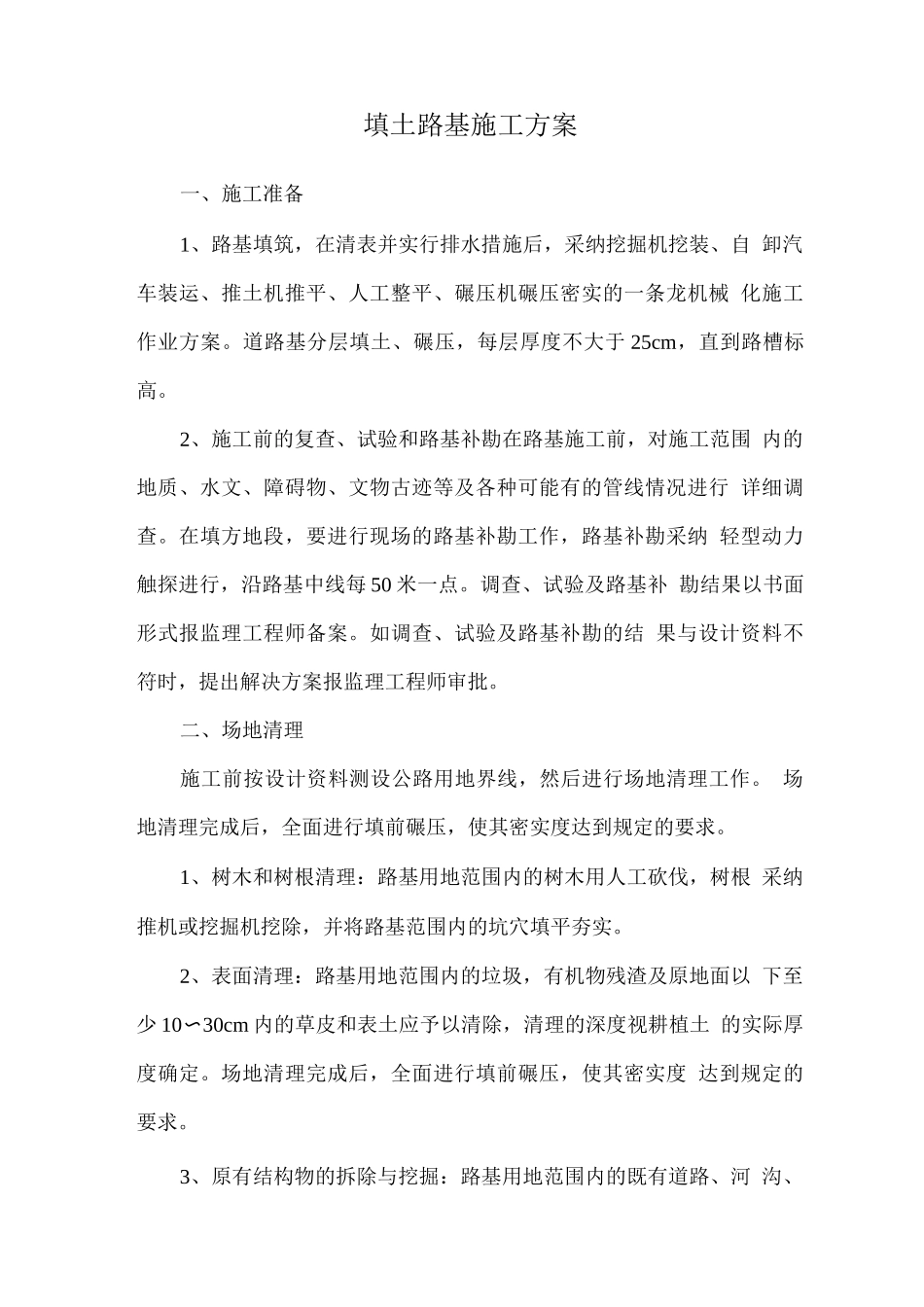

填土路基施工方案一、施工准备1、路基填筑,在清表并实行排水措施后,采纳挖掘机挖装、自 卸汽车装运、推土机推平、人工整平、碾压机碾压密实的一条龙机械 化施工作业方案
道路基分层填土、碾压,每层厚度不大于 25cm,直到路槽标高
2、施工前的复查、试验和路基补勘在路基施工前,对施工范围 内的地质、水文、障碍物、文物古迹等及各种可能有的管线情况进行 详细调查
在填方地段,要进行现场的路基补勘工作,路基补勘采纳 轻型动力触探进行,沿路基中线每 50 米一点
调查、试验及路基补 勘结果以书面形式报监理工程师备案
如调查、试验及路基补勘的结 果与设计资料不符时,提出解决方案报监理工程师审批
二、场地清理施工前按设计资料测设公路用地界线,然后进行场地清理工作
场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求
1、树木和树根清理:路基用地范围内的树木用人工砍伐,树根 采纳推机或挖掘机挖除,并将路基范围内的坑穴填平夯实
2、表面清理:路基用地范围内的垃圾,有机物残渣及原地面以 下至少 10〜30cm 内的草皮和表土应予以清除,清理的深度视耕植土 的实际厚度确定
场地清理完成后,全面进行填前碾压,使其密实度 达到规定的要求
3、原有结构物的拆除与挖掘:路基用地范围内的既有道路、河 沟、通讯、电力设施、坟墓、涵洞及其它建筑物,均应协助有关部门 事先拆迁、改造;对文物古迹应妥善保护
拆除工程将在新结构物动 工之前完成
拆除后的坑穴回填并压实到原地面压实度
4、对于沿线池塘,首先由测量人员根据施工图确定回填范围, 用标志杆在回填范围外 1m 处进行标识
池塘路段先采纳大径轴流 泵或潜水泵进行排水疏干,然后清除淤泥,并在边上开挖出可供机械 进出的坡道,再分层回填碎石、碾压并达到设计密实度要求
三、填筑试验段1、路基填筑前,根据现场土源状况,选取有代表性的土样,进 行室内试验,确定填料的最佳
