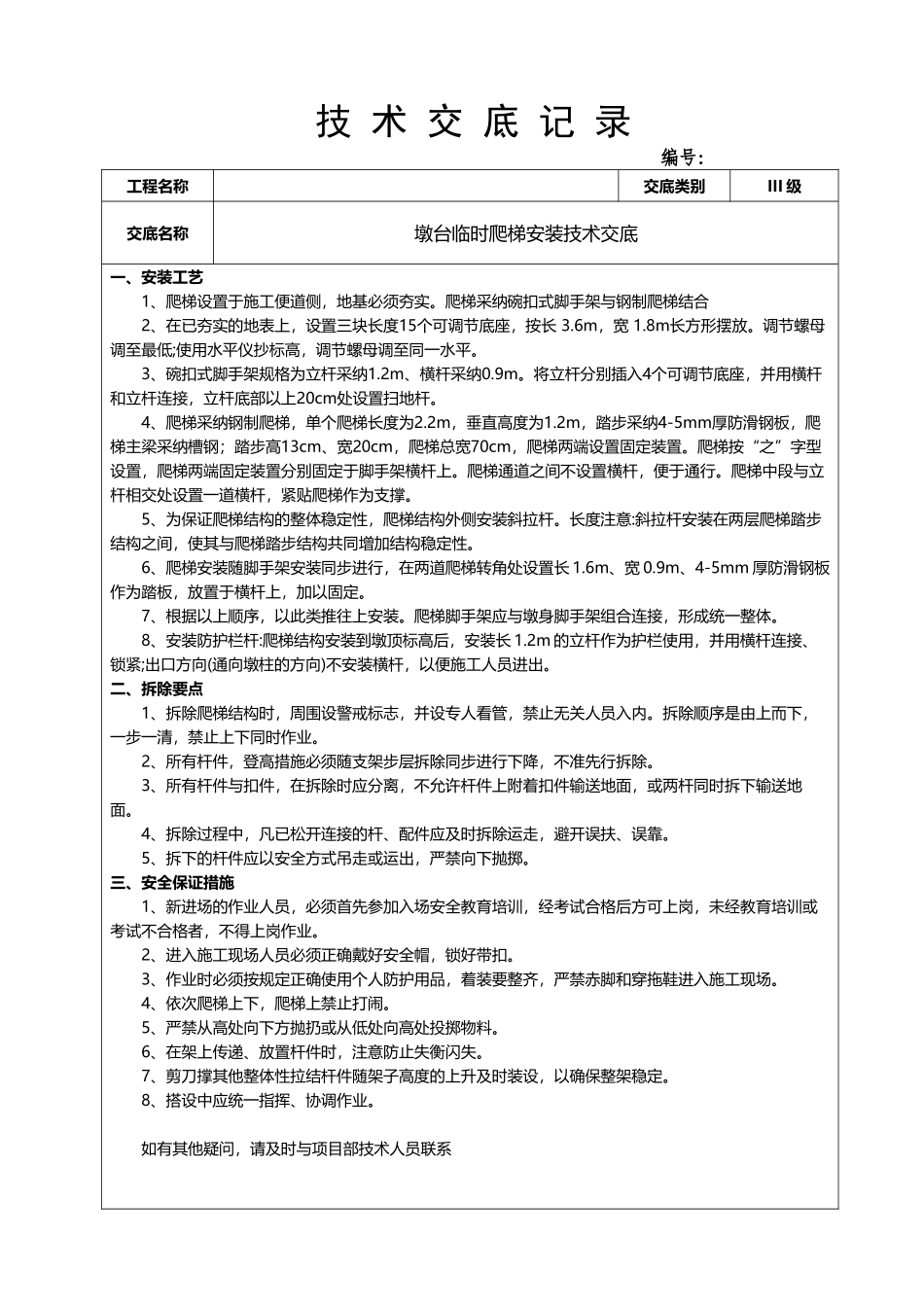

技 术 交 底 记 录 编号:工程名称交底类别III 级交底名称墩台临时爬梯安装技术交底一、安装工艺 1、爬梯设置于施工便道侧,地基必须夯实
爬梯采纳碗扣式脚手架与钢制爬梯结合 2、在已夯实的地表上,设置三块长度15个可调节底座,按长 3
6m,宽 1
8m长方形摆放
调节螺母调至最低;使用水平仪抄标高,调节螺母调至同一水平
3、碗扣式脚手架规格为立杆采纳1
2m、横杆采纳0
将立杆分别插入4个可调节底座,并用横杆和立杆连接,立杆底部以上20cm处设置扫地杆
4、爬梯采纳钢制爬梯,单个爬梯长度为2
2m,垂直高度为1
2m,踏步采纳4-5mm厚防滑钢板,爬梯主梁采纳槽钢;踏步高13cm、宽20cm,爬梯总宽70cm,爬梯两端设置固定装置
爬梯按“之”字型设置,爬梯两端固定装置分别固定于脚手架横杆上
爬梯通道之间不设置横杆,便于通行
爬梯中段与立杆相交处设置一道横杆,紧贴爬梯作为支撑
5、为保证爬梯结构的整体稳定性,爬梯结构外侧安装斜拉杆
长度注意:斜拉杆安装在两层爬梯踏步结构之间,使其与爬梯踏步结构共同增加结构稳定性
6、爬梯安装随脚手架安装同步进行,在两道爬梯转角处设置长 1
6m、宽 0
9m、4-5mm 厚防滑钢板作为踏板,放置于横杆上,加以固定
7、根据以上顺序,以此类推往上安装
爬梯脚手架应与墩身脚手架组合连接,形成统一整体
8、安装防护栏杆:爬梯结构安装到墩顶标高后,安装长 1
2m 的立杆作为护栏使用,并用横杆连接、锁紧;出口方向(通向墩柱的方向)不安装横杆,以便施工人员进出
二、拆除要点 1、拆除爬梯结构时,周围设警戒标志,并设专人看管,禁止无关人员入内
拆除顺序是由上而下,一步一清,禁止上下同时作业
2、所有杆件,登高措施必须随
