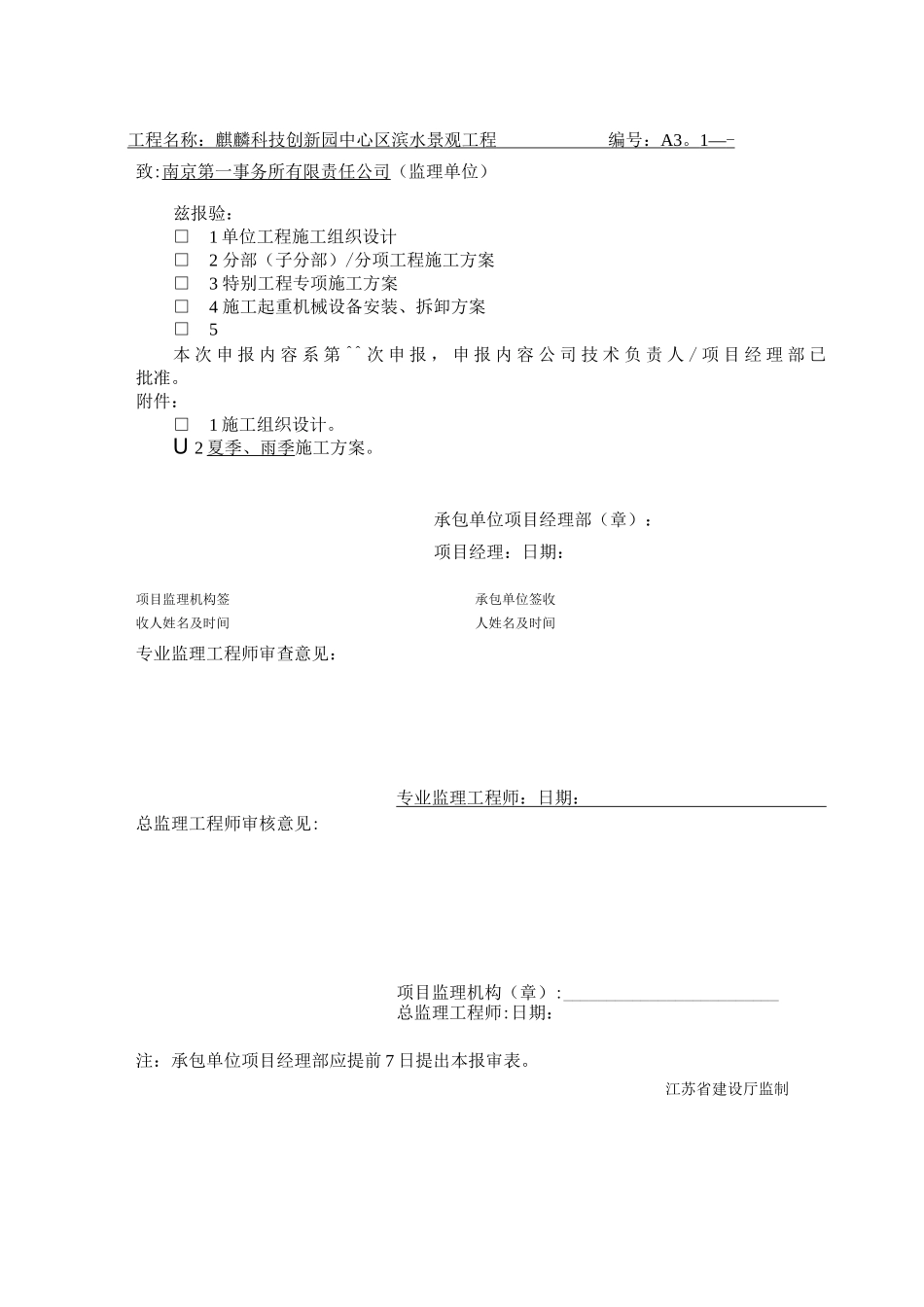

施工组织设计/方案报审表A3O1工程名称:麒麟科技创新园中心区滨水景观工程 编号: A3
1— - 致:南京第一事务所有限责任公司(监理单位)兹报验:□1 单位工程施工组织设计□2 分部(子分部)/分项工程施工方案□3 特别工程专项施工方案□4 施工起重机械设备安装、拆卸方案□5本 次 申 报 内 容 系 第 ^^ 次 申 报 , 申 报 内 容 公 司 技 术 负 责 人 / 项 目 经 理 部 已批准
附件:□1 施工组织设计
U 2 夏季、雨季施工方案
承包单位项目经理部(章):项目经理:日期:项目监理机构签承包单位签收收人姓名及时间人姓名及时间专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构(章):_________________________总监理工程师:日期:注:承包单位项目经理部应提前 7 日提出本报审表

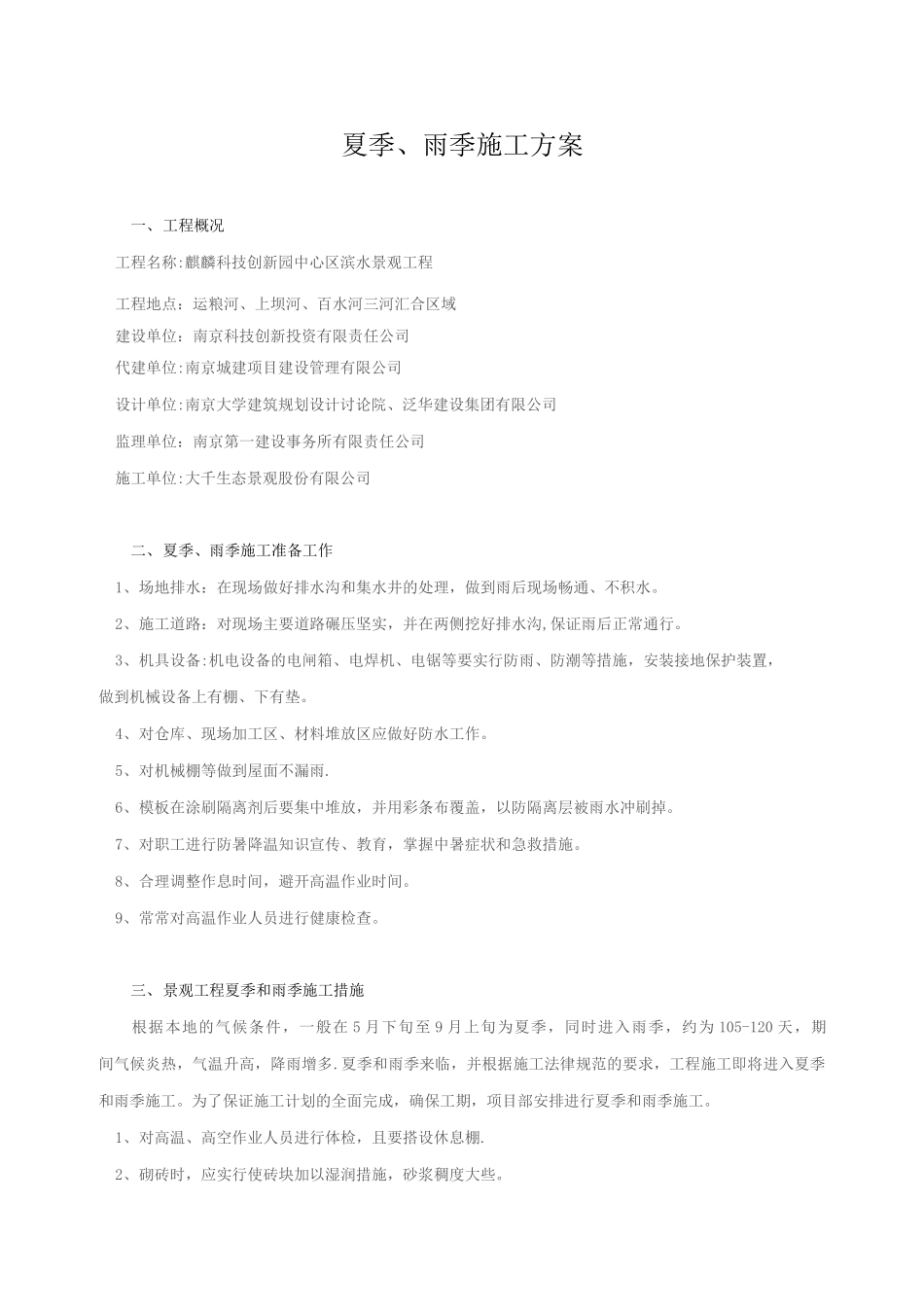

江苏省建设厅监制夏季、雨季施工方案一、工程概况工程名称:麒麟科技创新园中心区滨水景观工程工程地点:运粮河、上坝河、百水河三河汇合区域建设单位:南京科技创新投资有限责任公司代建单位:南京城建项目建设管理有限公司设计单位:南京大学建筑规划设计讨论院、泛华建设集团有限公司监理单位:南京第一建设事务所有限责任公司施工单位:大千生态景观股份有限公司二、夏季、雨季施工准备工作1、场地排水:在现场做好排水沟和集水井的处理,做到雨后现场畅通、不积水
2、施工道路:对现场主要道路碾压坚实,并在两侧挖好排水沟,保证雨后正常通行
3、机具设备:机电设备的电闸箱、电焊机、电锯等要实行防雨、防潮等措施,安装接地保护装置,做到机械设备上有棚、下有垫
4、对仓库、现场加工区、材料堆放区应做好防水工作
5、对机械棚等做到屋面不漏雨
6、模板在涂刷隔离剂后要集中堆放,并用彩条布覆盖,以防隔离层被雨水冲刷掉
7、对职工进行防暑降温知识宣传、教育,掌握中暑
