技术交底记录 工程名称施工单位交底部位外墙面工序名称外墙内保温施工交底内容:一、交底提要:本工程外墙采纳外墙内保温体系,保温材料为 30 厚双面水泥基聚氨酯复合板
其外墙保温施工范围包括所有外围墙体内侧,根据设计要求,所有设计有保温得墙体,均在结构(砌块墙)基层表面进行保温体系施工,最后在保温层表面进行墙体抹灰层及油漆涂料施工
二、施工准备:1、技术准备组织有关人员查瞧现场、熟悉图纸,明确设计要求
组织编制详细得、针对性强得技术交底,并逐级进行安全与技术交底
2、施工材料(1)双面水泥基聚氨酯复合板双面水泥基聚氨酯复合板技术参数表观密度(kg/m3)导热系数(w/m•k)压缩强度Kpa垂直于板面抗拉强度(MPa)厚度(mm)燃烧性能≥350、020≥150≥0、10,并且破坏部位不得位于粘结界面30B1 级(2)耐碱纤维网格布、粘结砂浆与罩面砂浆3、施工工具(1)设备类:①手提式低速电动搅拌器(可用电锤代替),额定转速 700-1000r/min,搅拌头,用 φ12 得钢筋,长度为 600mm,下部 150mm 处焊接四只用钢筋弯成半径为 75mm 得圆形叶片
②安全设备,安全带、安全帽、安全网、安全围栏、指示牌、警告牌等
③其它设备,开关箱、插头、插座、防水电线、对讲机等
(2)工具类 ① 壁纸刀、手锯、钢锯条、剪刀、开槽器、打磨板、螺丝刀、木锤
② 皮尺、卷尺、2 米靠尺、墨线、垂线垂球、水平管、水平尺、绳子
③ 塑料桶、灰浆托板、抹子、阴阳角抿子
④ 砂纸、铁锤、打胶枪、橡胶手套、刷子4、施工准备(1)与施工有关得人员施工前必须仔细阅览施工图纸,并与施工现场进行比对,及时检查现场与图纸变更得情况
(2)落实施工材料及施工工具存放地、施工人员食宿安排等相关事宜
(3)检查施工用水、电得情况

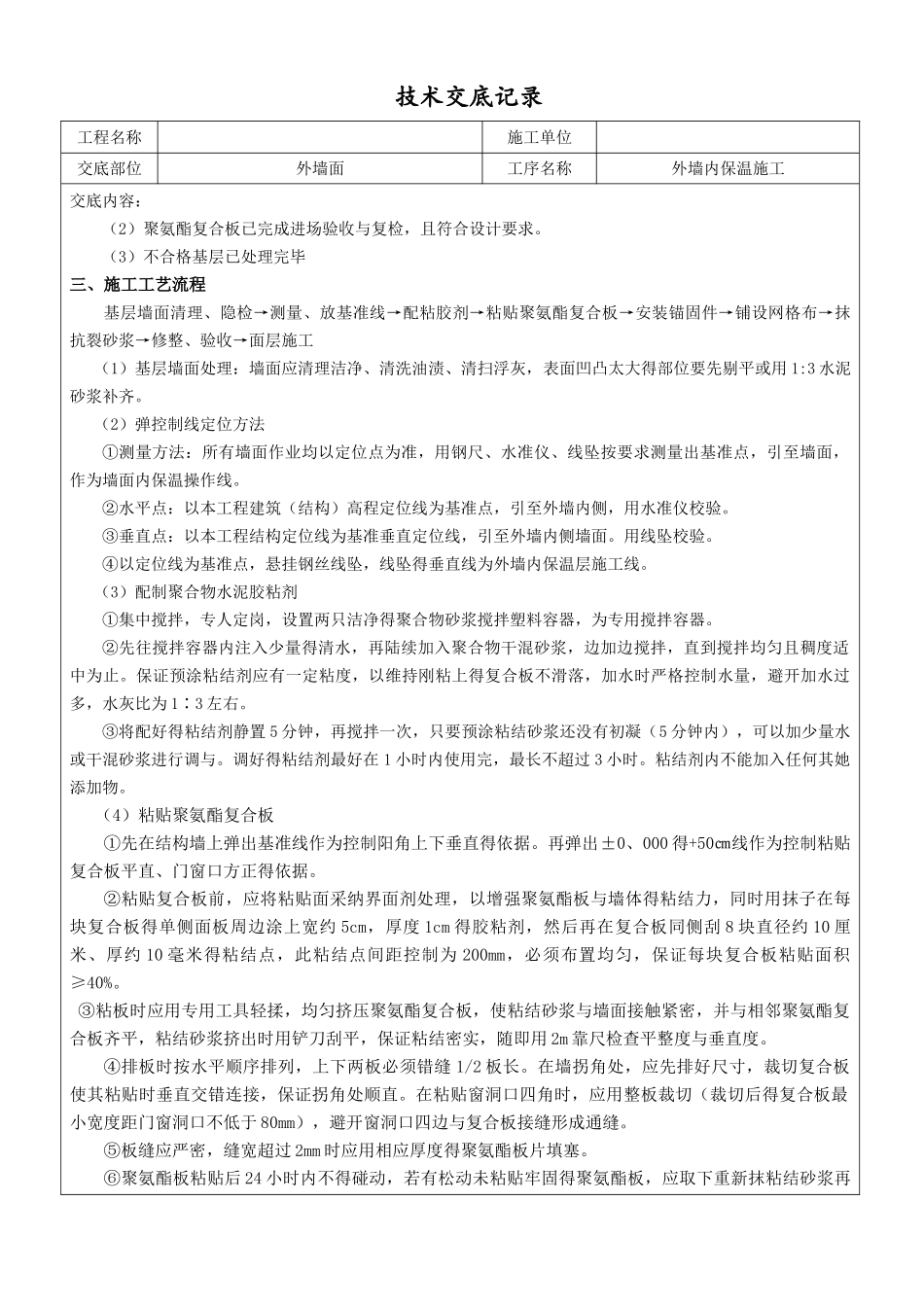

5、施工条件(1)施工期间及完工后得 24 小时内,环境与基层表面温度
