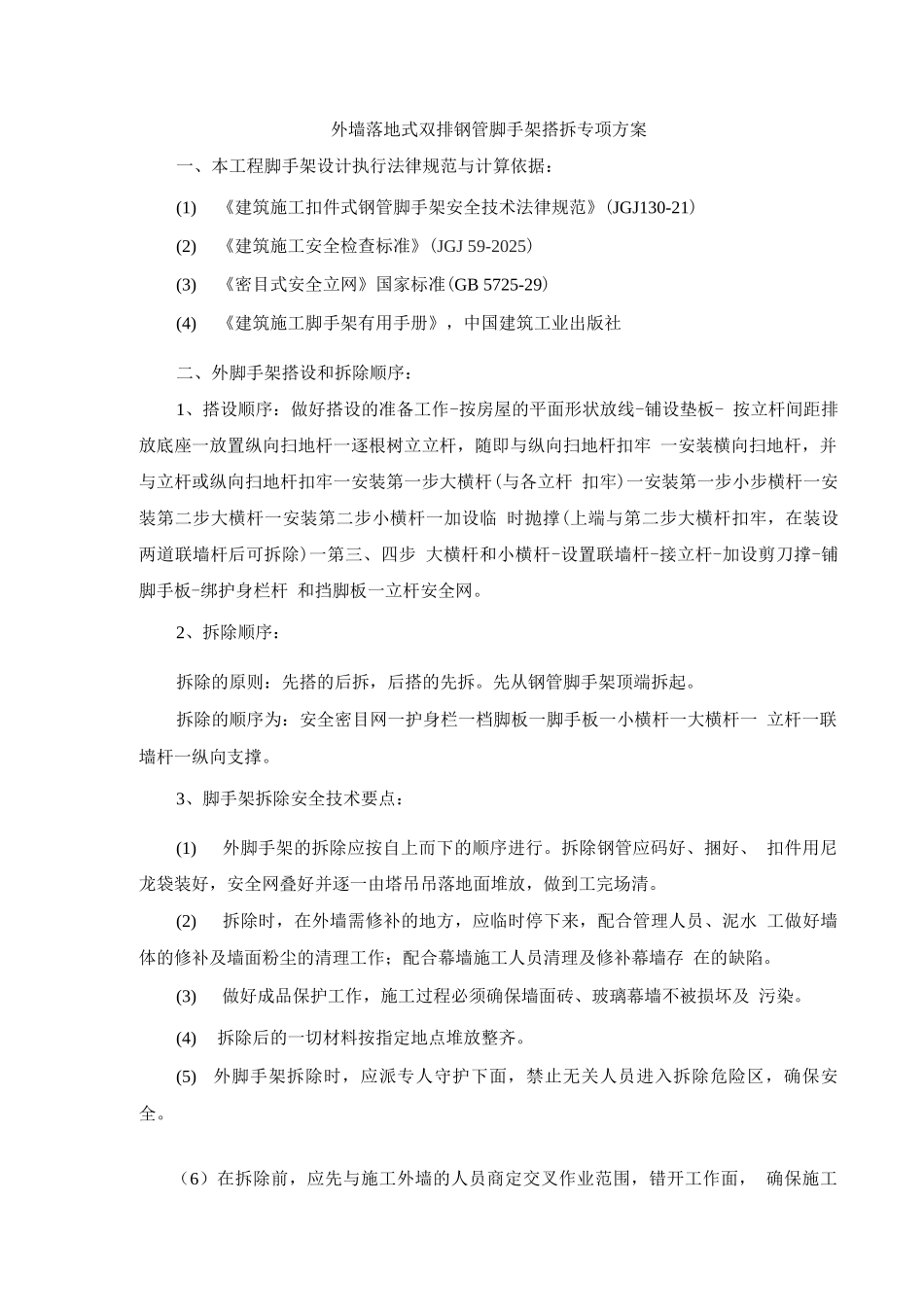

外墙落地式双排钢管脚手架搭拆专项方案一、本工程脚手架设计执行法律规范与计算依据:(1)《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-21)(2)《建筑施工安全检查标准》(JGJ 59-2025)(3)《密目式安全立网》国家标准(GB 5725-29)(4)《建筑施工脚手架有用手册》,中国建筑工业出版社二、外脚手架搭设和拆除顺序:1、搭设顺序:做好搭设的准备工作-按房屋的平面形状放线-铺设垫板- 按立杆间距排放底座一放置纵向扫地杆一逐根树立立杆,随即与纵向扫地杆扣牢 一安装横向扫地杆,并与立杆或纵向扫地杆扣牢一安装第一步大横杆(与各立杆 扣牢)一安装第一步小步横杆一安装第二步大横杆一安装第二步小横杆一加设临 时抛撑(上端与第二步大横杆扣牢,在装设两道联墙杆后可拆除)一第三、四步 大横杆和小横杆-设置联墙杆-接立杆-加设剪刀撑-铺脚手板-绑护身栏杆 和挡脚板一立杆安全网
2、拆除顺序:拆除的原则:先搭的后拆,后搭的先拆
先从钢管脚手架顶端拆起
拆除的顺序为:安全密目网一护身栏一档脚板一脚手板一小横杆一大横杆一 立杆一联墙杆一纵向支撑
3、脚手架拆除安全技术要点:(1)外脚手架的拆除应按自上而下的顺序进行
拆除钢管应码好、捆好、 扣件用尼龙袋装好,安全网叠好并逐一由塔吊吊落地面堆放,做到工完场清
(2)拆除时,在外墙需修补的地方,应临时停下来,配合管理人员、泥水 工做好墙体的修补及墙面粉尘的清理工作;配合幕墙施工人员清理及修补幕墙存 在的缺陷
(3)做好成品保护工作,施工过程必须确保墙面砖、玻璃幕墙不被损坏及 污染
(4)拆除后的一切材料按指定地点堆放整齐
(5)外脚手架拆除时,应派专人守护下面,禁止无关人员进入拆除危险区,确保安全
(6)在拆除前,应先与施工外墙的人员商定交叉作业范围,错开工作面, 确保施工安全

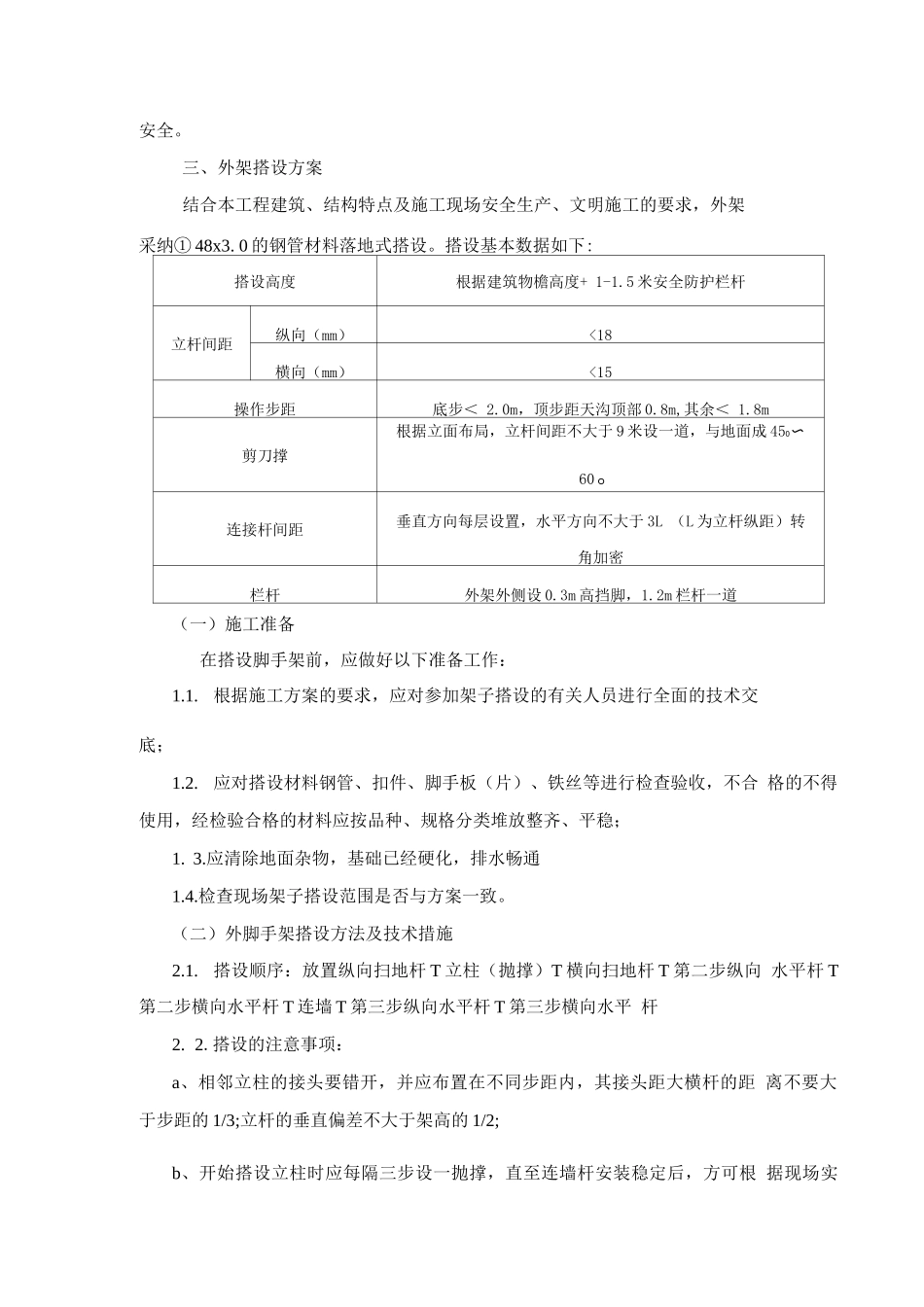

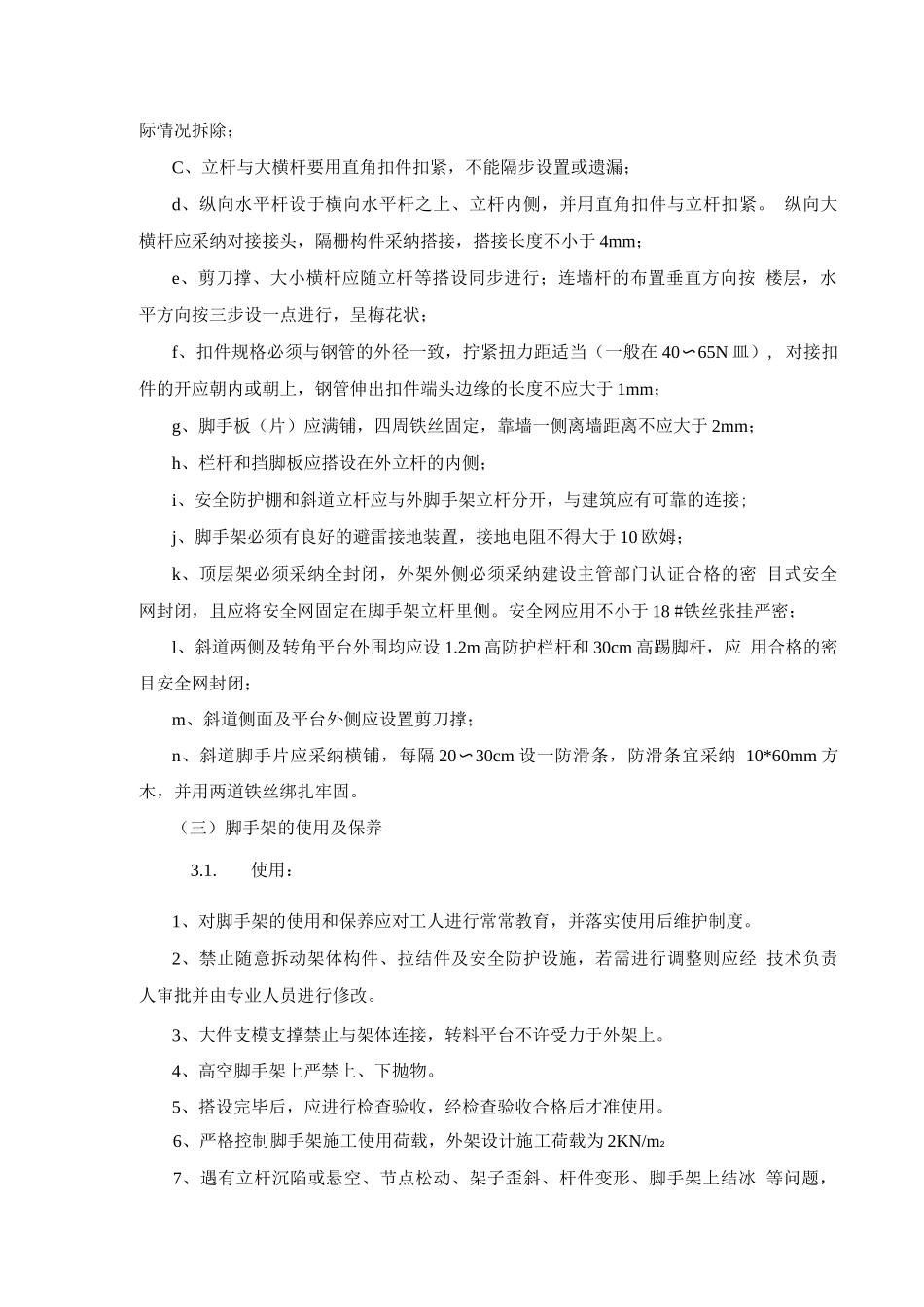

三、外架搭设方案结合本工程建筑、结构特点及施工现场安
