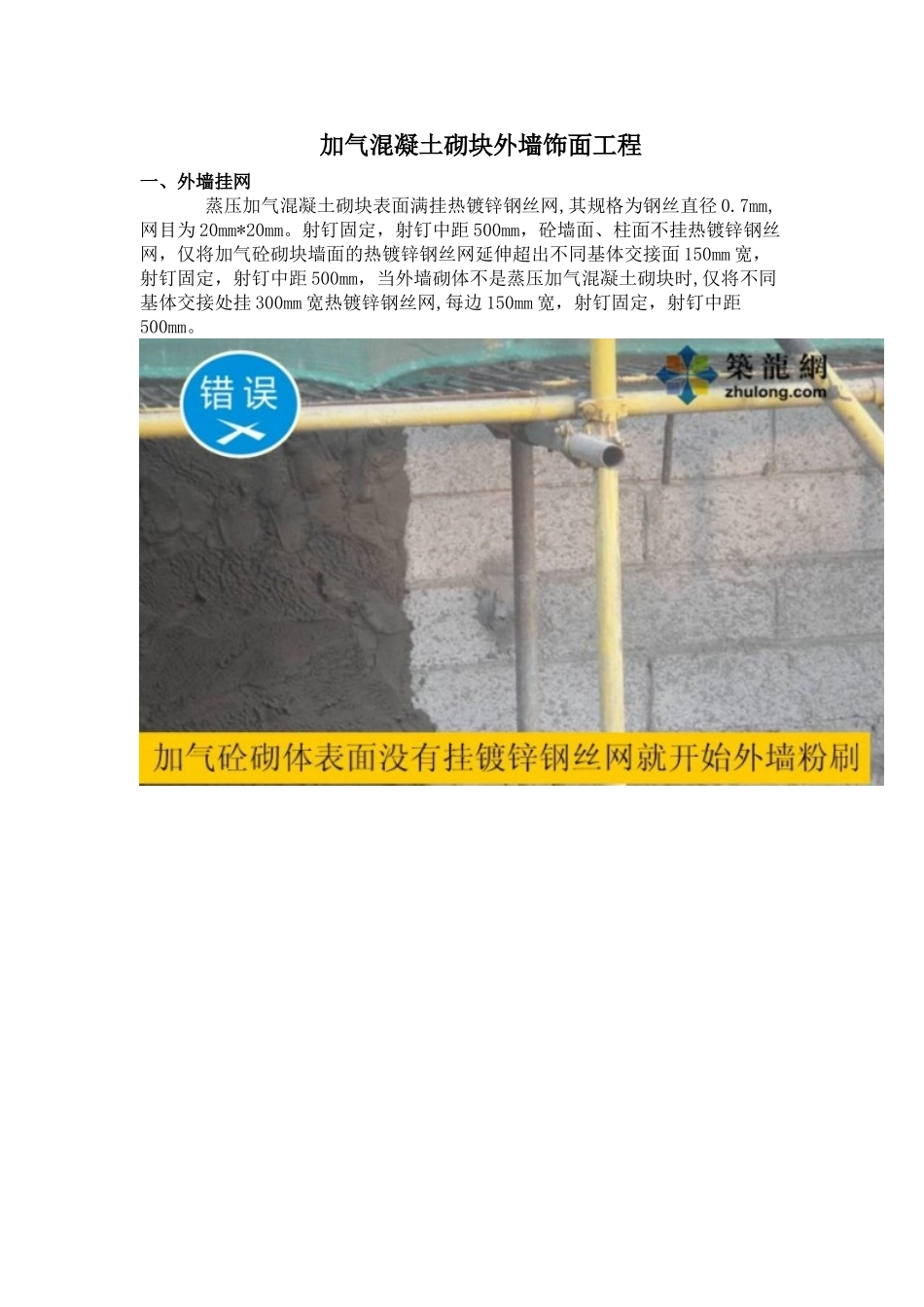

加气混凝土砌块外墙饰面工程一、外墙挂网 蒸压加气混凝土砌块表面满挂热镀锌钢丝网,其规格为钢丝直径 0
7mm,网目为 20mm*20mm

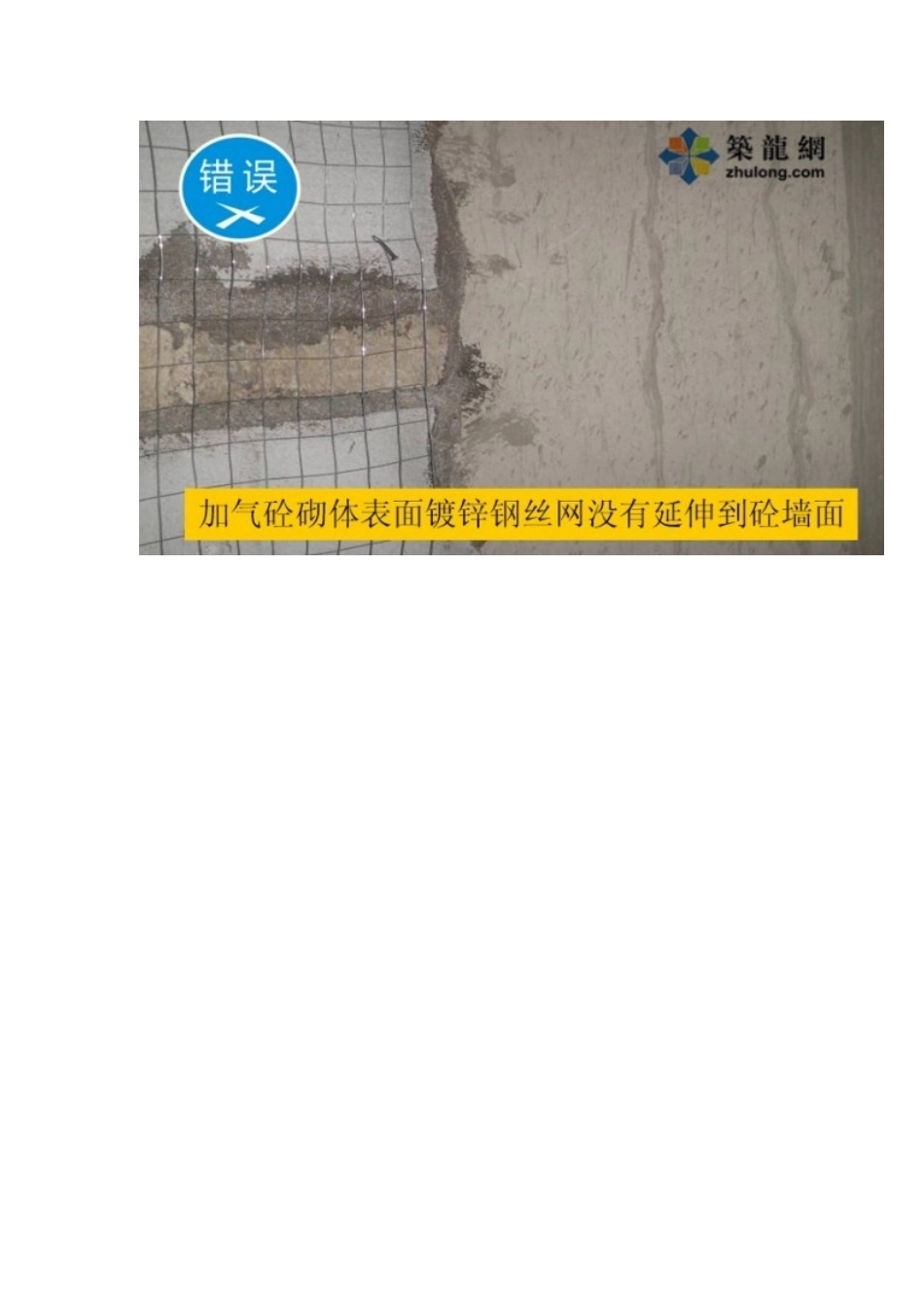

射钉固定,射钉中距 500mm,砼墙面、柱面不挂热镀锌钢丝网,仅将加气砼砌块墙面的热镀锌钢丝网延伸超出不同基体交接面 150mm 宽,射钉固定,射钉中距 500mm,当外墙砌体不是蒸压加气混凝土砌块时,仅将不同基体交接处挂 300mm 宽热镀锌钢丝网,每边 150mm 宽,射钉固定,射钉中距500mm
二、外墙基体的毛化处理加气混凝土砌体及混凝土墙、柱、梁表面必须喷浆(或甩浆)毛化处理,喷浆(或甩浆)前先将基底清理洁净,混凝土表面不得有模板皮、油污等,喷浆(或甩浆)前一天,先对混凝土、加气混凝土砌体表面表面洒水润湿,喷浆(或甩浆)后要及时养护
三、外墙基体挂线、贴灰饼、排模数外墙基底处理完毕后,进行挂线、贴灰饼、冲筋,其间距不宜超过 2m,贴灰饼前,应根据外墙的结构尺寸和外墙砖的尺寸排好模数,排砖宜使用整砖,对必须使用非整砖的部位,非整砖宽度不宜小于整砖宽度的 1/2
四、外墙分层抹灰外墙抹灰必须分两遍粉刷,第一层粉刷 15mm 厚,具体做法参照集团的外墙做法,若不采纳抗裂专用砂浆,而采纳掺改性聚丙烯纤维时,必须采纳合格的聚丙烯纤维,严禁采纳玻璃纤维替代聚丙烯纤维
第二遍用 1:2
5 水泥防水砂浆(内掺 TC—02 高校防水剂,掺量为水泥用量的 10%)粉刷 5mm 厚
当粉刷总厚度超过 20mm 时,必须实行加强措施
五、外墙分层抹灰基底找平粉刷完成后应及时检查是否有空鼓,对空鼓的应及时处理,并应检查找平层的平整度、立面垂直度
找平层的表面平整度允许偏差为 4mm,立面垂直度允许偏差为 5mm
六、外墙饰面砖施工(一)外墙饰面砖的品种、规格、颜色、图案和黏贴方式应符合设计要求;必须粘铁牢固,不得出现空鼓,墙面应平整、洁净、无缺棱掉角和
