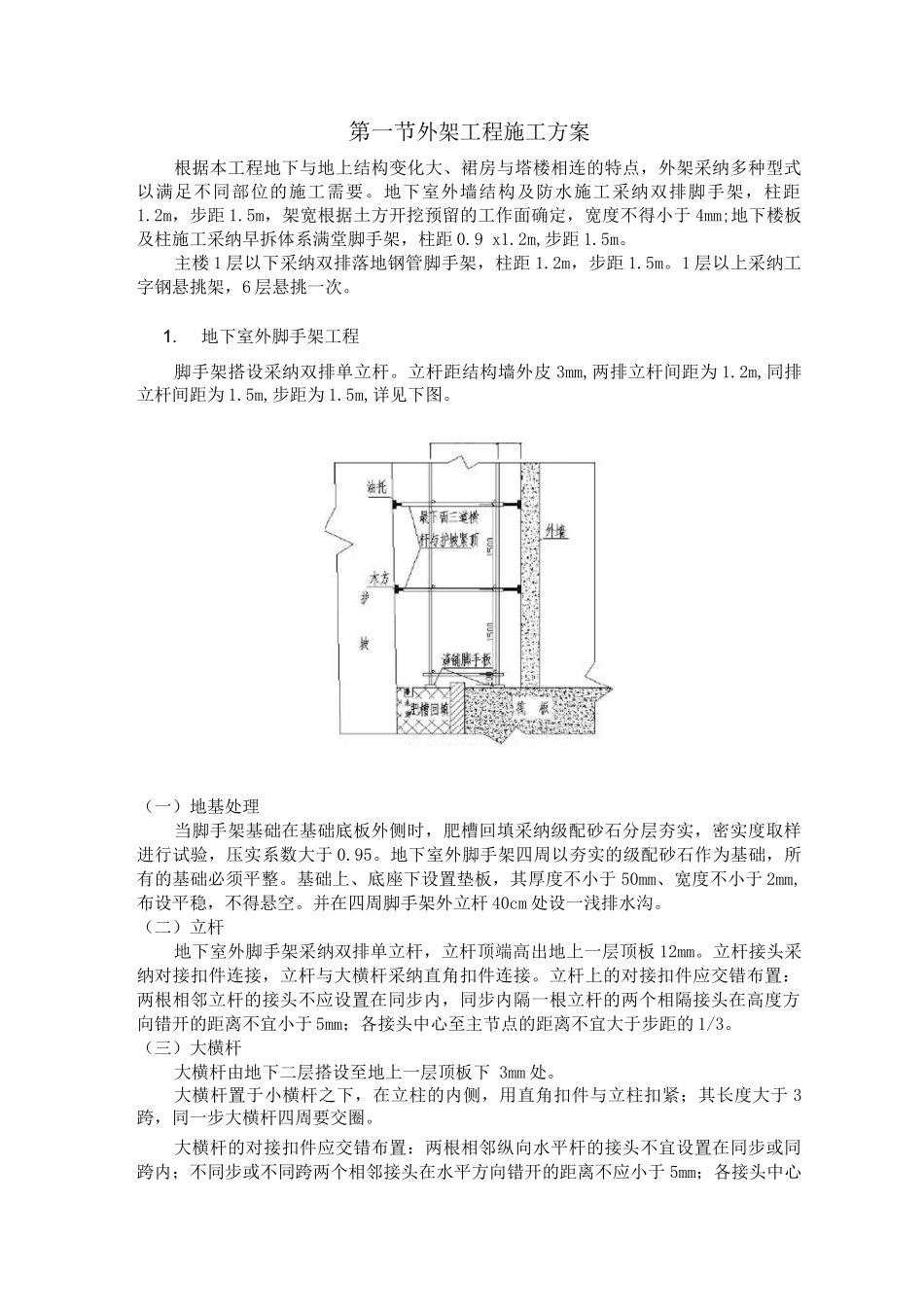

第一节外架工程施工方案根据本工程地下与地上结构变化大、裙房与塔楼相连的特点,外架采纳多种型式以满足不同部位的施工需要
地下室外墙结构及防水施工采纳双排脚手架,柱距1
2m,步距 1
5m,架宽根据土方开挖预留的工作面确定,宽度不得小于 4mm;地下楼板及柱施工采纳早拆体系满堂脚手架,柱距 0
2m,步距 1
主楼 1 层以下采纳双排落地钢管脚手架,柱距 1
2m,步距 1
1 层以上采纳工字钢悬挑架,6 层悬挑一次
地下室外脚手架工程脚手架搭设采纳双排单立杆
立杆距结构墙外皮 3mm,两排立杆间距为 1
2m,同排立杆间距为 1
5m,步距为 1
5m,详见下图
(一)地基处理当脚手架基础在基础底板外侧时,肥槽回填采纳级配砂石分层夯实,密实度取样进行试验,压实系数大于 0
地下室外脚手架四周以夯实的级配砂石作为基础,所有的基础必须平整
基础上、底座下设置垫板,其厚度不小于 50mm、宽度不小于 2mm,布设平稳,不得悬空
并在四周脚手架外立杆 40cm 处设一浅排水沟
(二)立杆地下室外脚手架采纳双排单立杆,立杆顶端高出地上一层顶板 12mm
立杆接头采纳对接扣件连接,立杆与大横杆采纳直角扣件连接
立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于 5mm;各接头中心至主节点的距离不宜大于步距的 1/3
(三)大横杆大横杆由地下二层搭设至地上一层顶板下 3mm 处

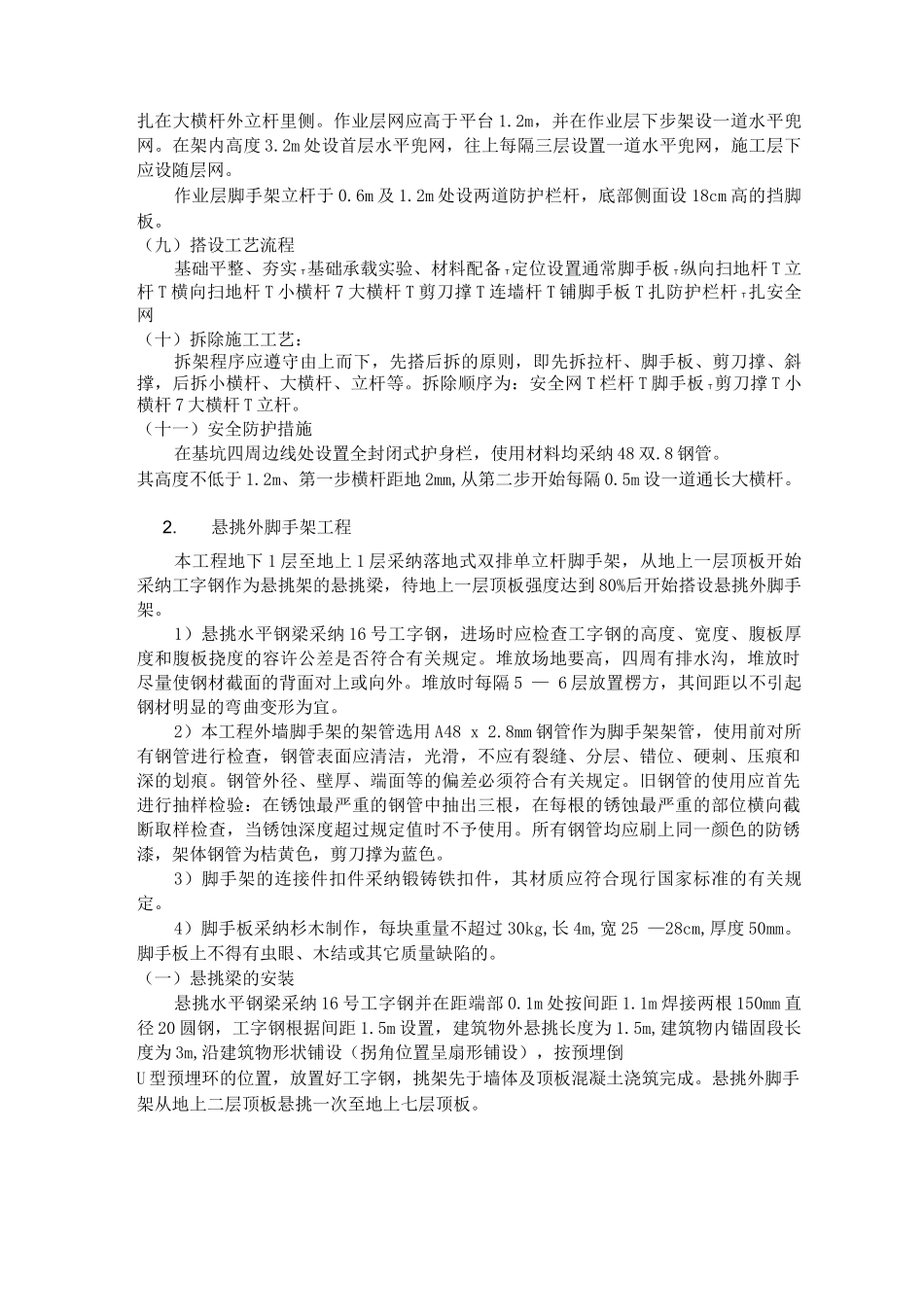

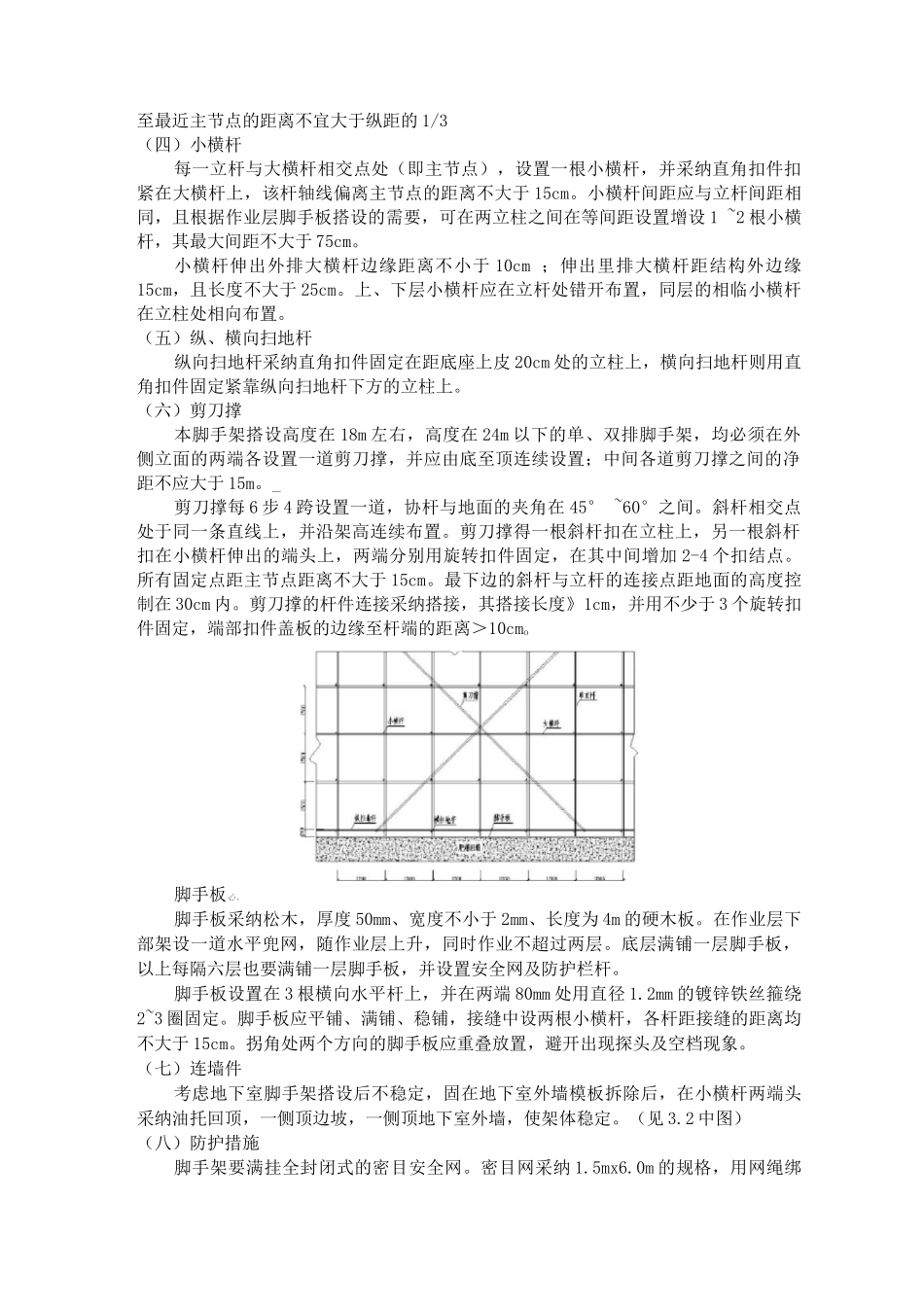

大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于 3跨,同一步大横杆四周要交圈
