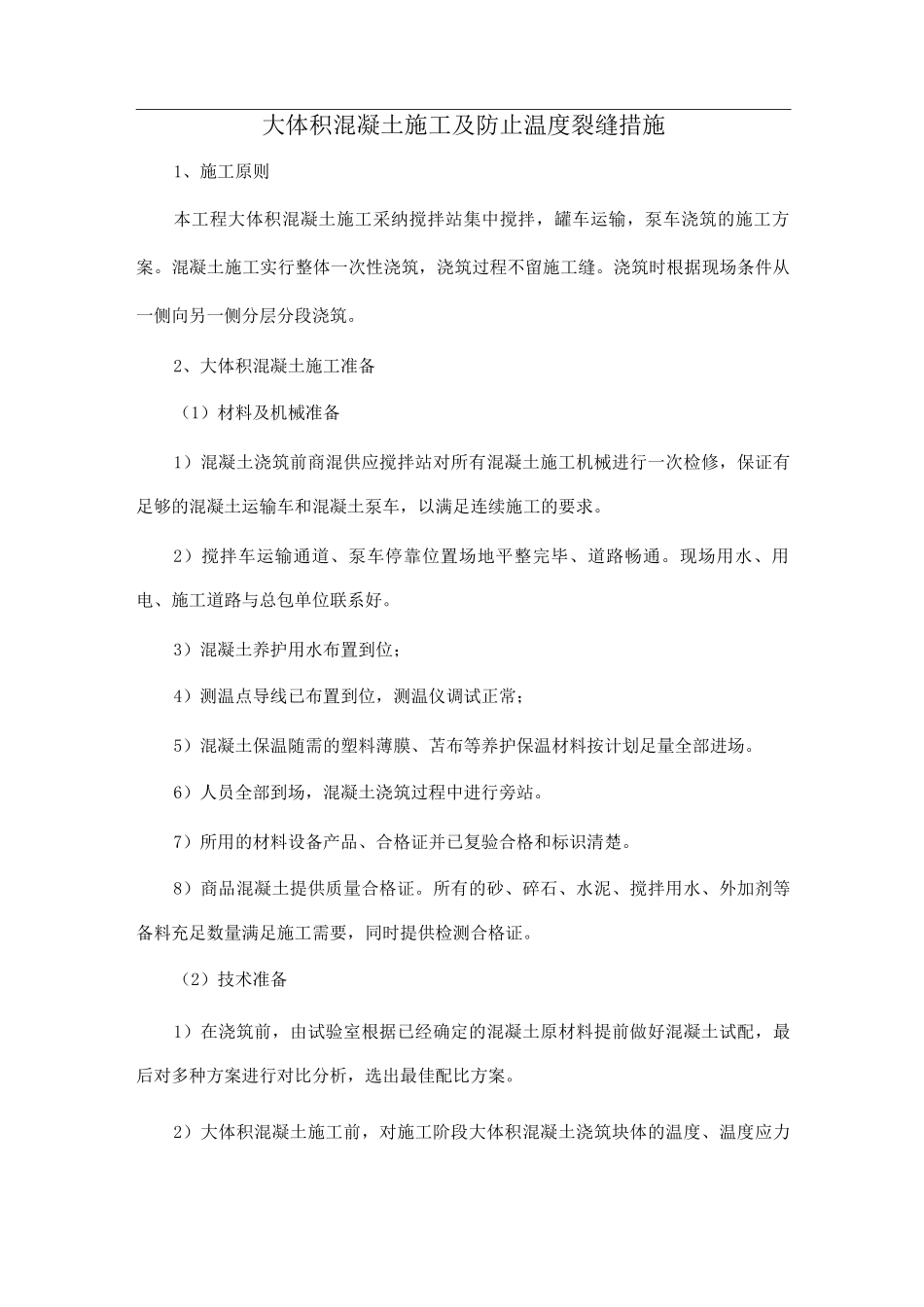

大体积混凝土施工及防止温度裂缝措施1、施工原则本工程大体积混凝土施工采纳搅拌站集中搅拌,罐车运输,泵车浇筑的施工方案
混凝土施工实行整体一次性浇筑,浇筑过程不留施工缝
浇筑时根据现场条件从一侧向另一侧分层分段浇筑
2、大体积混凝土施工准备(1)材料及机械准备1)混凝土浇筑前商混供应搅拌站对所有混凝土施工机械进行一次检修,保证有足够的混凝土运输车和混凝土泵车,以满足连续施工的要求
2)搅拌车运输通道、泵车停靠位置场地平整完毕、道路畅通
现场用水、用电、施工道路与总包单位联系好
3)混凝土养护用水布置到位;4)测温点导线已布置到位,测温仪调试正常;5)混凝土保温随需的塑料薄膜、苫布等养护保温材料按计划足量全部进场
6)人员全部到场,混凝土浇筑过程中进行旁站
7)所用的材料设备产品、合格证并已复验合格和标识清楚
8)商品混凝土提供质量合格证
所有的砂、碎石、水泥、搅拌用水、外加剂等备料充足数量满足施工需要,同时提供检测合格证
(2)技术准备1)在浇筑前,由试验室根据已经确定的混凝土原材料提前做好混凝土试配,最后对多种方案进行对比分析,选出最佳配比方案
2)大体积混凝土施工前,对施工阶段大体积混凝土浇筑块体的温度、温度应力及收缩力进行验算,确定施工阶段大体积混凝土浇筑块体的升温峰值、内外温差不超过 25C,及降温速度不超过 1
5°C/d 的控制指标,制订温控施工的技术措施
3)模板钢筋等四级验收合格;4 )主管技术员已将浇筑申请提出并批准完毕,该申请必须注明混凝土等级、数量、外加剂、塌落度,出机温度,时间,地点及延续时间等相关内容;5)编制出混凝土浇筑、养护方案、测温方案等已经审核确定,混凝土基础分层分块图已绘制出
6)施工方案所确定的施工工艺流程,流水作业段的划分,浇筑程序与方法,混凝土运输与布料方式、方法以及质量标准,施工技术要求,安全要求等已进行交底

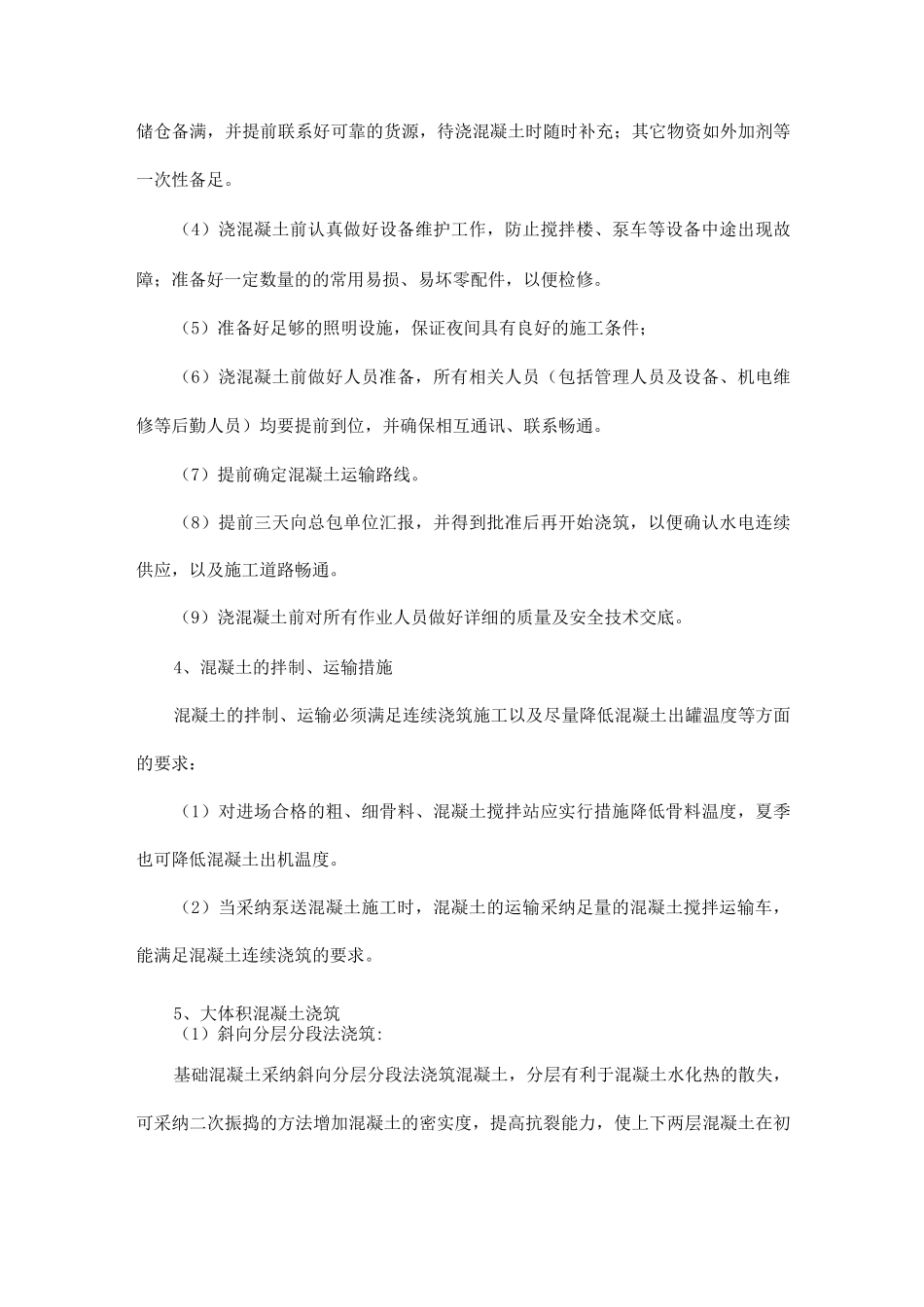

(3)生产管理现场设
