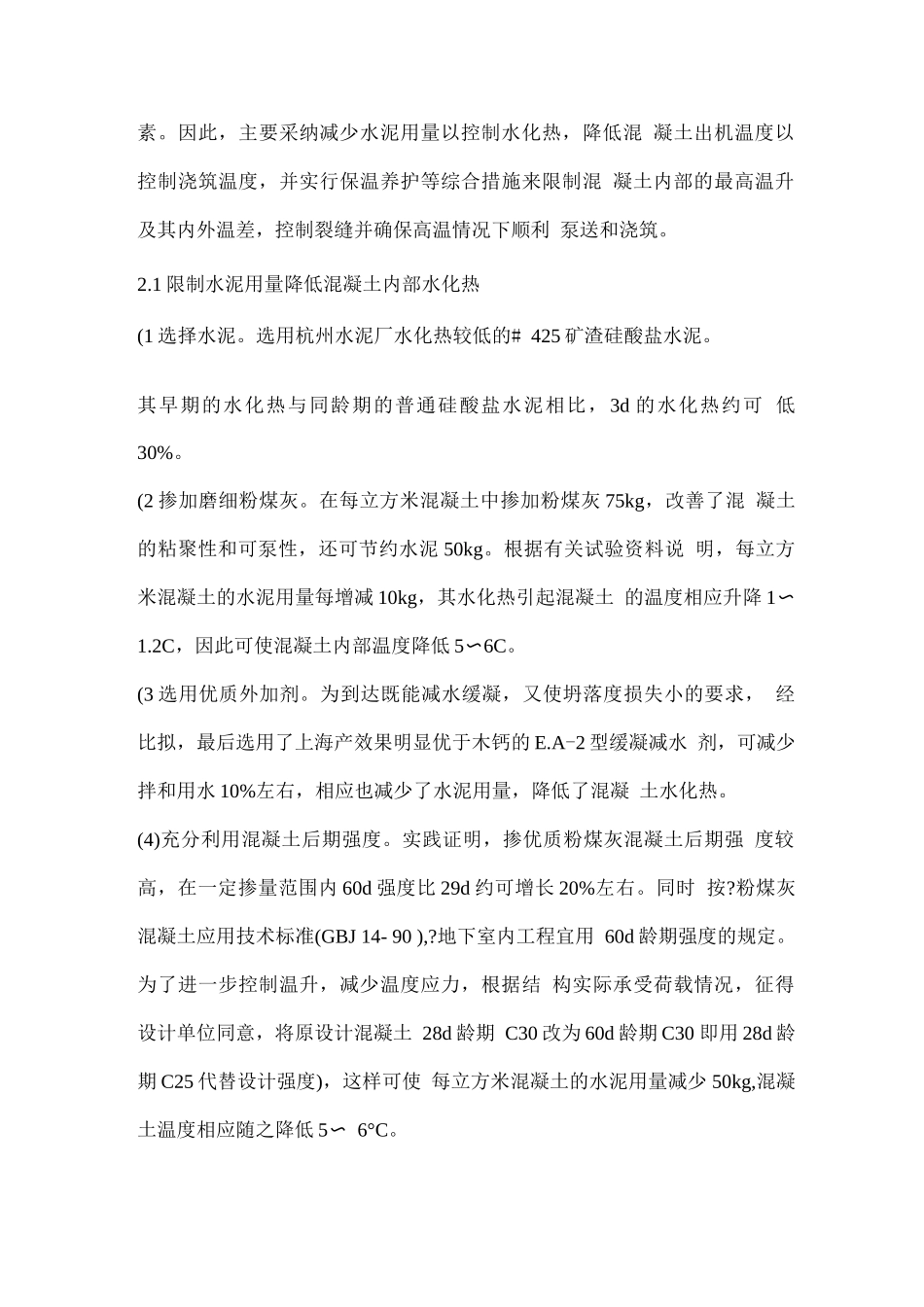

大体积混凝土水平施工缝的处理方法在超厚的大体积混凝土施工中,往往采纳“分层分段 的施工方法, 这就不可防止地产生了水平施工缝,对于较大面积的水平施工缝,目 前用的较多的大致有以下两种方法:1、传统方法传统的处理方法为人工凿毛、风镐打毛、风砂枪和高压水冲毛。但 这些方法普遍存在着劳动条件差、强度大、成效低、进度慢和混凝土 损失大的缺点。且机械打毛容易造成深层混凝土的松动和裂缝,降低 混凝土的整体性,与毛面处理的初衷相悖,且此类大体积混凝土往往 在水平缝处设计有较多的竖向插筋,更加大了施工的难度。、2 “缓凝剂法针对传统方法的种种缺点,也可采纳柠檬酸、糖蜜、木钙及其它缓 凝减水剂等水溶性物质,来处理混凝土水平施工缝。其大致方法是将 上述物质配置成一定浓度的溶液,将此溶液涂刷在新浇筑的混凝土外 表上使之形成缓凝层。经 10〜20 小时后,待缓凝层以内或以下的混 凝土硬化到一定的强度,用水冲刷形成毛面。但这种方法根据实际使 用经验,也存在以下缺点:1 此类溶液对混凝土外表吸附性差,实际应用中极难做到涂均匀; 导致仓面呈“花脸状,还需二次处理;由)于不能做到均匀涂刷,使得局部掺量难以控制。众所周知,混 凝土中缓凝剂的掺量有比拟严格的限制,假设超过限量,那么对混凝 土的后期强度有负面影响。可冲毛时间难以适应实际施工的需要。实际施工立面拆模时间不 可能均保证在缓凝剂有效期以内。因为影响拆模时间的因素较多,如 结构受力的影响、工序的影响等。大体积混凝土泵送商品混凝 土 1 工程概况和特点萧山国际大酒店是 1995 年竣工的中外合资四星级高级宾馆,地处萧 山闹市区西北角,建筑面积 425m.2,主楼 28 层,为内筒外框钢筋 混凝土结构,总高度 107m,裙房 3〜4 层,地下层 2 层,主楼地下室 由 104 根 10 钻孔灌注桩支承,基坑挖深 8.7m,混凝土底板厚 2.6m, 混凝土设计强度等级 C30,混凝土总量 35m.3(其中主楼底板 27m.3),全部采纳泵送商品混凝土,坍落度 12 ± 2cm,要求一次连 续浇筑,不留施工缝。工程监理特点是:① 混凝土运输距离远,从杭州搅拌站到萧山施工现 场达35km,且市区交通拥挤,道路堵塞严重,在通行相对正常的情 况下,混凝土运达现场约需 1.25〜1.5h② 根底混凝土浇筑按工期和 施工进度要求,安排在8 月上旬,正值盛暑炎热,且当年出现百年一 遇长达两个月的持续高温,日最高温度达 39C;③ 结构体积...
