大体积混凝土薄层浇筑技术薄层浇筑是大体积混凝土常用的施工方法之一,也是一项有效的温度控制措施
其优点是施工工艺简单,适用性强,温控费用低
但当基岩(或老混凝土)刚度较大时,基础混凝土薄块的自由变形往往受到很大约束,在降温期易发生贯穿裂缝;且由于其散热面积大、降温快,施工期间易产生较大的内外温差,如保护不当,将会使表面裂缝增多,甚至成为贯穿裂缝的诱发因素
因此,探讨薄层浇筑适宜的施工方法和温控措施,特别是在使用常规材料、不实行加冰降温等措施的条件下正常施工,仍是一项重要课题
现通过合川水电站主厂房大体积混凝土基础薄层浇筑的实践,介绍其温控技术和施工方法
第 1 章工程概况主厂房净宽 17m,包括副厂房及进出水构筑物,基坑开挖面积为70mx48m,最大挖深 21
5m,基底为整体泥、页岩互层,饱和抗压强度6
8MPa,岩基开挖后用 C15 素混凝土封底,平均厚度 35cm
基础底板厚4~7m,混凝土量约 2 万 m3
当地一般年份最高月平均气温 28
6C,年平均气温 18
1G 基础混凝土于 3 月中旬开始浇筑,同年 5 月浇完并陆续施工上部结构
浇筑时段平均气温约 17
混凝土施工技术要求:R60、C20 混凝土,水泥用量不大于 260kg/m3,强度保证率 90%,极限拉伸值不低于 0
85x10-4,施工时段混凝土最高温度须控制在 38~44°C 之间

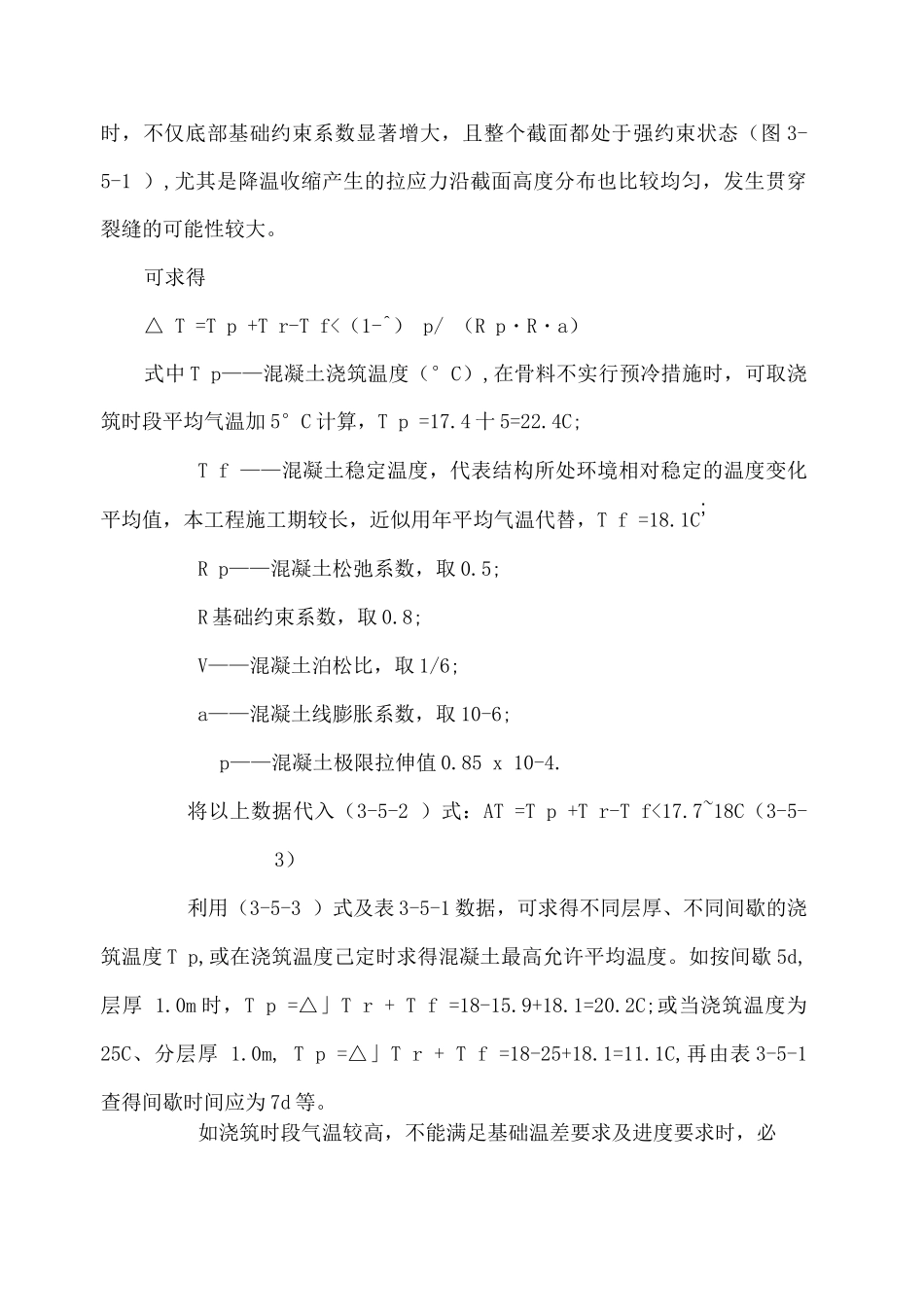

时,不仅底部基础约束系数显著增大,且整个截面都处于强约束状态(图 3-5-1 ),尤其是降温收缩产生的拉应力沿截面高度分布也比较均匀,发生贯穿裂缝的可能性较大

可求得△ T =T p +T r-T f
