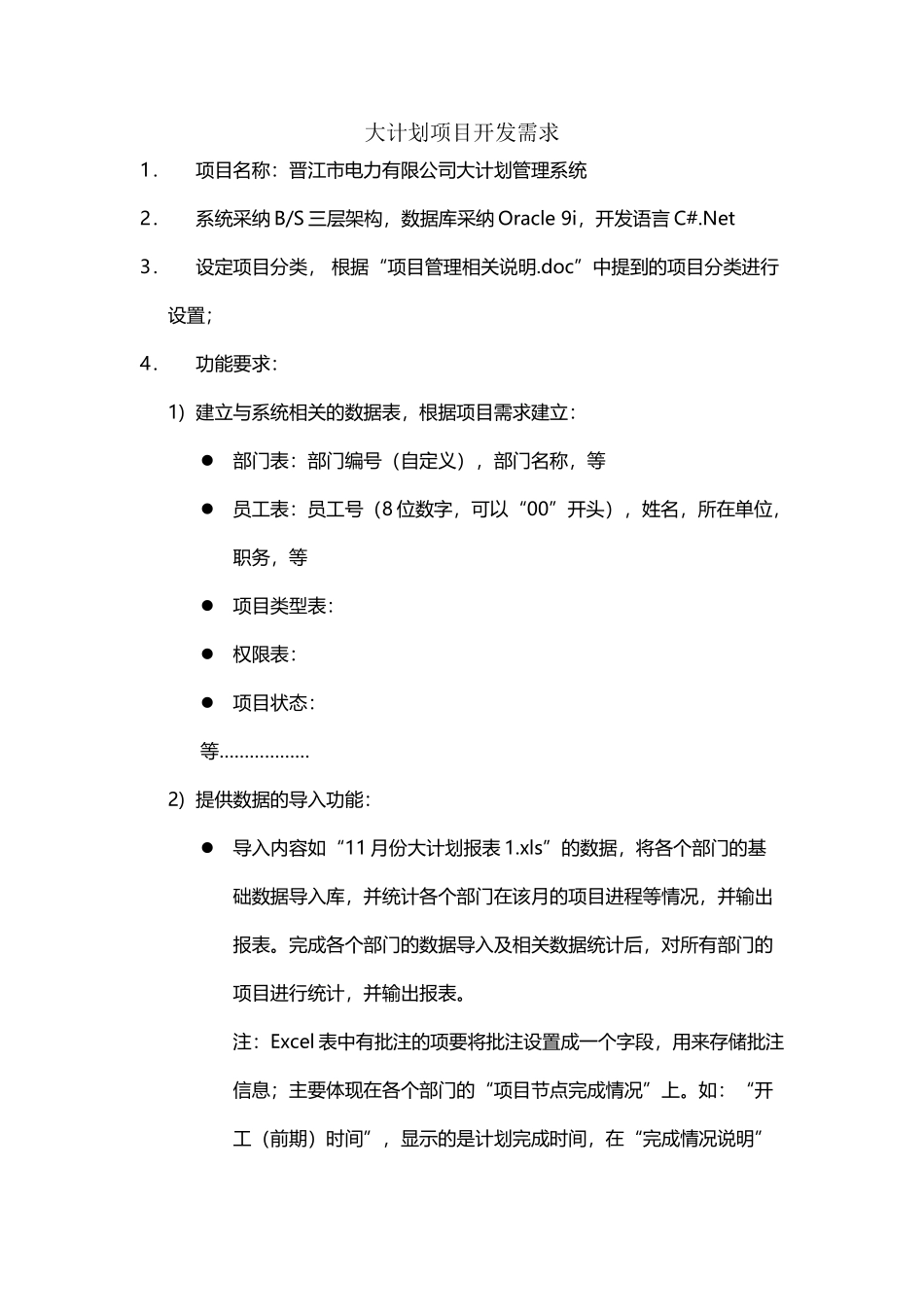

大计划项目开发需求1.项目名称:晋江市电力有限公司大计划管理系统2.系统采纳 B/S 三层架构,数据库采纳 Oracle 9i,开发语言 C#
Net 3.设定项目分类, 根据“项目管理相关说明
doc”中提到的项目分类进行设置;4.功能要求:1) 建立与系统相关的数据表,根据项目需求建立:部门表:部门编号(自定义),部门名称,等员工表:员工号(8 位数字,可以“00”开头),姓名,所在单位,职务,等项目类型表:权限表:项目状态:等………………2) 提供数据的导入功能:导入内容如“11 月份大计划报表 1
xls”的数据,将各个部门的基础数据导入库,并统计各个部门在该月的项目进程等情况,并输出报表
完成各个部门的数据导入及相关数据统计后,对所有部门的项目进行统计,并输出报表
注:Excel 表中有批注的项要将批注设置成一个字段,用来存储批注信息;主要体现在各个部门的“项目节点完成情况”上

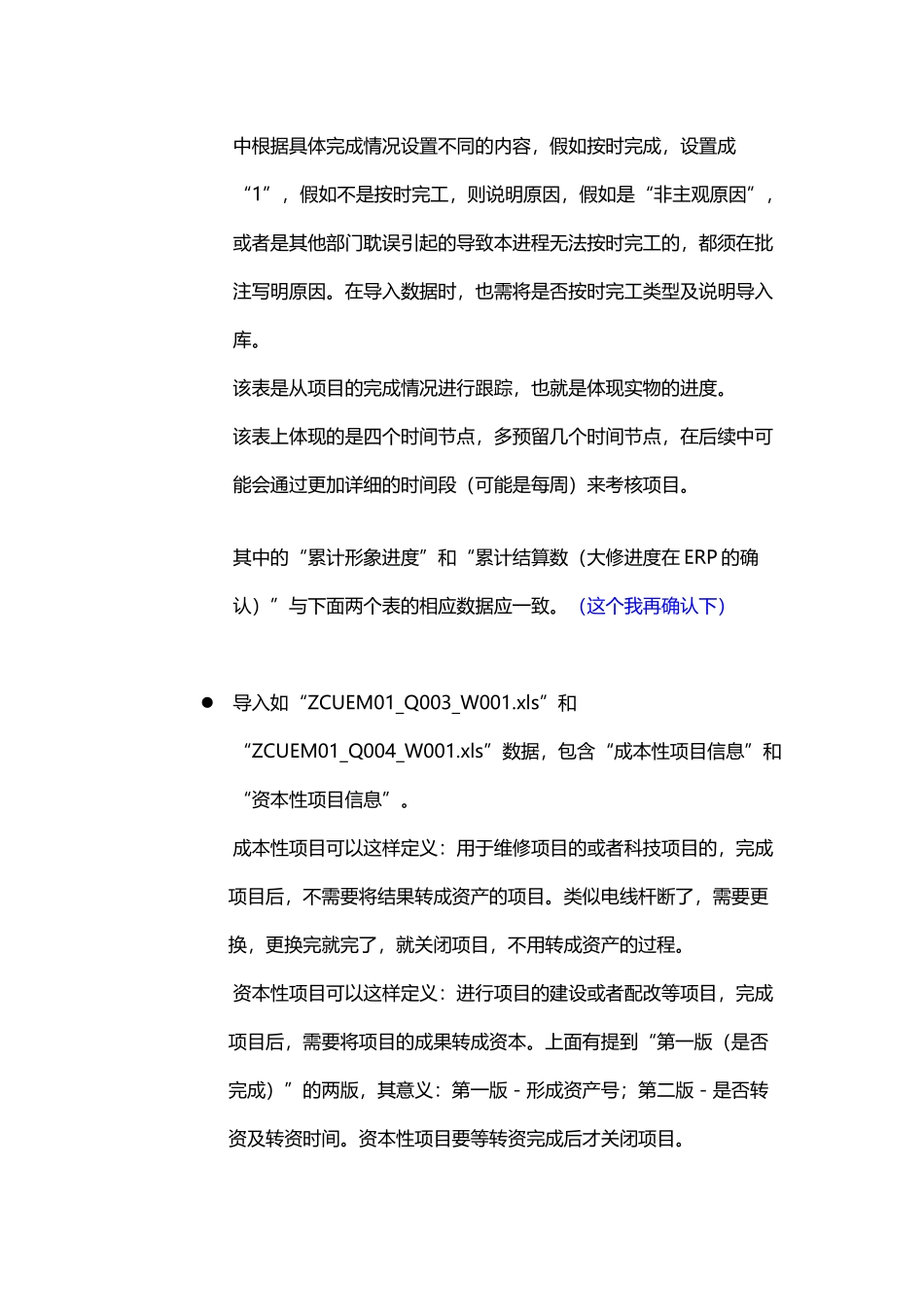

如:“开工(前期)时间”,显示的是计划完成时间,在“完成情况说明”中根据具体完成情况设置不同的内容,假如按时完成,设置成“1”,假如不是按时完工,则说明原因,假如是“非主观原因”,或者是其他部门耽误引起的导致本进程无法按时完工的,都须在批注写明原因
在导入数据时,也需将是否按时完工类型及说明导入库
该表是从项目的完成情况进行跟踪,也就是体现实物的进度
该表上体现的是四个时间节点,多预留几个时间节点,在后续中可能会通过更加详细的时间段(可能是每周)来考核项目
其中的“累计形象进度”和“累计结算数(大修进度在 ERP 的确认)”与下面两个表的相应数据应一致
(这个我再确认下)导入如“ZCUEM01_Q003_W001
xls”和“ZCUEM01_Q004_W00
