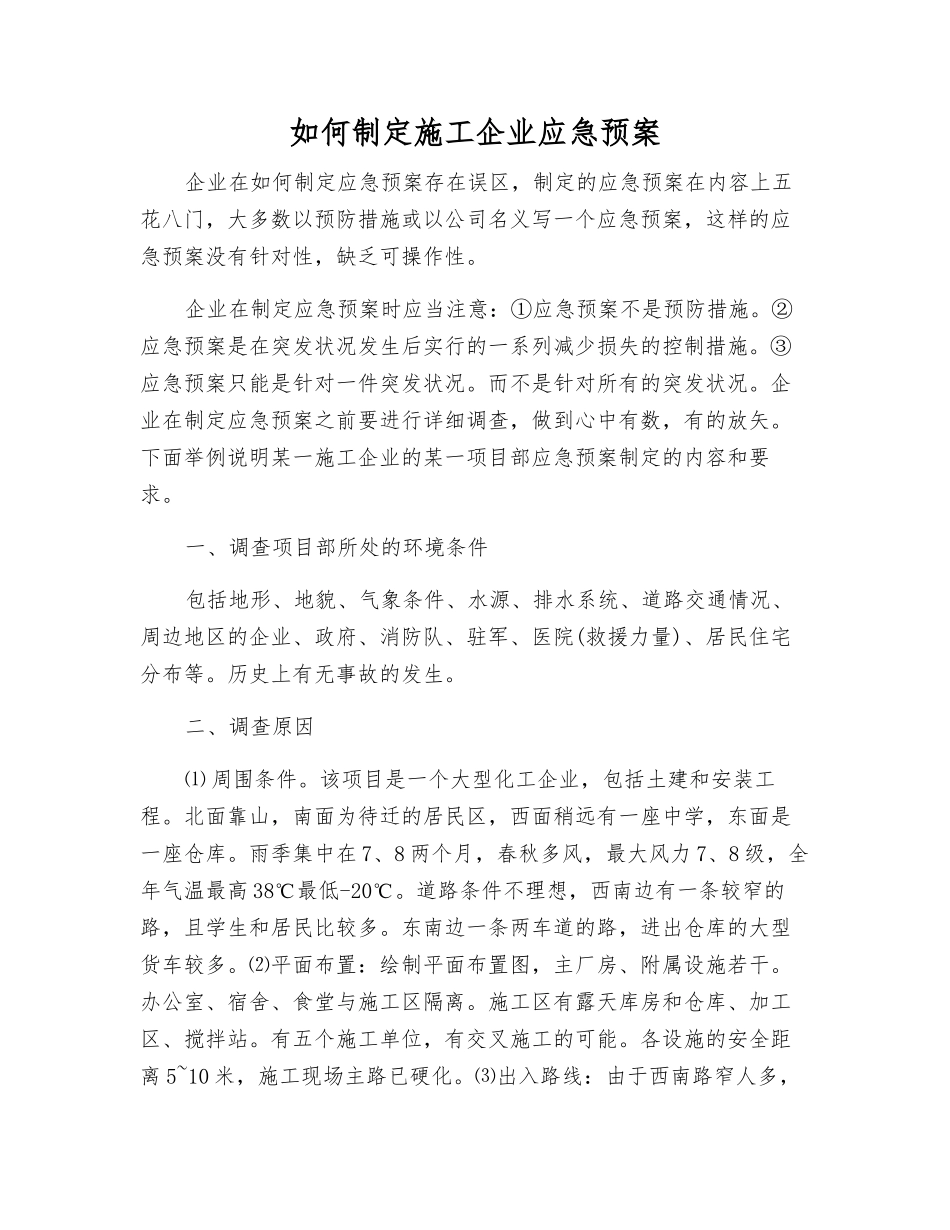

如何制定施工企业应急预案XXX 部门编制 20XX 年 XX 月 XX 日如何制定施工企业应急预案企业在如何制定应急预案存在误区,制定的应急预案在内容上五花八门,大多数以预防措施或以公司名义写一个应急预案,这样的应急预案没有针对性,缺乏可操作性
企业在制定应急预案时应当注意:①应急预案不是预防措施
②应急预案是在突发状况发生后实行的一系列减少损失的控制措施
③应急预案只能是针对一件突发状况
而不是针对所有的突发状况
企业在制定应急预案之前要进行详细调查,做到心中有数,有的放矢
下面举例说明某一施工企业的某一项目部应急预案制定的内容和要求
一、调查项目部所处的环境条件包括地形、地貌、气象条件、水源、排水系统、道路交通情况、周边地区的企业、政府、消防队、驻军、医院(救援力量)、居民住宅分布等
历史上有无事故的发生
二、调查原因⑴ 周围条件
该项目是一个大型化工企业,包括土建和安装工程
北面靠山,南面为待迁的居民区,西面稍远有一座中学,东面是一座仓库
雨季集中在 7、8 两个月,春秋多风,最大风力 7、8 级,全年气温最高 38℃最低-20℃
道路条件不理想,西南边有一条较窄的路,且学生和居民比较多
东南边一条两车道的路,进出仓库的大型货车较多
⑵平面布置:绘制平面布置图,主厂房、附属设施若干
办公室、宿舍、食堂与施工区隔离
施工区有露天库房和仓库、加工区、搅拌站
有五个施工单位,有交叉施工的可能
各设施的安全距离 5~10 米,施工现场主路已硬化
⑶出入路线:由于西南路窄人多,进出车辆不方便,只有东南一条路可进出车辆,运输物资
⑷施工情况:目前主厂房基础已验收,主体施工正在进行当中,各附属设施全面展开,底下管网全面开挖,五家施工单位各抢各的工期,施工现场比较混乱

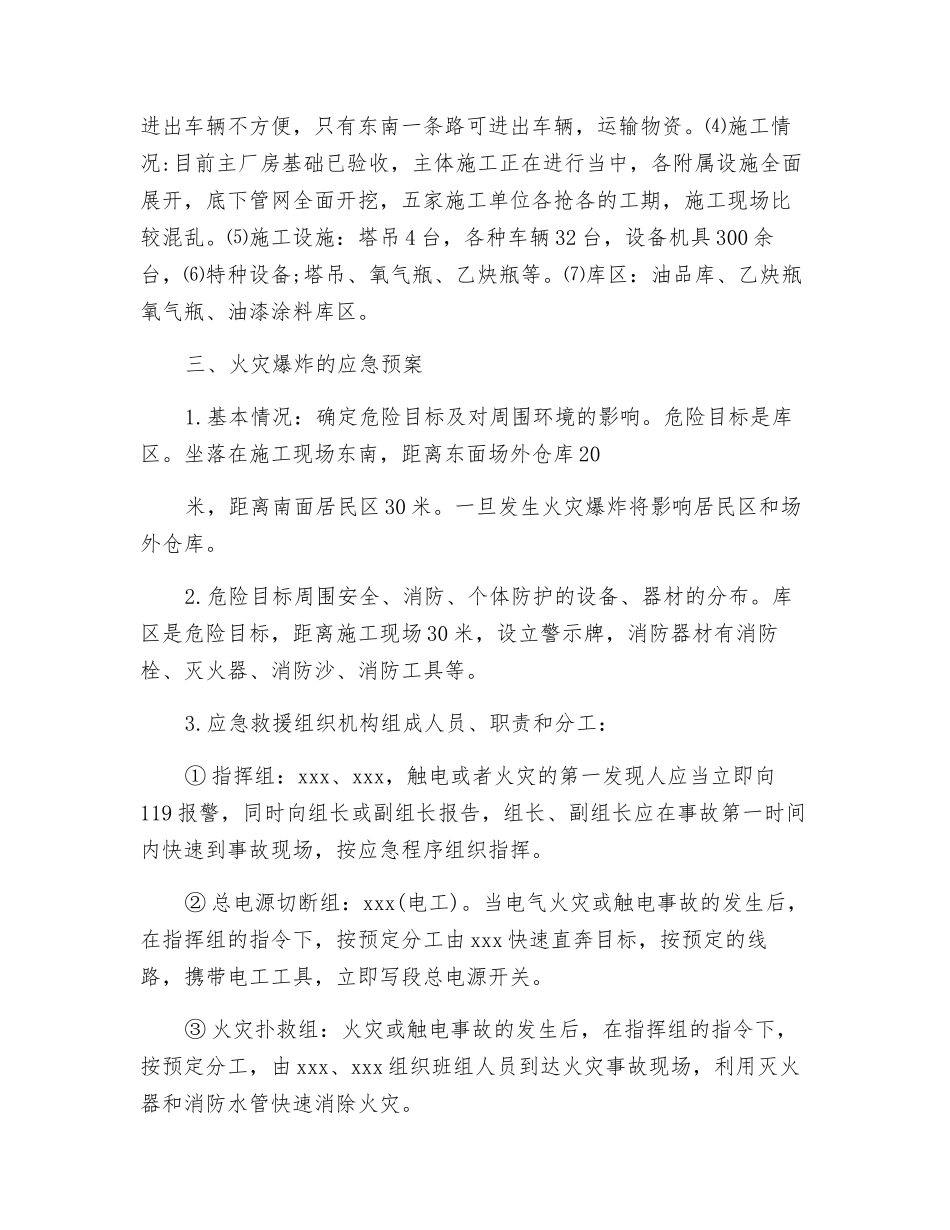

⑸施工设施:塔吊 4 台,各种车辆 32 台,设备机具 300 余台,⑹特种设备;塔吊、氧气瓶、乙炔瓶等
