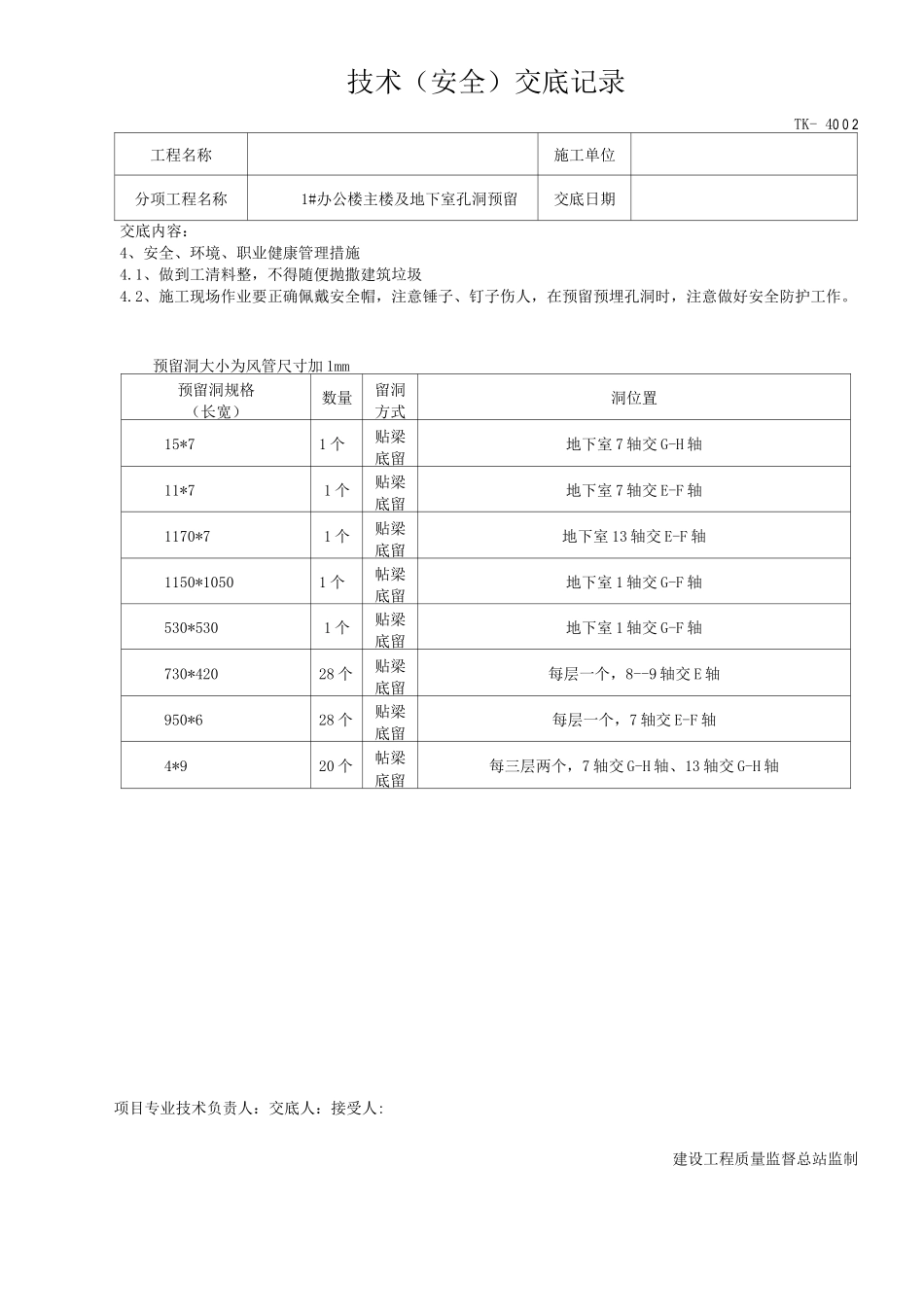

孔洞预留技术(安全)交底记录TK- 4 2工程名称施工单位分项工程名称1#办公楼主楼及地下室孔洞预留交底日期交底内容:1、施工准备1.1、工具准备手钳、手锤、自制钢筋扳手、短管或短钢筋、钢卷尺、小线、1.2、作业条件混凝土顶摸板铺设、清理完毕,土建弹出墙体厚度线,配合土建结构施工。2、操作工艺工艺流程:施工准备 T 预制加工 T 测量定位 T 安装固定 T 拆除清理2.1、施工准备根据设计图纸的要求,在施工前仔细熟悉图纸。结合各专业及土建结构图纸,核对各种管道坐标是否有交叉重合,对各系统的管道预留洞进行重新确认定位,并绘出定为大样图,对预留洞的尺寸、坐标、套管模具的规格进行准确标注。2.2、预制加工根据图纸设计,结合土建图纸标注的结构顶板的厚度,预制加工符合要求的预留洞套管模具,长度大于顶板厚度 50mm 为宜,模具上使用 6 10 圆钢焊成拉环,以便定位固定及提取,在使用前及时上好脱模剂。2.3、测量定位在土建混凝土顶摸板铺设、清理完毕并弹出墙体厚度线后,根据设计图纸及定位大样图,对各个预留洞进行定位,规格不一的成排预留洞要拉小线进行定位,然后用防水涂料绘出与预留洞规格相同的明显标记。2.4、安装固定在土建混凝土顶板底板钢筋绑扎完毕后,根据预留洞的定位标记,检查底板钢筋是否与预留洞位置有交叉,如有及使用自制钢筋扳手对底板钢筋进行煨灯叉弯加以调整,确保预留洞坐标的准确。然后根据预留洞规格,将预先准备好的套管模具进行定位安装,并用铁钉系上扎丝将套管牢固的固定在模板上。在土建上一层钢筋绑扎完毕后,再对其钢筋用自制钢筋扳手对底板钢筋进行煨灯叉弯加以调整,保证钢筋顺直美观,准备下一道工序混凝土浇筑。2.5、拆除清理在混凝土顶板的浇筑过程中,要安排专人进行看护,以免套管模具移位。待混凝土的凝固达到一定强度后,及时用手钳将固定套管的扎丝剪断,并用 30mm 长的短管或短钢筋作为力矩插在套管上的拉环上,将套管模具扭转 3--5 圈,确保预留洞四周出浆而光滑,无漏浆、蜂窝麻面;在土建泥工进行最后工序找平、扫毛工作时,应积极与泥工同步配合施工,将套管模具缓缓取出,确保预留洞的完整、圆滑,并把模具收回及时进行清理,上好脱模剂,准备下次使用。3、质量标准3.1、保证项目预留洞的规格大小,必须符合图纸设计、大样图要求和施工法律规范要求。3.2、基本项目预留洞洞壁必须光滑、无蜂窝麻面,洞规整无缺角掉棱,洞内无杂物。项目专业技术负责人:交底人:...
