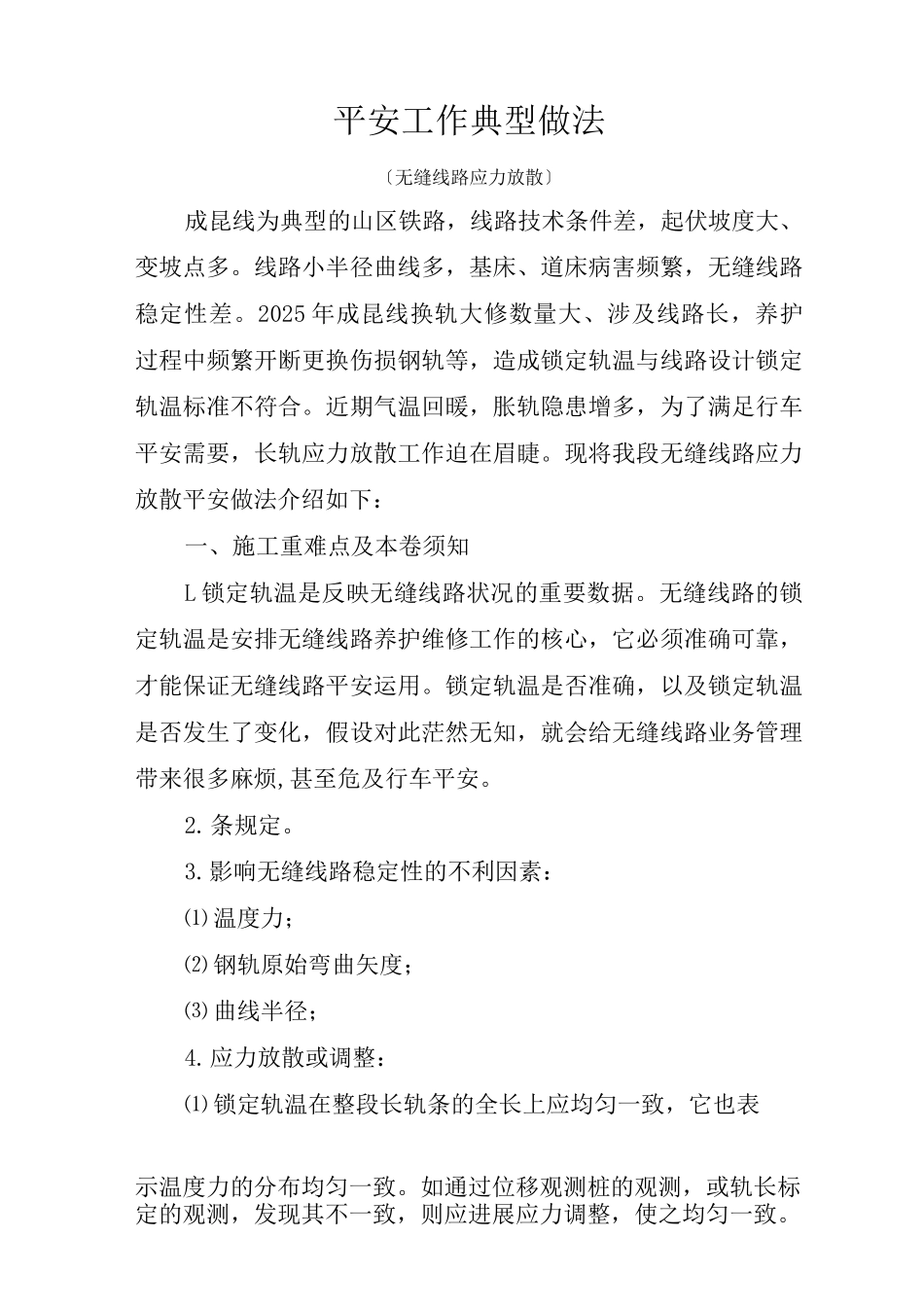

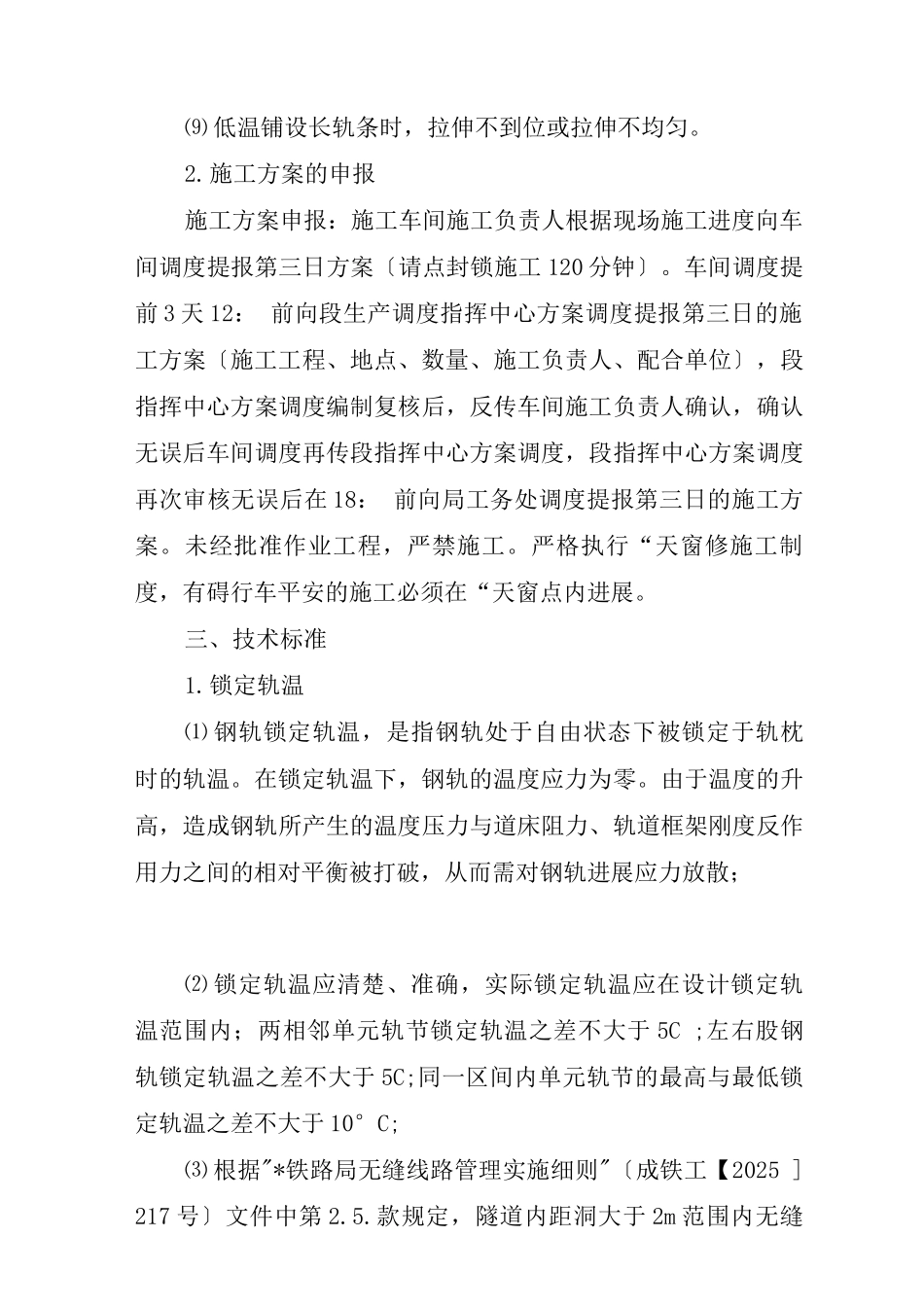

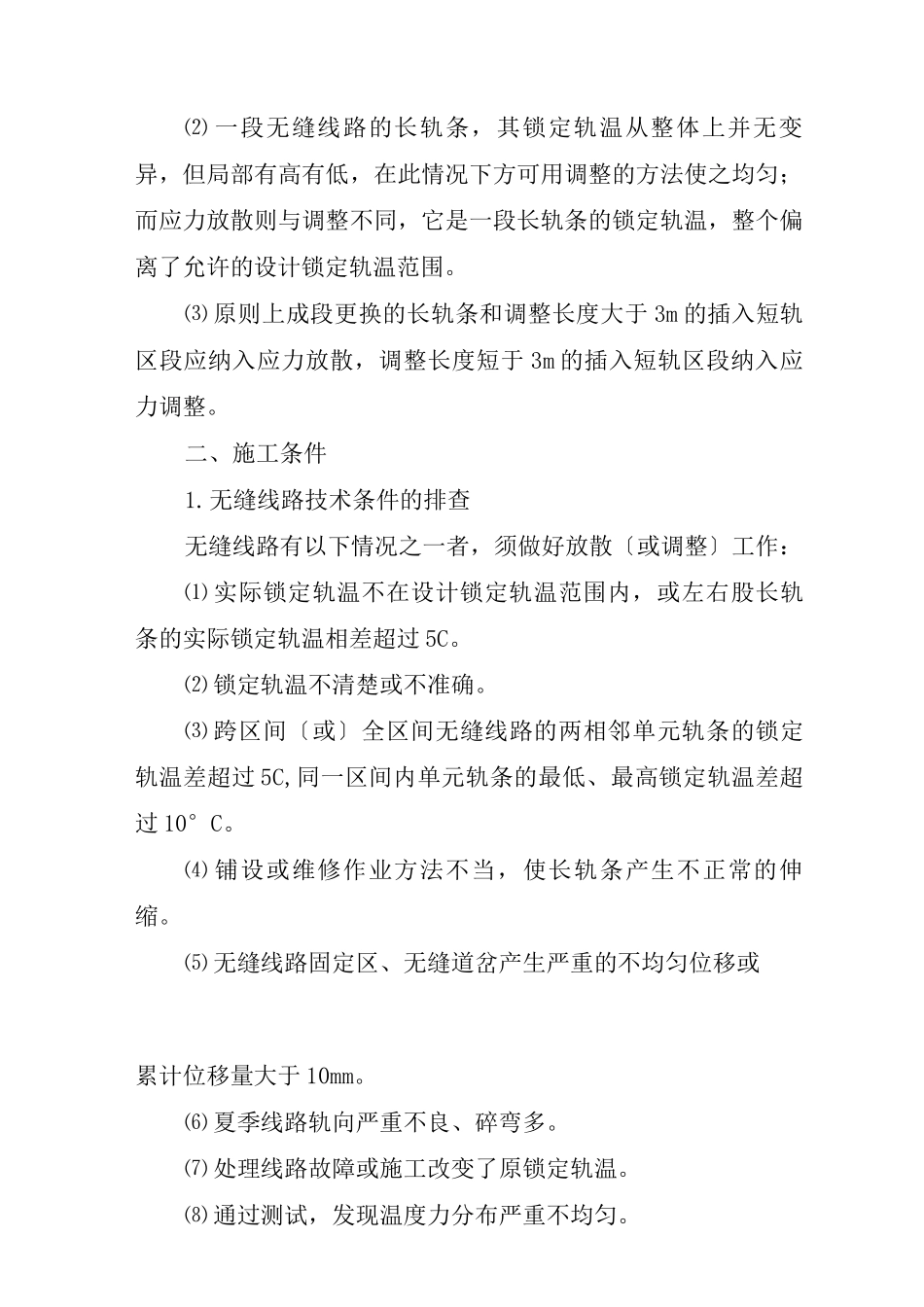

平安工作典型做法〔无缝线路应力放散〕成昆线为典型的山区铁路,线路技术条件差,起伏坡度大、变坡点多。线路小半径曲线多,基床、道床病害频繁,无缝线路稳定性差。2025 年成昆线换轨大修数量大、涉及线路长,养护过程中频繁开断更换伤损钢轨等,造成锁定轨温与线路设计锁定轨温标准不符合。近期气温回暖,胀轨隐患增多,为了满足行车平安需要,长轨应力放散工作迫在眉睫。现将我段无缝线路应力放散平安做法介绍如下:一、施工重难点及本卷须知L 锁定轨温是反映无缝线路状况的重要数据。无缝线路的锁定轨温是安排无缝线路养护维修工作的核心,它必须准确可靠,才能保证无缝线路平安运用。锁定轨温是否准确,以及锁定轨温是否发生了变化,假设对此茫然无知,就会给无缝线路业务管理带来很多麻烦,甚至危及行车平安。2.条规定。3.影响无缝线路稳定性的不利因素:⑴ 温度力;⑵ 钢轨原始弯曲矢度;⑶ 曲线半径;4.应力放散或调整:⑴ 锁定轨温在整段长轨条的全长上应均匀一致,它也表示温度力的分布均匀一致。如通过位移观测桩的观测,或轨长标定的观测,发现其不一致,则应进展应力调整,使之均匀一致。⑵ 一段无缝线路的长轨条,其锁定轨温从整体上并无变异,但局部有高有低,在此情况下方可用调整的方法使之均匀;而应力放散则与调整不同,它是一段长轨条的锁定轨温,整个偏离了允许的设计锁定轨温范围。⑶ 原则上成段更换的长轨条和调整长度大于 3m 的插入短轨区段应纳入应力放散,调整长度短于 3m 的插入短轨区段纳入应力调整。二、施工条件1.无缝线路技术条件的排查无缝线路有以下情况之一者,须做好放散〔或调整〕工作:⑴ 实际锁定轨温不在设计锁定轨温范围内,或左右股长轨条的实际锁定轨温相差超过 5C。⑵ 锁定轨温不清楚或不准确。⑶ 跨区间〔或〕全区间无缝线路的两相邻单元轨条的锁定轨温差超过 5C,同一区间内单元轨条的最低、最高锁定轨温差超过 10°C。⑷ 铺设或维修作业方法不当,使长轨条产生不正常的伸缩。⑸ 无缝线路固定区、无缝道岔产生严重的不均匀位移或累计位移量大于 10mm。⑹ 夏季线路轨向严重不良、碎弯多。⑺ 处理线路故障或施工改变了原锁定轨温。⑻ 通过测试,发现温度力分布严重不均匀。⑼ 低温铺设长轨条时,拉伸不到位或拉伸不均匀。2.施工方案的申报施工方案申报:施工车间施工负责人根据现场施工进度向车间调度提报第三日方案〔请点封锁施工 120 分钟〕。车间调度提前 3 天 12: ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

安全管理典型做法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
