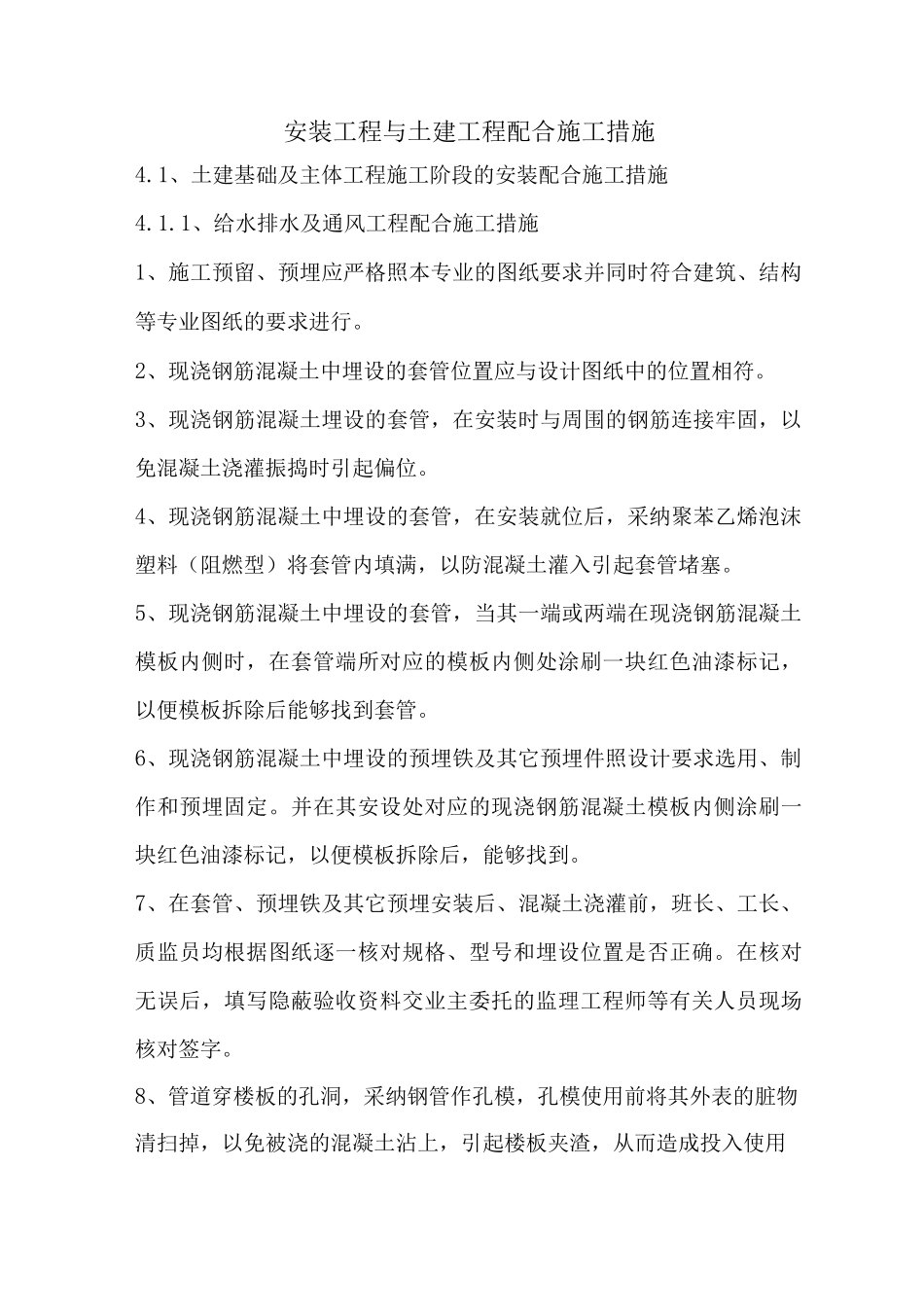

安装工程与土建工程配合施工措施4
1、土建基础及主体工程施工阶段的安装配合施工措施4
1、给水排水及通风工程配合施工措施1、施工预留、预埋应严格照本专业的图纸要求并同时符合建筑、结构等专业图纸的要求进行
2、现浇钢筋混凝土中埋设的套管位置应与设计图纸中的位置相符
3、现浇钢筋混凝土埋设的套管,在安装时与周围的钢筋连接牢固,以免混凝土浇灌振捣时引起偏位
4、现浇钢筋混凝土中埋设的套管,在安装就位后,采纳聚苯乙烯泡沫塑料(阻燃型)将套管内填满,以防混凝土灌入引起套管堵塞
5、现浇钢筋混凝土中埋设的套管,当其一端或两端在现浇钢筋混凝土模板内侧时,在套管端所对应的模板内侧处涂刷一块红色油漆标记,以便模板拆除后能够找到套管
6、现浇钢筋混凝土中埋设的预埋铁及其它预埋件照设计要求选用、制作和预埋固定
并在其安设处对应的现浇钢筋混凝土模板内侧涂刷一块红色油漆标记,以便模板拆除后,能够找到
7、在套管、预埋铁及其它预埋安装后、混凝土浇灌前,班长、工长、质监员均根据图纸逐一核对规格、型号和埋设位置是否正确
在核对无误后,填写隐蔽验收资料交业主委托的监理工程师等有关人员现场核对签字
8、管道穿楼板的孔洞,采纳钢管作孔模,孔模使用前将其外表的脏物清扫掉,以免被浇的混凝土沾上,引起楼板夹渣,从而造成投入使用后沿楼板渣处出现渗漏
孔模照设计图中位置安装,然后在孔模两边各用一根 d6 的圆钢作箍筋将其卡住,以免浇灌混凝土时移位
在楼板混凝土初凝后慢慢旋转取出孔模

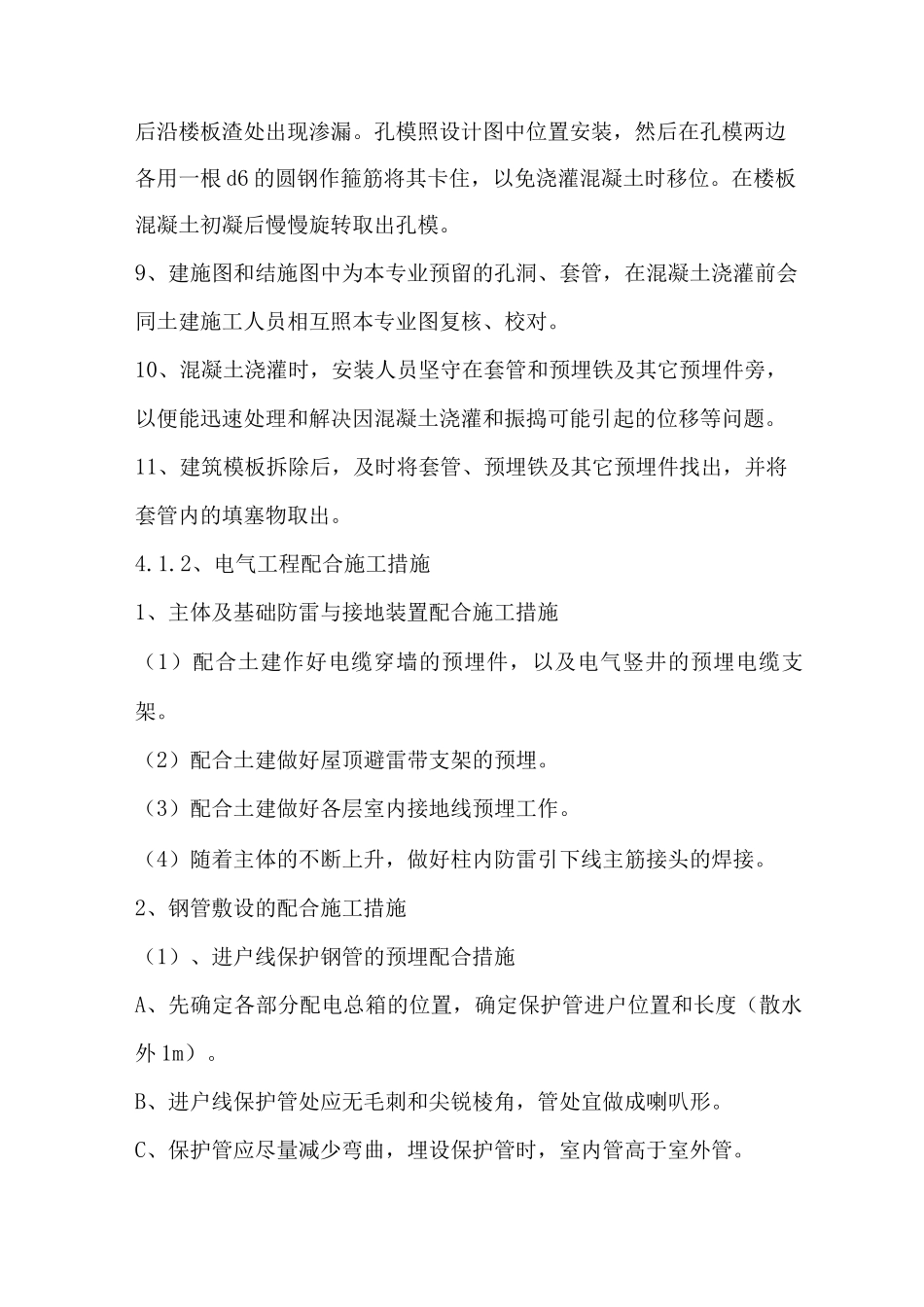

9、建施图和结施图中为本专业预留的孔洞、套管,在混凝土浇灌前会同土建施工人员相互照本专业图复核、校对
10、混凝土浇灌时,安装人员坚守在套管和预埋铁及其它预埋件旁,以便能迅速处理和解决因混凝土浇灌和振捣可能引起的位移等问题
11、建筑模板拆除后,及时将套管、预埋铁及其它预埋件找出,并将套管内的填塞物取出

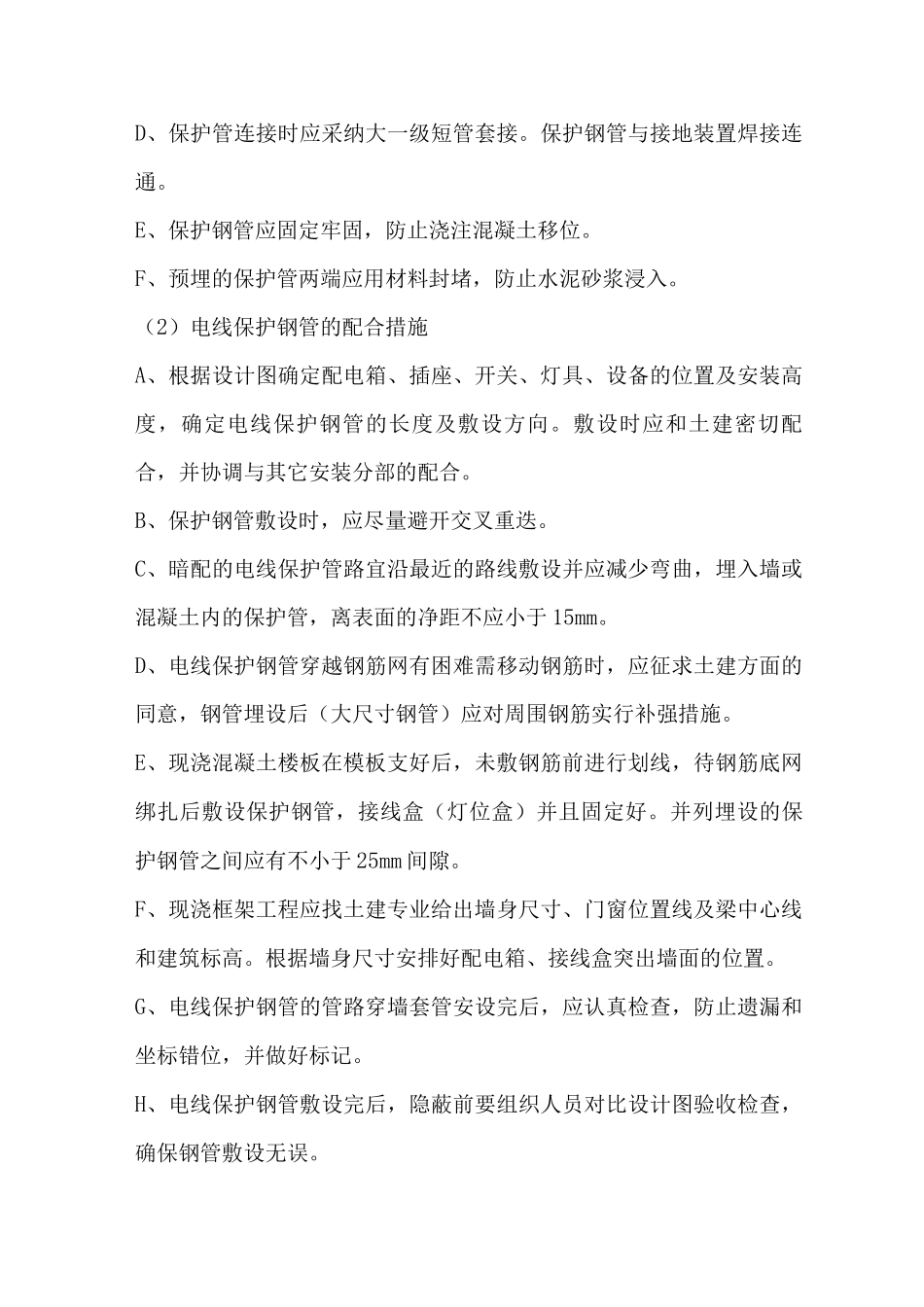

2、电气工程配合施工措施1
