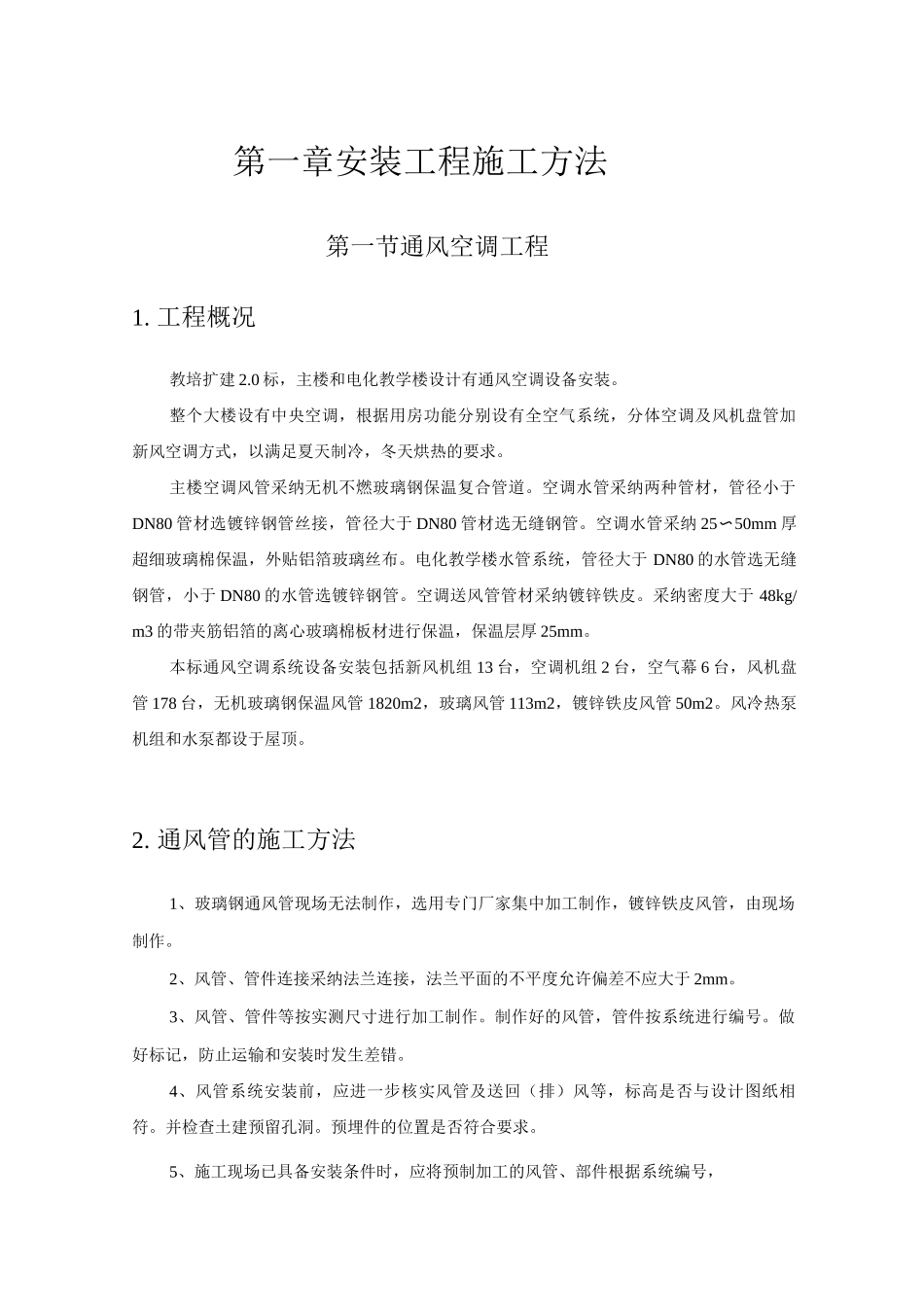

第一章安装工程施工方法第一节通风空调工程1
工程概况教培扩建 2
0 标,主楼和电化教学楼设计有通风空调设备安装
整个大楼设有中央空调,根据用房功能分别设有全空气系统,分体空调及风机盘管加新风空调方式,以满足夏天制冷,冬天烘热的要求
主楼空调风管采纳无机不燃玻璃钢保温复合管道
空调水管采纳两种管材,管径小于DN80 管材选镀锌钢管丝接,管径大于 DN80 管材选无缝钢管
空调水管采纳 25〜50mm 厚超细玻璃棉保温,外贴铝箔玻璃丝布
电化教学楼水管系统,管径大于 DN80 的水管选无缝钢管,小于 DN80 的水管选镀锌钢管
空调送风管管材采纳镀锌铁皮
采纳密度大于 48kg/m3 的带夹筋铝箔的离心玻璃棉板材进行保温,保温层厚 25mm
本标通风空调系统设备安装包括新风机组 13 台,空调机组 2 台,空气幕 6 台,风机盘管 178 台,无机玻璃钢保温风管 1820m2,玻璃风管 113m2,镀锌铁皮风管 50m2
风冷热泵机组和水泵都设于屋顶
通风管的施工方法1、玻璃钢通风管现场无法制作,选用专门厂家集中加工制作,镀锌铁皮风管,由现场制作
2、风管、管件连接采纳法兰连接,法兰平面的不平度允许偏差不应大于 2mm
3、风管、管件等按实测尺寸进行加工制作

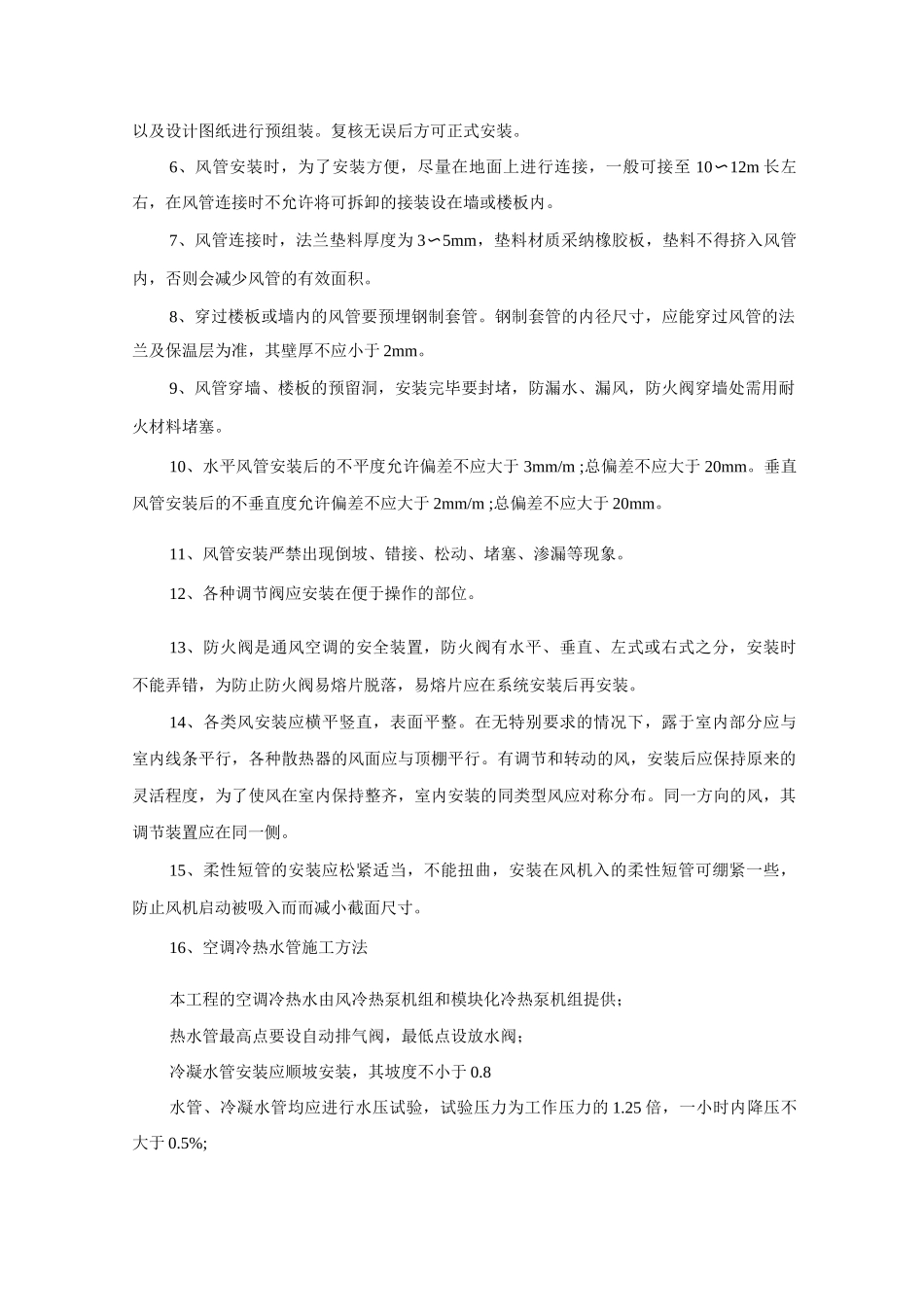

制作好的风管,管件按系统进行编号
做好标记,防止运输和安装时发生差错
4、风管系统安装前,应进一步核实风管及送回(排)风等,标高是否与设计图纸相符
并检查土建预留孔洞
预埋件的位置是否符合要求
5、施工现场已具备安装条件时,应将预制加工的风管、部件根据系统编号,以及设计图纸进行预组装
复核无误后方可正式安装
6、风管安装时,为了安装方便,尽量在地面上进行连接,一般可接至 10〜12m 长左右,在风管连接时不允许将可拆卸的接装设在墙或楼板内
7、风管连接时,法兰垫料厚度为 3〜5mm,垫料材质采纳橡胶板,垫料不得挤
