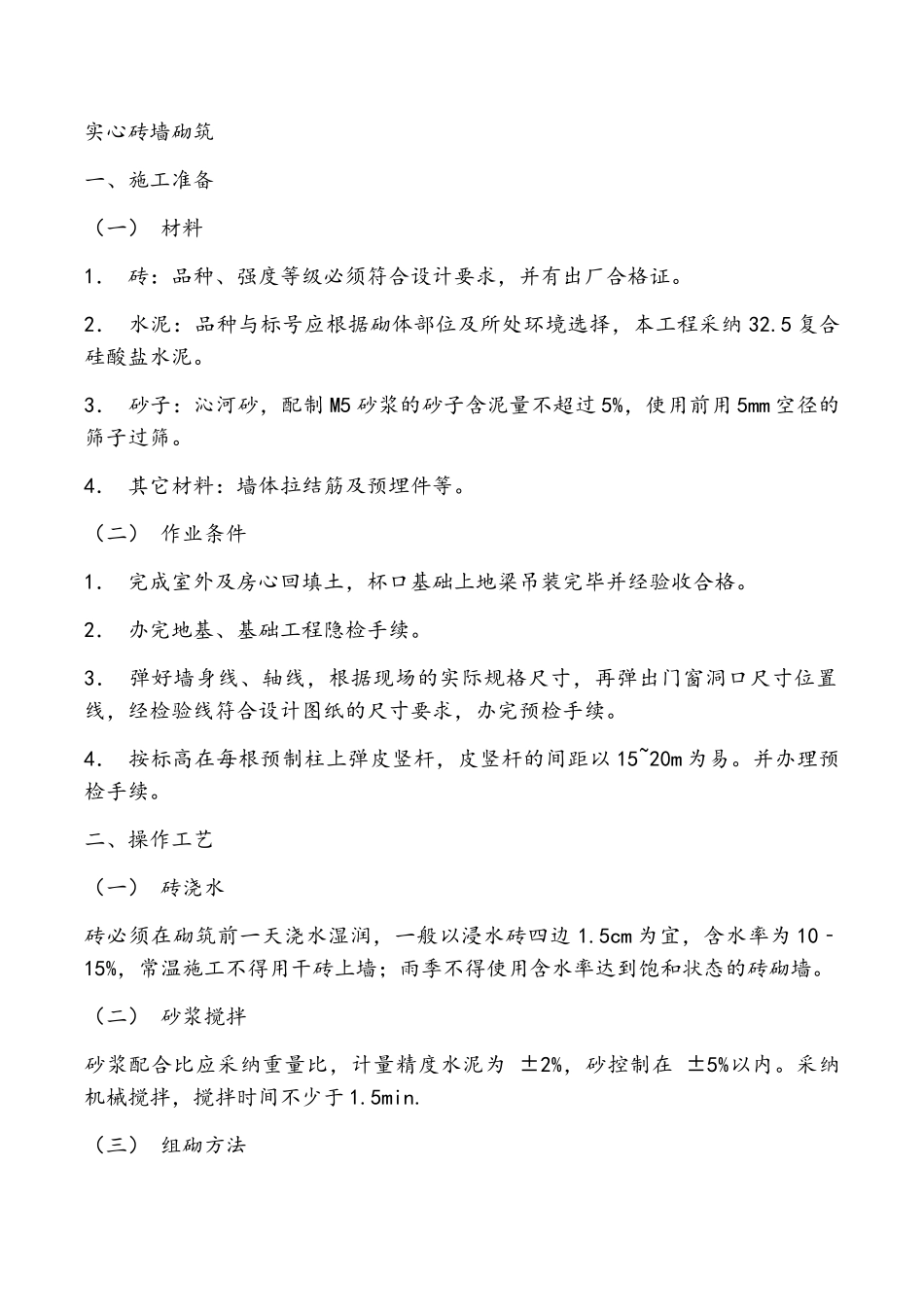

实心砖墙砌筑一、施工准备(一) 材料1. 砖:品种、强度等级必须符合设计要求,并有出厂合格证
2. 水泥:品种与标号应根据砌体部位及所处环境选择,本工程采纳 32
5 复合硅酸盐水泥
3. 砂子:沁河砂,配制 M5 砂浆的砂子含泥量不超过 5%,使用前用 5mm 空径的筛子过筛
4. 其它材料:墙体拉结筋及预埋件等
(二) 作业条件1. 完成室外及房心回填土,杯口基础上地梁吊装完毕并经验收合格
2. 办完地基、基础工程隐检手续
3. 弹好墙身线、轴线,根据现场的实际规格尺寸,再弹出门窗洞口尺寸位置线,经检验线符合设计图纸的尺寸要求,办完预检手续
4. 按标高在每根预制柱上弹皮竖杆,皮竖杆的间距以 15~20m 为易
并办理预检手续
二、操作工艺(一) 砖浇水砖必须在砌筑前一天浇水湿润,一般以浸水砖四边 1
5cm 为宜,含水率为 10‐15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙
(二) 砂浆搅拌砂浆配合比应采纳重量比,计量精度水泥为 ±2%,砂控制在 ±5%以内
采纳机械搅拌,搅拌时间不少于 1
(三) 组砌方法 砌体一般采纳一顺一丁(满丁满条)梅花丁或三顺一丁砌法
不采纳五顺一丁砌法

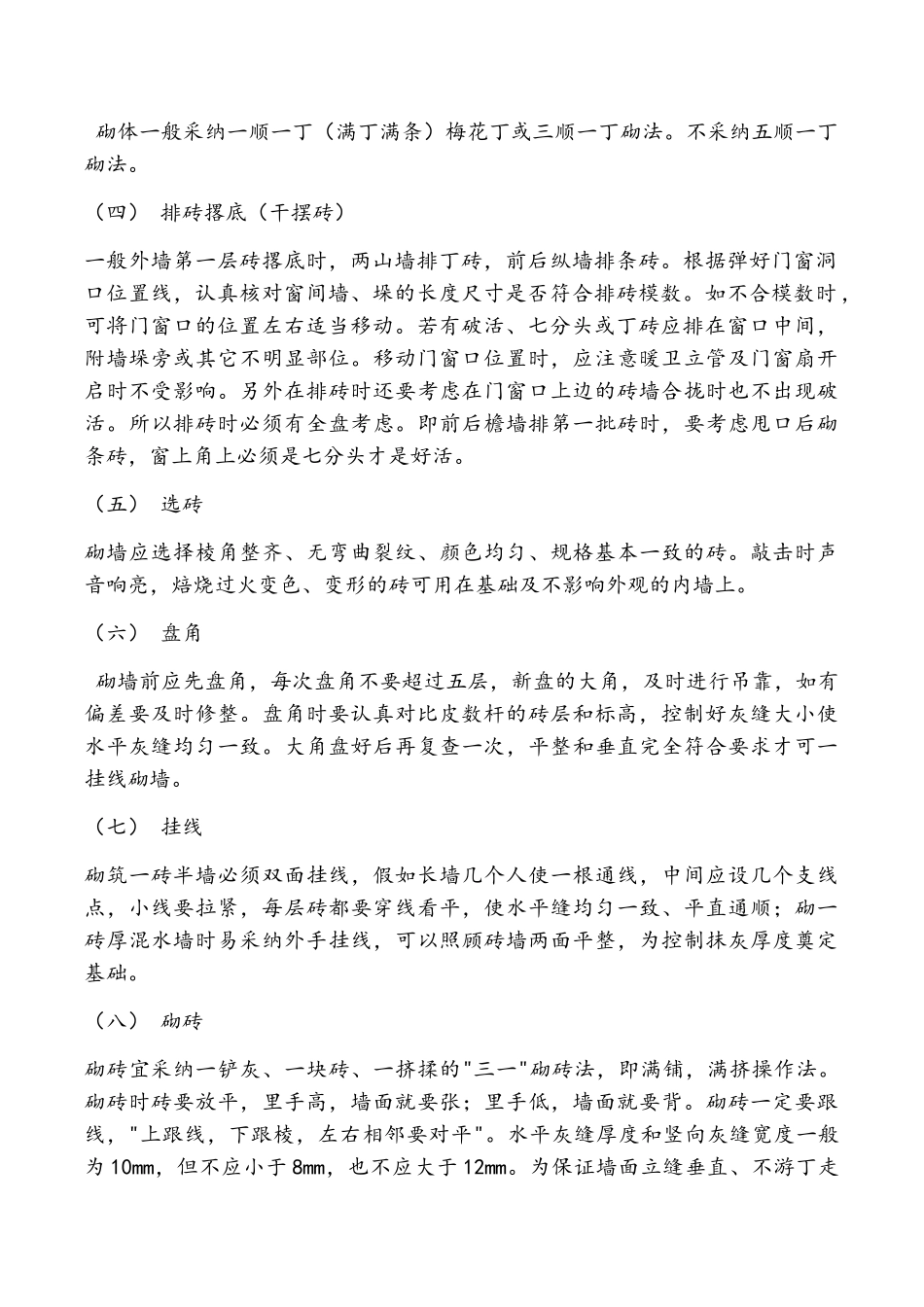

(四) 排砖撂底(干摆砖)一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖
根据弹好门窗洞口位置线,认真核对窗间墙、垛的长度尺寸是否符合排砖模数
如不合模数时,可将门窗口的位置左右适当移动
若有破活、七分头或丁砖应排在窗口中间,附墙垛旁或其它不明显部位
移动门窗口位置时,应注意暖卫立管及门窗扇开启时不受影响
另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活
所以排砖时必须有全盘考虑
即前后檐墙排第一批砖时,要考虑甩口后砌条砖,窗上角上必须是七分头才是好活
(五) 选砖砌墙应选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖

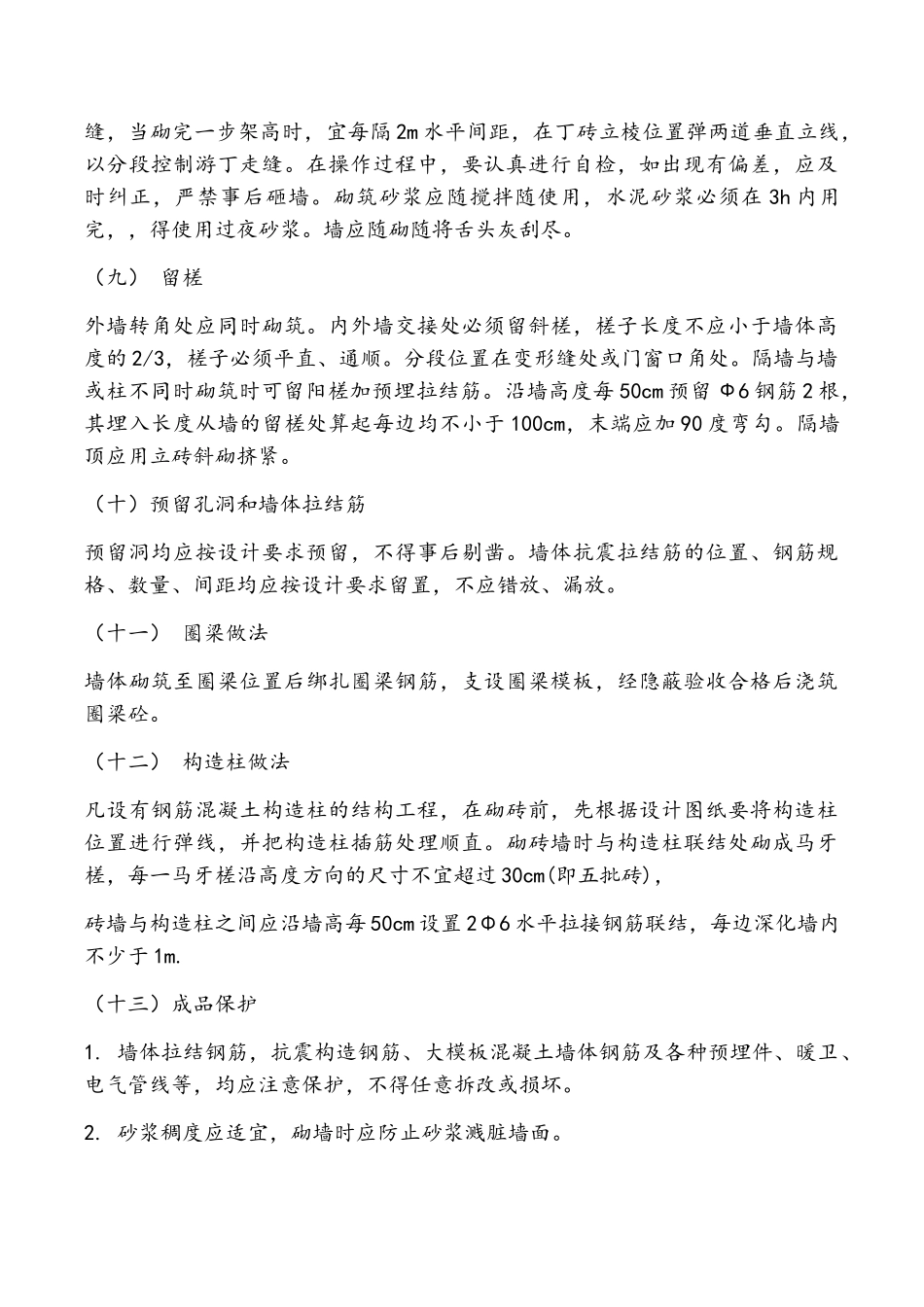

敲击时声音响亮,
