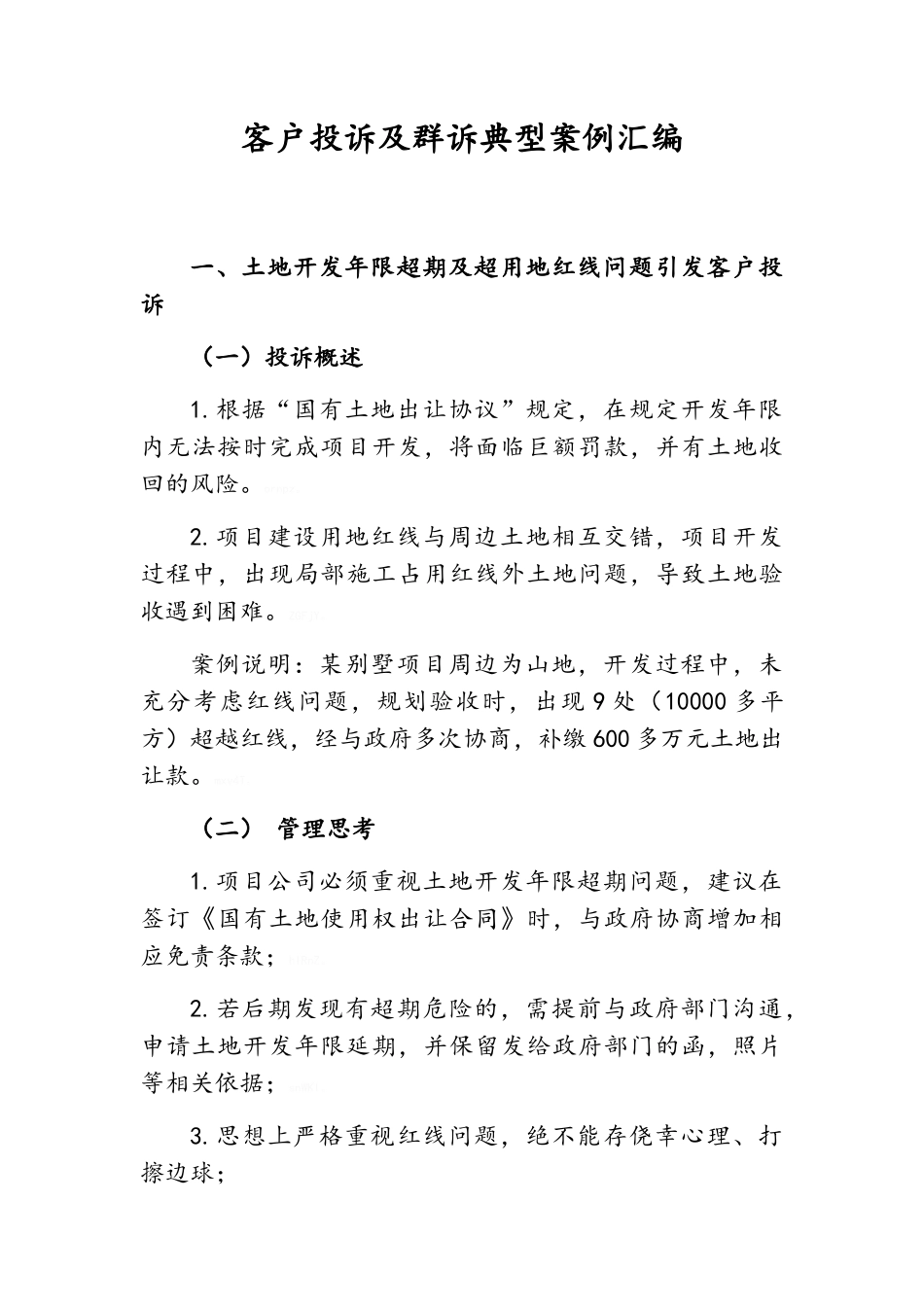

客户投诉及群诉典型案例汇编一、土地开发年限超期及超用地红线问题引发客户投诉(一)投诉概述1
根据“国有土地出让协议”规定,在规定开发年限内无法按时完成项目开发,将面临巨额罚款,并有土地收回的风险
项目建设用地红线与周边土地相互交错,项目开发过程中,出现局部施工占用红线外土地问题,导致土地验收遇到困难
案例说明:某别墅项目周边为山地,开发过程中,未充分考虑红线问题,规划验收时,出现 9 处(10000 多平方)超越红线,经与政府多次协商,补缴 600 多万元土地出让款
(二) 管理思考1
项目公司必须重视土地开发年限超期问题,建议在签订《国有土地使用权出让合同》时,与政府协商增加相应免责条款;hIRnZ
若后期发现有超期危险的,需提前与政府部门沟通,申请土地开发年限延期,并保留发给政府部门的函,照片等相关依据;snWKl
思想上严格重视红线问题,绝不能存侥幸心理、打擦边球; 4

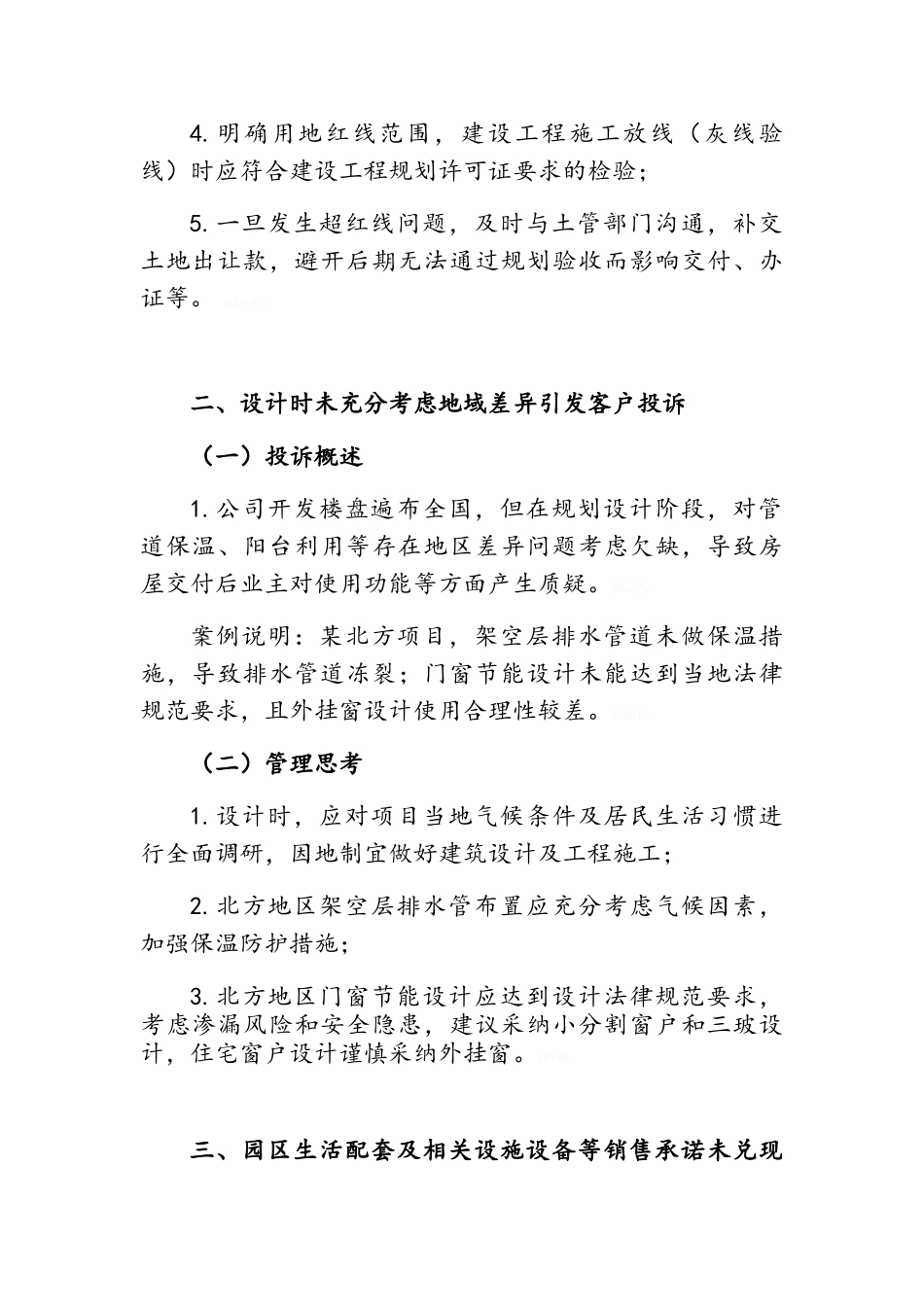

明确用地红线范围,建设工程施工放线(灰线验线)时应符合建设工程规划许可证要求的检验; 5
一旦发生超红线问题,及时与土管部门沟通,补交土地出让款,避开后期无法通过规划验收而影响交付、办证等
二、设计时未充分考虑地域差异引发客户投诉(一)投诉概述1
公司开发楼盘遍布全国,但在规划设计阶段,对管道保温、阳台利用等存在地区差异问题考虑欠缺,导致房屋交付后业主对使用功能等方面产生质疑
案例说明:某北方项目,架空层排水管道未做保温措施,导致排水管道冻裂;门窗节能设计未能达到当地法律规范要求,且外挂窗设计使用合理性较差
(二)管理思考1
设计时,应对项目当地气候条件及居民生活习惯进行全面调研,因地制宜做好建筑设计及工程施工;2
北方地区架空层排水管布置应充分考虑气候因素,加强保温防护措施;3
北方地区门窗节能设计应达到设计法律规
