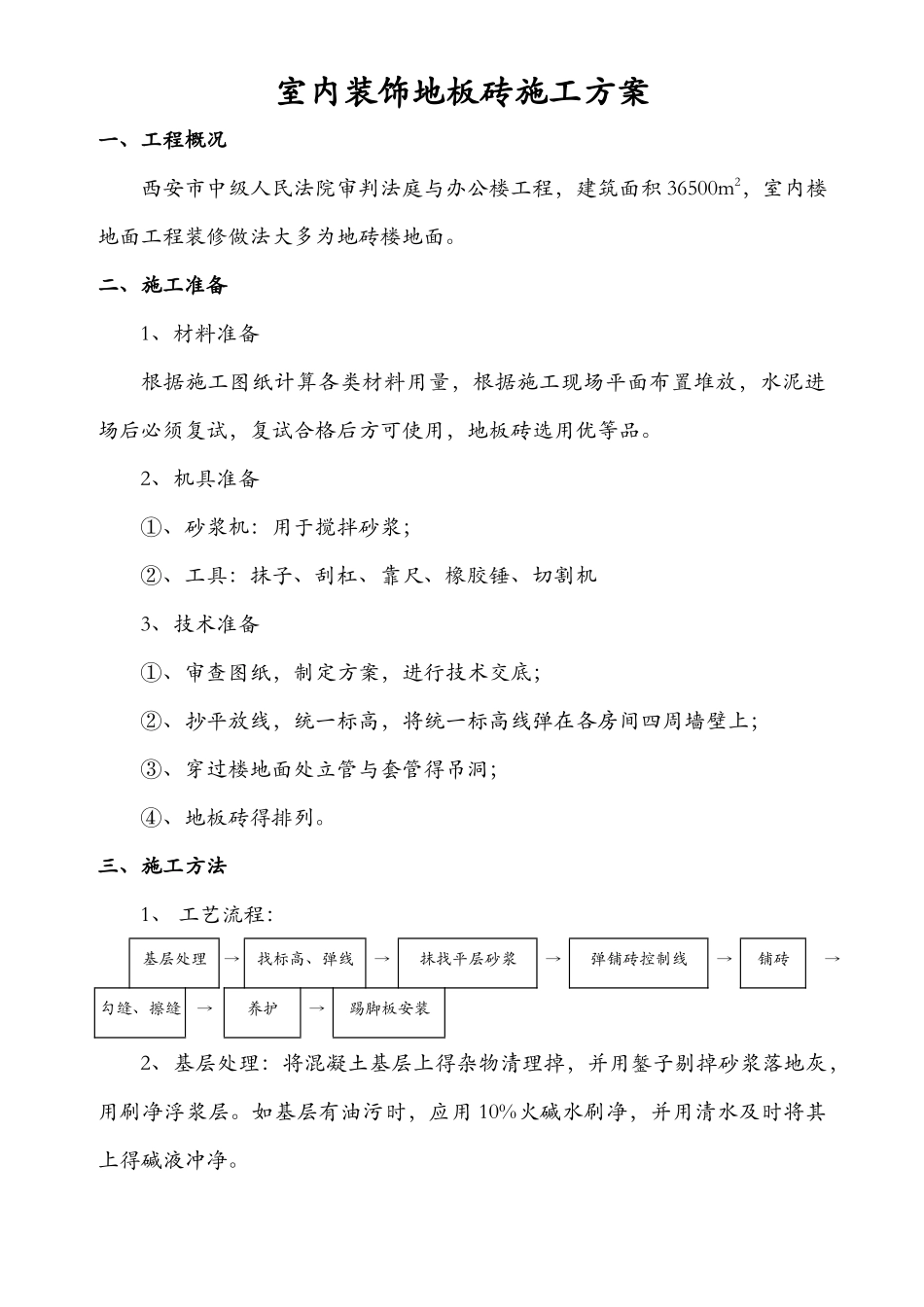

室内装饰地板砖施工方案一、工程概况西安市中级人民法院审判法庭与办公楼工程,建筑面积 36500m2,室内楼地面工程装修做法大多为地砖楼地面
二、施工准备1、材料准备根据施工图纸计算各类材料用量,根据施工现场平面布置堆放,水泥进场后必须复试,复试合格后方可使用,地板砖选用优等品
2、机具准备①、砂浆机:用于搅拌砂浆;②、工具:抹子、刮杠、靠尺、橡胶锤、切割机3、技术准备①、审查图纸,制定方案,进行技术交底;②、抄平放线,统一标高,将统一标高线弹在各房间四周墙壁上;③、穿过楼地面处立管与套管得吊洞;④、地板砖得排列
三、施工方法1、 工艺流程:基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装2、基层处理:将混凝土基层上得杂物清理掉,并用錾子剔掉砂浆落地灰,用刷净浮浆层
如基层有油污时,应用 10%火碱水刷净,并用清水及时将其上得碱液冲净
3、找标高、弹线:根据墙上得+50cm 水平标高线,往下量测出面层标高,并弹在墙上
3、1 抹找平层砂浆: 3、1、1 洒水湿润:在清理好得基层上,用喷壶将地面基层均匀洒水一遍
3、1、2 抹灰饼与标筋:从已弹好得面层水平线下量至找平层上皮得标高(面层标高减去砖厚及粘结层得厚度),抹灰饼间距 l、5m,灰饼上平就就是水泥砂浆找平层得标高,然后从房间一侧开始抹标筋(又叫冲筋)
有地漏得房间,应由四周向地漏方向放射形抹标筋,并找好坡度
抹灰饼与标筋应使用干硬性砂浆,厚度不宜小于 2cm
3、1、3 装档(即在标筋间装铺水泥砂浆):清净抹标筋得剩余浆渣,涂刷一遍水泥浆(水灰比为 0、4~0、5)粘结层,要随涂刷随铺砂浆
然后根据标筋得标高,用小平锹或木抹子将已拌合得水泥砂浆(配合比为 1∶3~1∶4)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设得砂浆与标筋找平,并用大木杠横竖检
