室外石材质量控制要求

室外石材质量控制要求_第1页
1/5

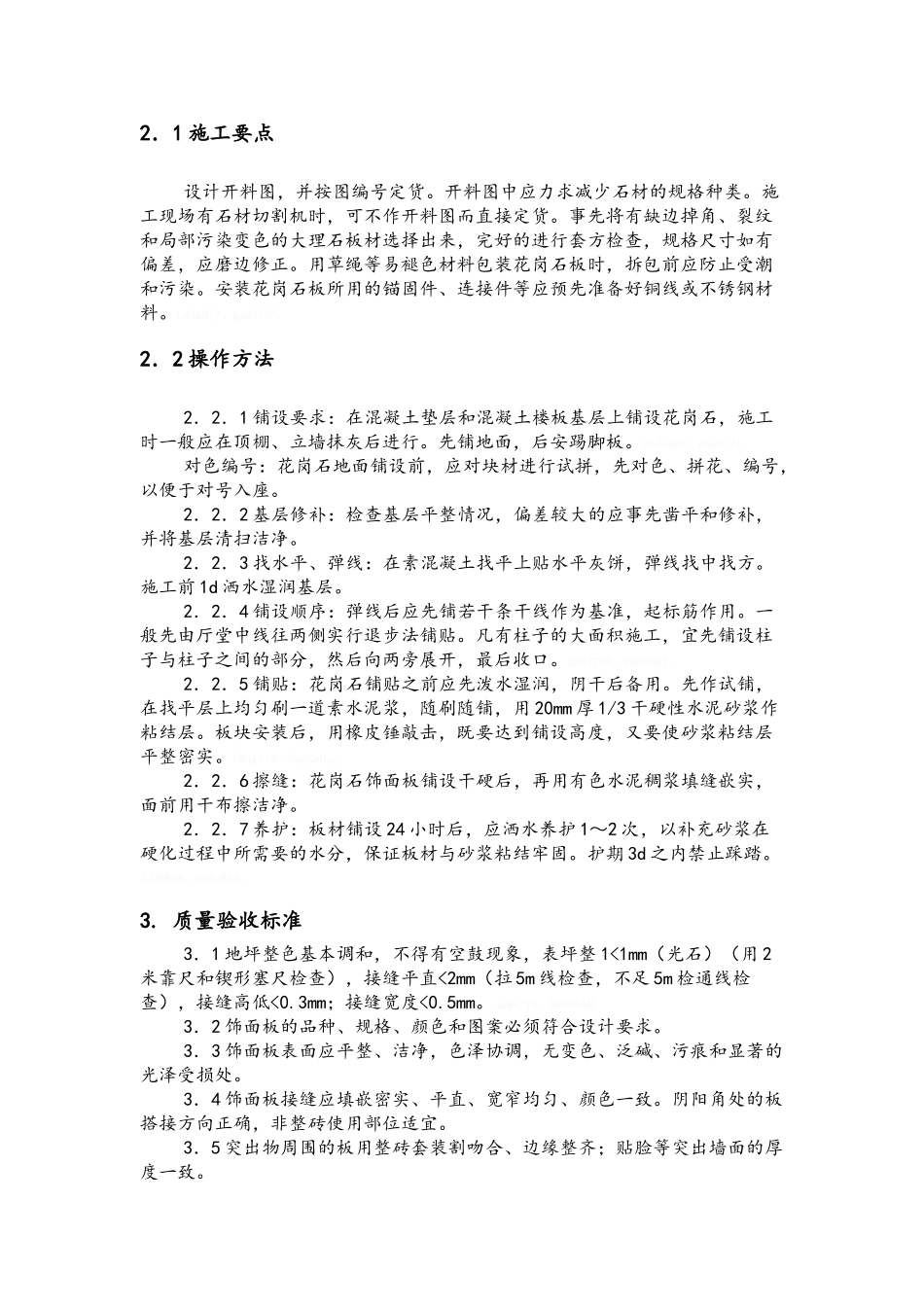

室外石材质量控制要求_第2页
2/5

室外石材质量控制要求_第3页
3/5
一. 地面石材铺贴1. 天然大理石地面1.1 施工程序清理基层——弹线——试拼——编号——安装标准板——铺贴——灌缝——打蜡养护。1.2 施工要点1.2.1 清理基层:抹底层灰,要求平整、洁净,其他同水泥砂浆地面。1.2.2 弹线:弹出中心线。在房间内四周墙上取中,在地面上弹出十字中心线,按板的尺寸加预留缝放样分块,铺板时按分块的位置,每行依次挂线(此挂线起到面层标筋的作用)。地面面层标高由墙面水平基准线返下找出。VGE7SrS。ftVCt9b。1.2.3 安放标准块:标准块是整个房间水平标准和横缝的依据,在十字线交点处最中间安放,如十字中心线为中缝 ,可在十字线交叉点对角线安放两块标准,标准块应用水平尺和角尺校正。0L98kMk。f50KbbJ。1.2.4 铺贴:天然大理石的铺设,为大理石地面的主要工序。A 铺贴前板块应先浸水湿润,阴干后擦去背面浮灰方可使用。B 大理石板地面缝宽为 1mm,水磨石缝宽为 2mm。C 粘结层砂浆为 15~20mm 厚干硬性水泥砂浆,抹粘结层前在基层刷素水泥浆 1 遍,随拌随铺板块。一般先由房间中部向四侧退步法铺贴.。凡有柱子的大厅,宜先铺柱子与柱子中间部分,然后向两边展开。也可先在沿墙处两侧按弹线和地面标高线先铺一行大理石板,以此板做为标筋两侧挂线,中间铺设以此线为准。KXOp04y。mGrJXlt。D 安放时四角同时往下落,并用皮锤或木锤敲击平实,调好缝,铺贴随时检查砂浆粘结层是否平整、密实,如有空隙不实之处,应及时用砂浆补上。ubtQy6h。FEFFkVO。1.2.5 灌缝:板块铺贴后次日,用素水泥浆灌 2/3 高度,再用与面板相同颜色的水泥浆擦缝,然后用干锯末拭净擦亮。COanirU。wx2Do6L。养护:在拭净的地面上,用干锯末或苫帘覆盖保护,2~3d 内禁止上人。1.2.6 施工注意事项铺贴时,所用材料应符合质量要求。大理石要根椐图案和纹理试拼编号。铺贴时一定要先将板块浸水,必须用干硬性水泥砂浆,并且要进行试铺。踢脚板可先安装,也可后安装,先装踢脚板要低于地面 5mm,安装踢脚板时在其背面抹 2~3mm 素水泥浆并用木锤敲实,找平找直。次日用同色素水泥浆擦缝。大理石板块铺贴后,水泥砂浆达 60%~70%强度方可打蜡。SQCuEx4。FxMJsql。大理石地面最好预铺,对好纹理,进行编号,再正式铺贴。2. 花岗石板地面2.1 施工要点设计开料图,并按图编号定货。开料图中应力求减少石材的规格种类。施工现场有石材切割机时,可不作开料图而直接定货。事先将有缺边掉角、裂纹和局部污染...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室外石材质量控制要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
