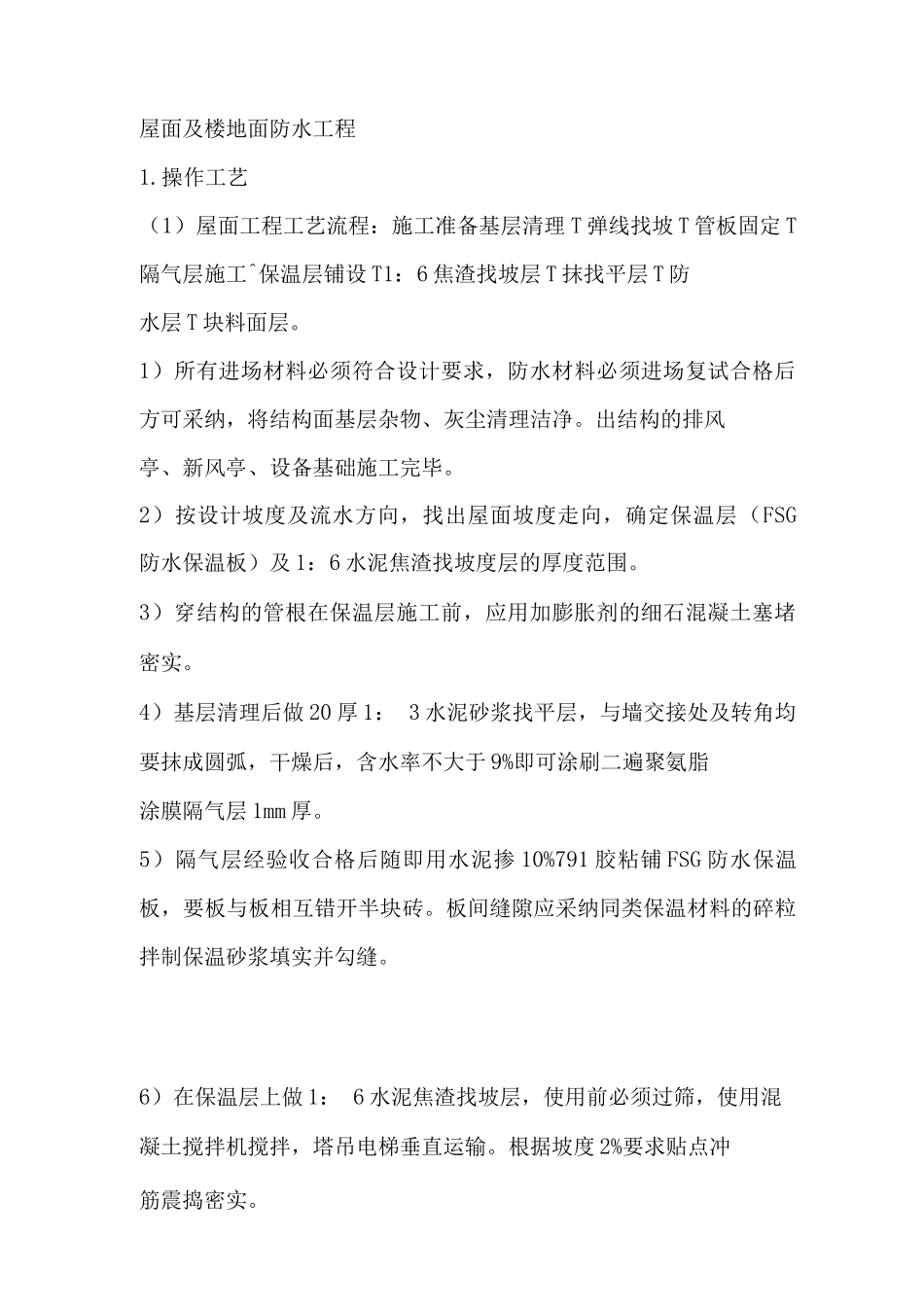

屋面及楼地面防水工程1
操作工艺(1)屋面工程工艺流程:施工准备基层清理 T 弹线找坡 T 管板固定 T隔气层施工^保温层铺设 T1:6 焦渣找坡层 T 抹找平层 T 防水层 T 块料面层
1)所有进场材料必须符合设计要求,防水材料必须进场复试合格后方可采纳,将结构面基层杂物、灰尘清理洁净
出结构的排风亭、新风亭、设备基础施工完毕
2)按设计坡度及流水方向,找出屋面坡度走向,确定保温层(FSG防水保温板)及 1:6 水泥焦渣找坡度层的厚度范围
3)穿结构的管根在保温层施工前,应用加膨胀剂的细石混凝土塞堵密实
4)基层清理后做 20 厚 1: 3 水泥砂浆找平层,与墙交接处及转角均要抹成圆弧,干燥后,含水率不大于 9%即可涂刷二遍聚氨脂涂膜隔气层 1mm 厚
5)隔气层经验收合格后随即用水泥掺 10%791 胶粘铺 FSG 防水保温板,要板与板相互错开半块砖
板间缝隙应采纳同类保温材料的碎粒拌制保温砂浆填实并勾缝
6)在保温层上做 1: 6 水泥焦渣找坡层,使用前必须过筛,使用混凝土搅拌机搅拌,塔吊电梯垂直运输
根据坡度 2%要求贴点冲筋震捣密实
中国广播电视音像资料馆一一北京城乡欣瑞建设有限公司八分公司-244 -7)适当洒水达到基层和找平层能牢固结合为度,根据设计坡度 2%拉线找坡,按 1~2m 间距贴灰饼,并按流水方向冲筋
按不大于 6m 间距设置 20mm 宽找平层分格缝,根据分格块装灰,铺平,用刮杠靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活
抹平压实以后 24h 可浇水养护,经干燥后做防水层,突出屋面结构连接处做成直径 1mm 的圆弧
防水层施工前再分格缝内设置打孔的 D15PVC 管,纵横连通,将产生的潮气排至屋面的排风亭,以防止防水卷材起泡

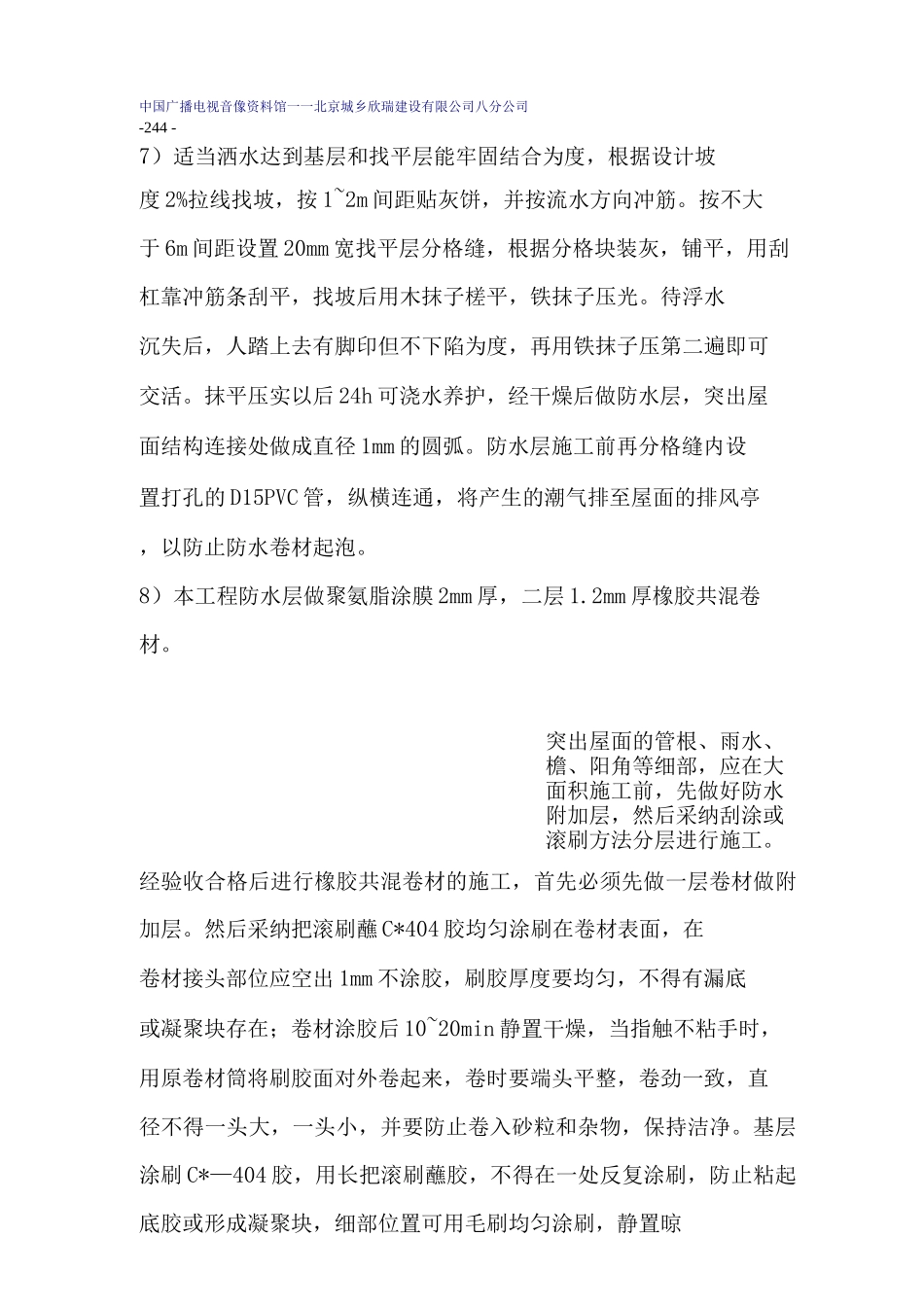

8)本工程防水层做聚氨脂涂膜 2mm 厚,二层 1
