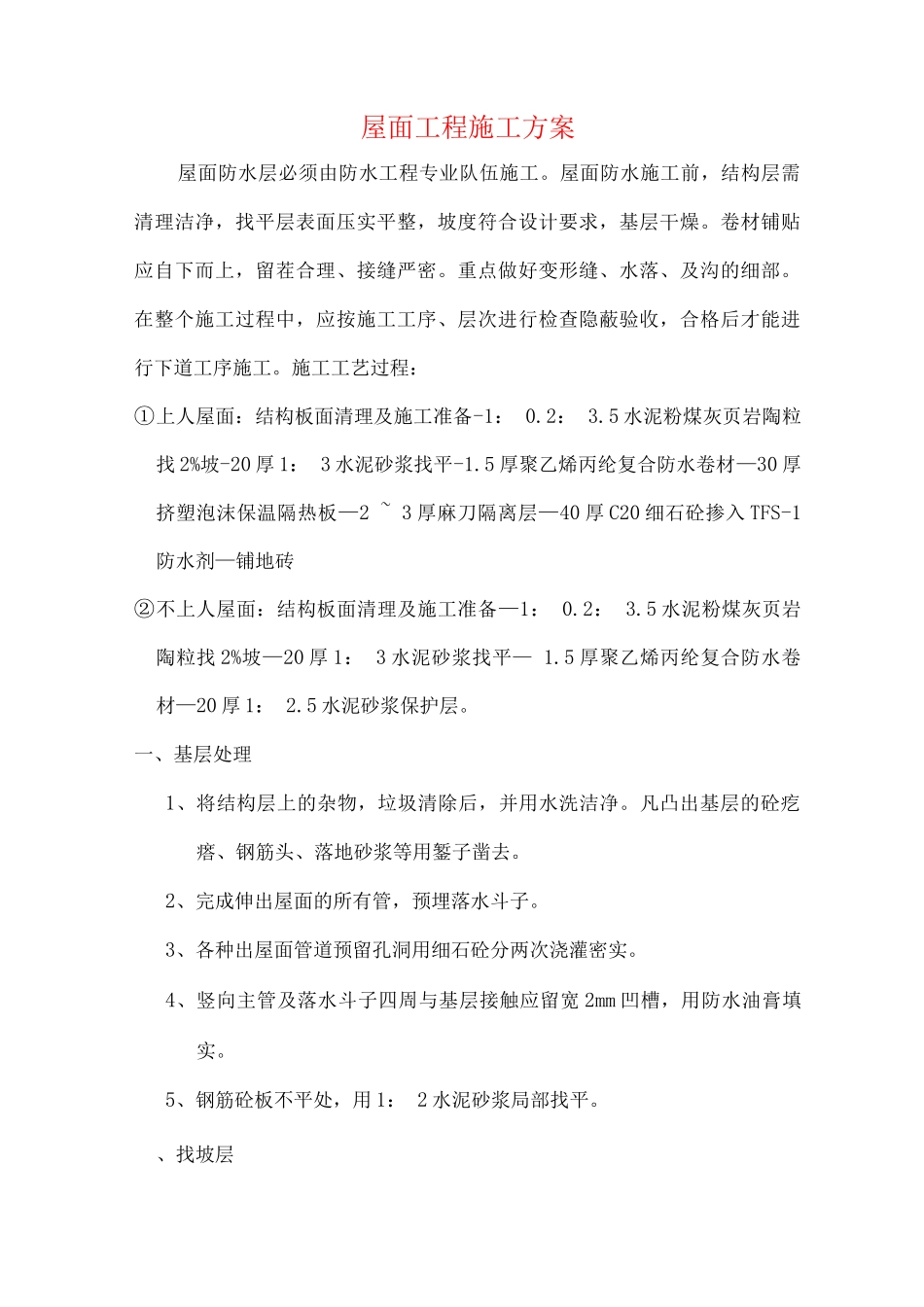

屋面工程施工方案屋面防水层必须由防水工程专业队伍施工
屋面防水施工前,结构层需清理洁净,找平层表面压实平整,坡度符合设计要求,基层干燥
卷材铺贴应自下而上,留茬合理、接缝严密
重点做好变形缝、水落、及沟的细部
在整个施工过程中,应按施工工序、层次进行检查隐蔽验收,合格后才能进行下道工序施工
施工工艺过程:①上人屋面:结构板面清理及施工准备-1: 0
5 水泥粉煤灰页岩陶粒找 2%坡-20 厚 1: 3 水泥砂浆找平-1
5 厚聚乙烯丙纶复合防水卷材—30 厚挤塑泡沫保温隔热板—2 ~ 3 厚麻刀隔离层—40 厚 C20 细石砼掺入 TFS-1防水剂—铺地砖②不上人屋面:结构板面清理及施工准备—1: 0
5 水泥粉煤灰页岩陶粒找 2%坡—20 厚 1: 3 水泥砂浆找平— 1
5 厚聚乙烯丙纶复合防水卷材—20 厚 1: 2
5 水泥砂浆保护层
一、基层处理1、将结构层上的杂物,垃圾清除后,并用水洗洁净
凡凸出基层的砼疙瘩、钢筋头、落地砂浆等用錾子凿去
2、完成伸出屋面的所有管,预埋落水斗子
3、各种出屋面管道预留孔洞用细石砼分两次浇灌密实
4、竖向主管及落水斗子四周与基层接触应留宽 2mm 凹槽,用防水油膏填实
5、钢筋砼板不平处,用 1: 2 水泥砂浆局部找平

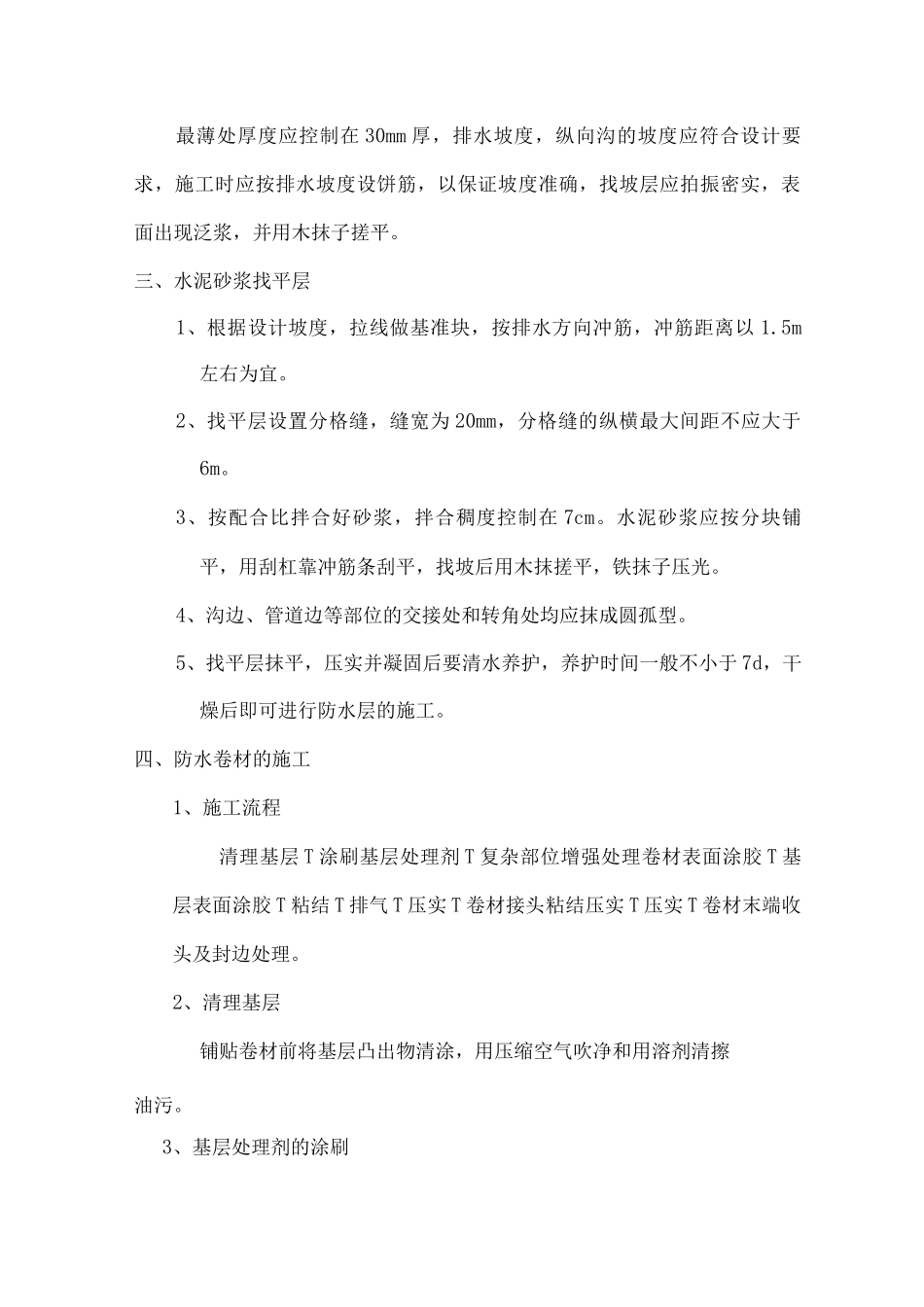

、找坡层最薄处厚度应控制在 30mm 厚,排水坡度,纵向沟的坡度应符合设计要求,施工时应按排水坡度设饼筋,以保证坡度准确,找坡层应拍振密实,表面出现泛浆,并用木抹子搓平
三、水泥砂浆找平层1、根据设计坡度,拉线做基准块,按排水方向冲筋,冲筋距离以 1
5m左右为宜
2、找平层设置分格缝,缝宽为 20mm,分格缝的纵横最大间距不应大于6m
3、按配合比拌合好砂浆,拌合稠度控制在 7cm
水泥砂浆应按分块铺平,用刮杠靠冲筋条刮平,找坡后用木抹搓平,铁抹子压光

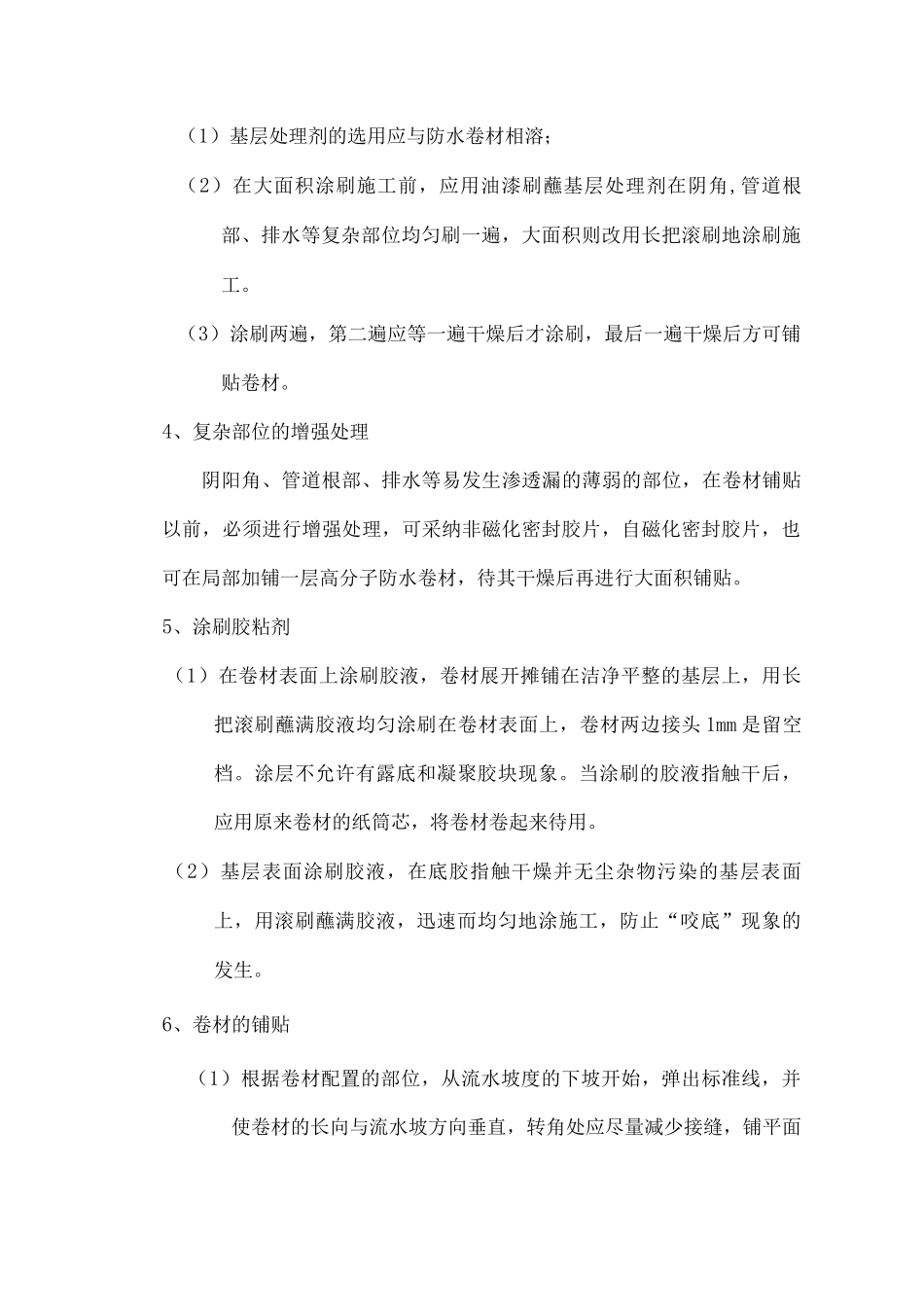

4、沟边、管道边等部位的交接处和转角处均
