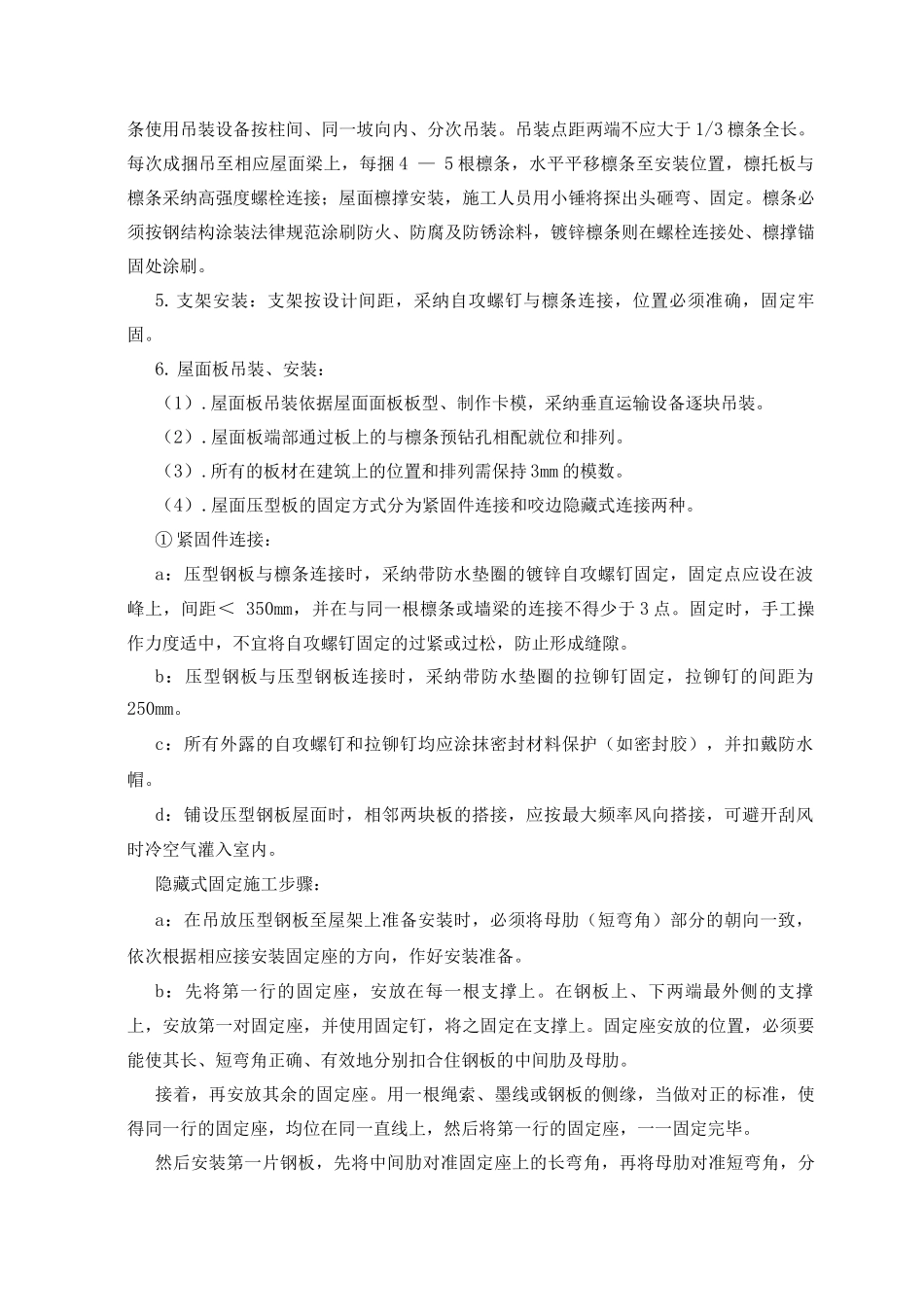

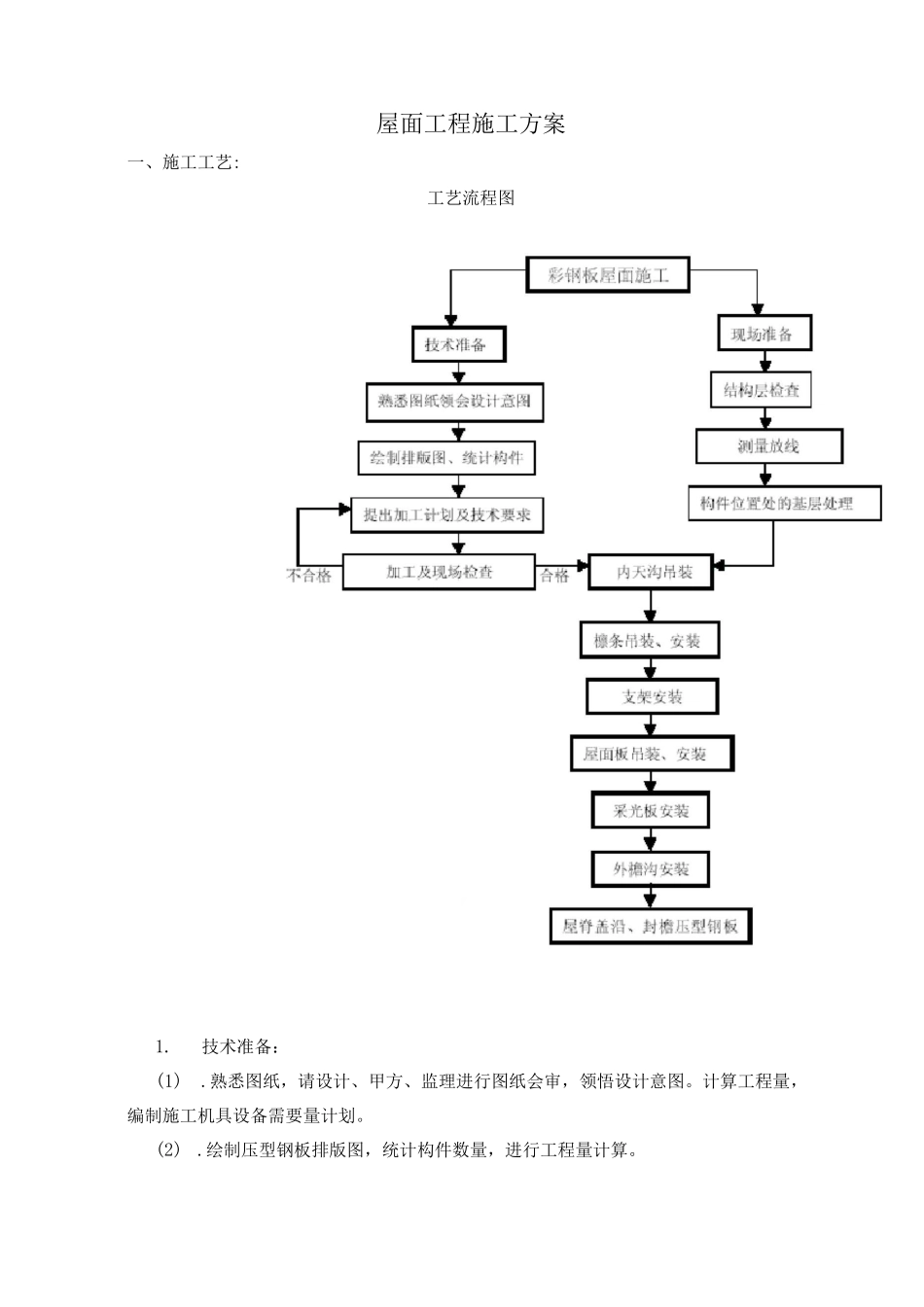

屋面工程施工方案一、施工工艺:工艺流程图1.技术准备:(1).熟悉图纸,请设计、甲方、监理进行图纸会审,领悟设计意图。计算工程量,编制施工机具设备需要量计划。(2).绘制压型钢板排版图,统计构件数量,进行工程量计算。(3).提出各种加工半成品计划及技术、质量要求。编制施工机具设备需要量计划。① .檩条及系杆:檩条及系杆拉结材料是金属板材屋面的支撑系统。主要材质为 C 型冷轧型钢。型钢厚度、刚度必须符合设计要求。② .紧固件:膨胀螺栓、铆钉、自攻螺栓、垫板、垫圈、螺帽等用于板材与板材或板材与骨架固定连接的各种设计和安装所需的连接件必须是镀锌件,防止腐蚀;隐藏式的固定座及固定钉均亦为镀锌件。③ 檩撑:檩条与檩条之间的支撑构件,必须为高强度的镀锌件。(4)压型钢板到场后进行检查,有无翘边、脱模、扭曲、边缘是否整齐、色泽是否均匀、尺寸、厚度是否满足设计。同时检查有否出厂合格证及检测报告。(5)根据工程实际情况制定书面技术交底,并向现场施工人员详细讲解,以免造成错误施工。2. 现场准备:(1).检查轴线尺寸,钢结构的焊接、节点、螺栓、油漆等工程是否完善,钢筋混凝土结构的预埋件、平整度等。(2)按设计或排版图,使用紧线器拉钢丝线测放出屋面轴线控制线的数量和位置,依据以上基准线弹出用于焊接屋面檩托的控制线。(3)弹线完毕,在有构件的位置处进行拉线检查,对于高低差大于 8mm 以上的点进行处理。钢结构的高低差用钢垫或橡胶垫进行处理,砼结构的高低差可视具体情况,进行垫、削处理。(4)假如钢结构或钢筋混凝土基层标高严重偏差,同时又限于成本或其它客观原因无法调整,则必须根据偏差情况严重程度实行统一标高进行垫高或逐步起坡的方式消除偏差。3. 内天沟吊装:(1).天沟安装时,将天沟压在双檩条间,找正位置用自攻螺钉连接,天沟板按从高到底的坡度方向,用后一块压住前一块,互相搭接,定位后,相互搭接处用不锈钢焊条焊接,天沟落水安装后,用云石锯在相应位置开泄水,后将落水斗焊于其上(搭接焊),落水斗下安装落水管,并补刷防腐防锈漆或铺设 SBS 等防水卷材。(2).内天沟分段安装时,搭接要工整,顺直、排水通畅、无积水。天沟纵向坡度不应小于 1%;天沟采纳镀锌钢板制作时,应伸入压型板的下面,其长度不应小于 2mm。4. 檩条吊装、安装:屋檩条安装时,首先按施工图将所需檩条运至安装位置下方,檩条使用吊装设备按柱间、同一坡向内、分次吊装。吊装点距两端不...
