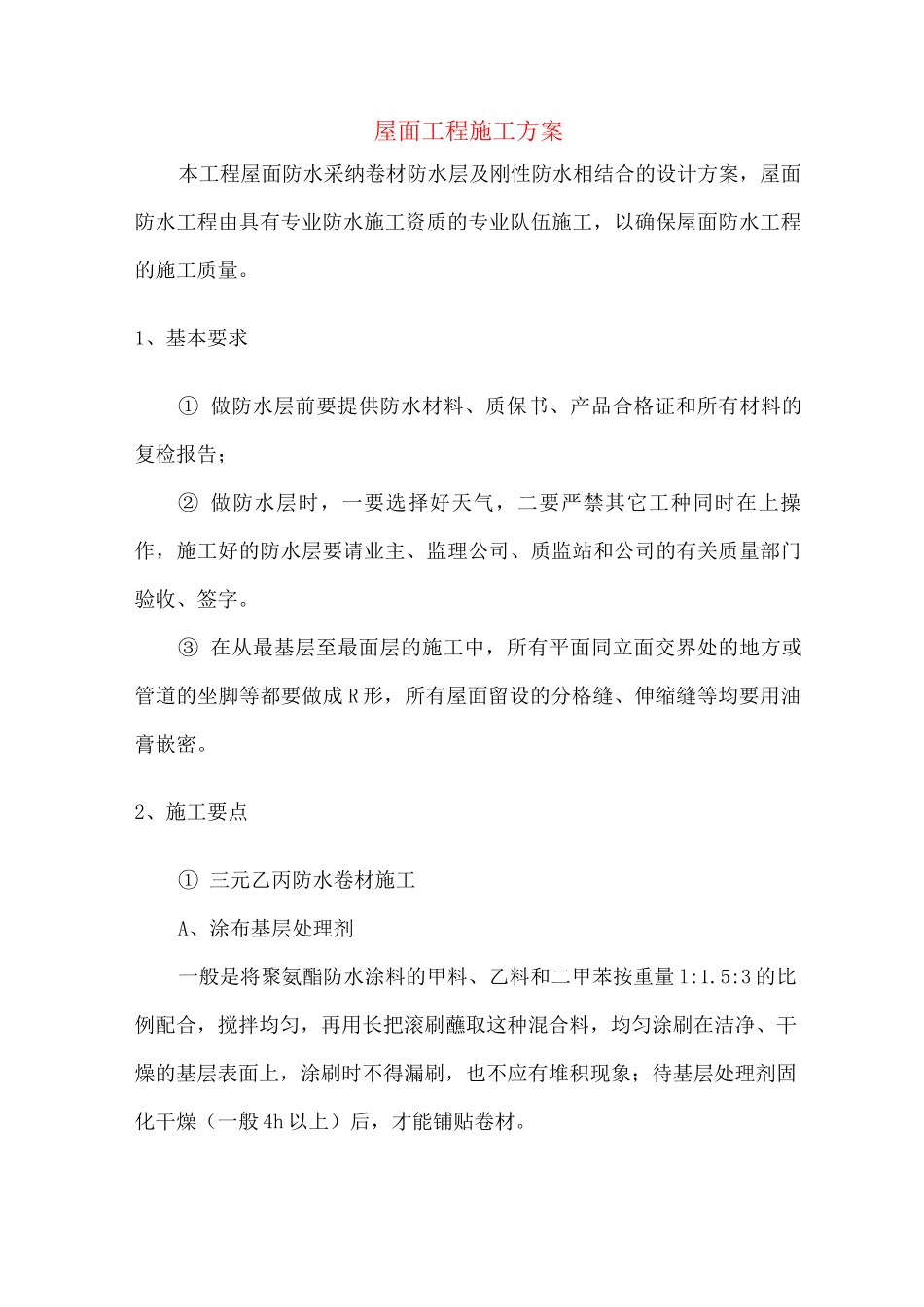

屋面工程施工方案本工程屋面防水采纳卷材防水层及刚性防水相结合的设计方案,屋面防水工程由具有专业防水施工资质的专业队伍施工,以确保屋面防水工程的施工质量
1、基本要求① 做防水层前要提供防水材料、质保书、产品合格证和所有材料的复检报告;② 做防水层时,一要选择好天气,二要严禁其它工种同时在上操作,施工好的防水层要请业主、监理公司、质监站和公司的有关质量部门验收、签字
③ 在从最基层至最面层的施工中,所有平面同立面交界处的地方或管道的坐脚等都要做成 R 形,所有屋面留设的分格缝、伸缩缝等均要用油膏嵌密
2、施工要点① 三元乙丙防水卷材施工A、涂布基层处理剂一般是将聚氨酯防水涂料的甲料、乙料和二甲苯按重量 l:1
5:3 的比例配合,搅拌均匀,再用长把滚刷蘸取这种混合料,均匀涂刷在洁净、干燥的基层表面上,涂刷时不得漏刷,也不应有堆积现象;待基层处理剂固化干燥(一般 4h 以上)后,才能铺贴卷材

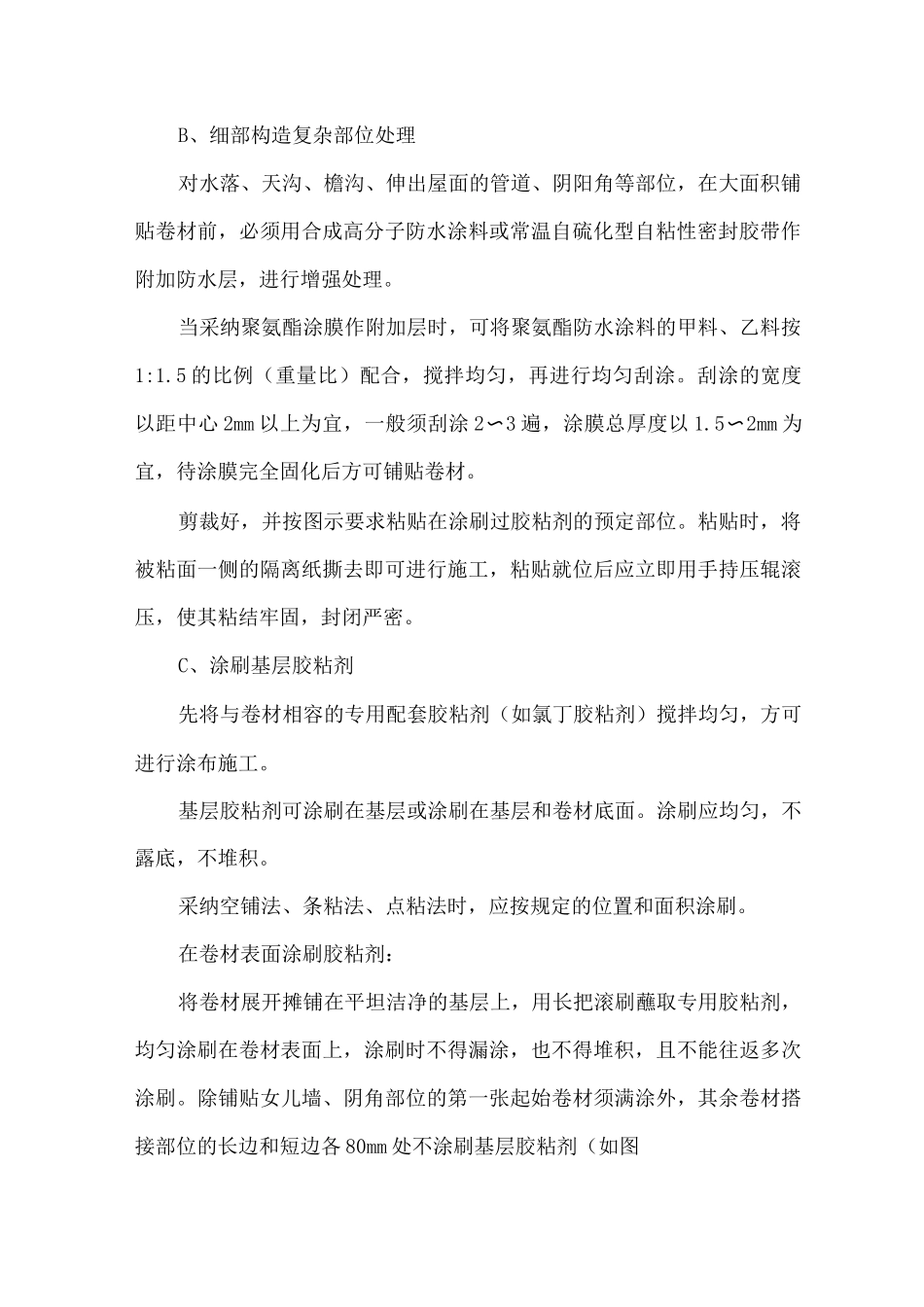

B、细部构造复杂部位处理对水落、天沟、檐沟、伸出屋面的管道、阴阳角等部位,在大面积铺贴卷材前,必须用合成高分子防水涂料或常温自硫化型自粘性密封胶带作附加防水层,进行增强处理
当采纳聚氨酯涂膜作附加层时,可将聚氨酯防水涂料的甲料、乙料按1:1
5 的比例(重量比)配合,搅拌均匀,再进行均匀刮涂
刮涂的宽度以距中心 2mm 以上为宜,一般须刮涂 2〜3 遍,涂膜总厚度以 1
5〜2mm 为宜,待涂膜完全固化后方可铺贴卷材
剪裁好,并按图示要求粘贴在涂刷过胶粘剂的预定部位
粘贴时,将被粘面一侧的隔离纸撕去即可进行施工,粘贴就位后应立即用手持压辊滚压,使其粘结牢固,封闭严密
C、涂刷基层胶粘剂先将与卷材相容的专用配套胶粘剂(如氯丁胶粘剂)搅拌均匀,方可进行涂布施工
基层胶粘剂可涂刷在基层或涂刷在基层和卷材底面
涂刷应均匀,不露底,不堆积
采纳空铺法、条粘法、点粘法时,应按规定的位置和面积涂刷
