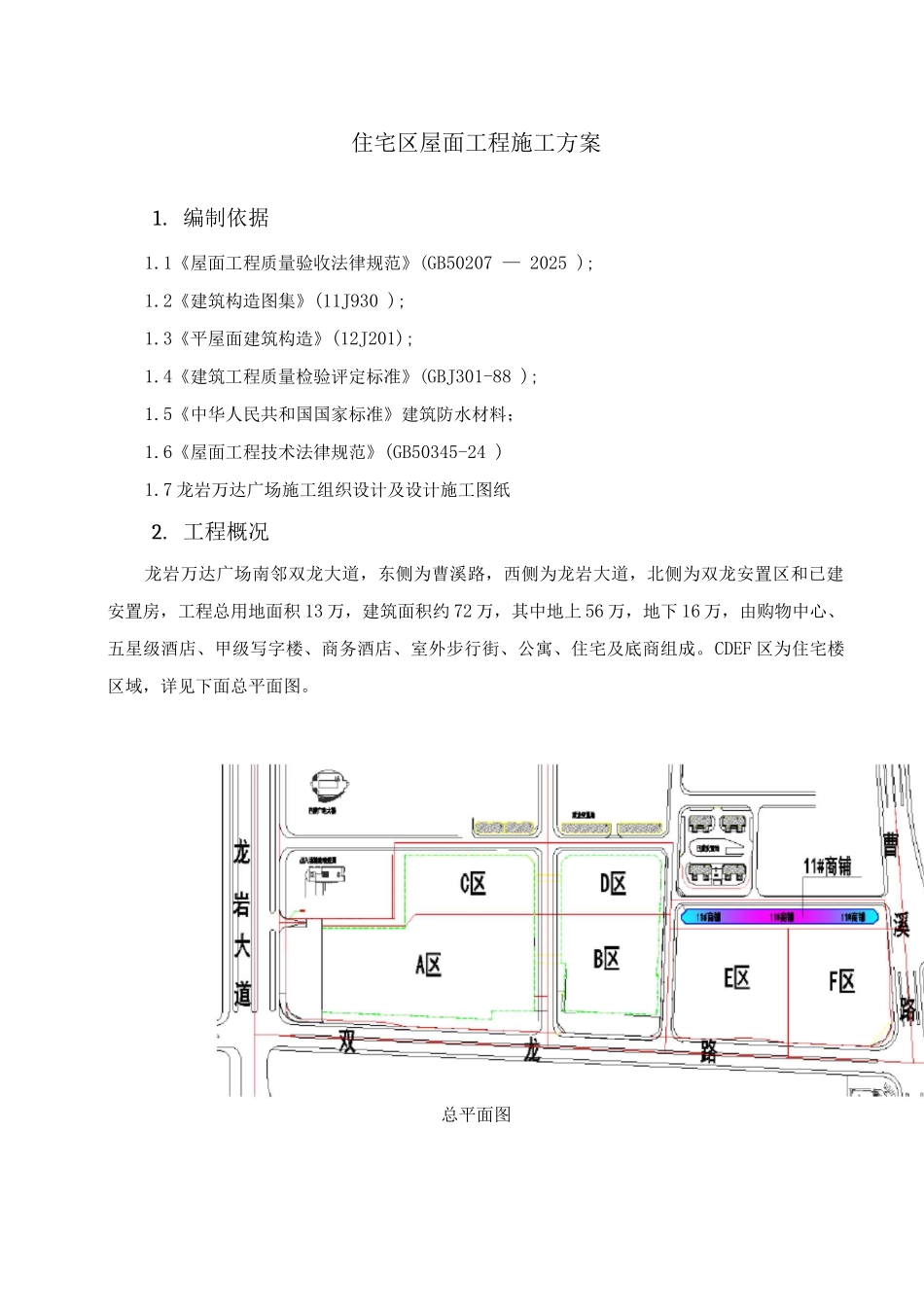

住宅区屋面工程施工方案1
1《屋面工程质量验收法律规范》(GB50207 — 2025 );1
2《建筑构造图集》(11J930 );1
3《平屋面建筑构造》(12J201);1
4《建筑工程质量检验评定标准》(GBJ301-88 );1
5《中华人民共和国国家标准》建筑防水材料;1
6《屋面工程技术法律规范》(GB50345-24 )1
7 龙岩万达广场施工组织设计及设计施工图纸2
工程概况龙岩万达广场南邻双龙大道,东侧为曹溪路,西侧为龙岩大道,北侧为双龙安置区和已建安置房,工程总用地面积 13 万,建筑面积约 72 万,其中地上 56 万,地下 16 万,由购物中心、五星级酒店、甲级写字楼、商务酒店、室外步行街、公寓、住宅及底商组成
CDEF 区为住宅楼区域,详见下面总平面图

1 施工技术准备管理人员要熟悉图纸,了解掌握外防水外贴法卷材防水和泡沫砼保温的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工
防水材料和保温材料进场前应对所有的材料进行送检,达到法律规范要求方可使用;进场后应按型号分类入库堆放,并检查质量及容器密封情况
失效、变质、受污染的防水材料严禁使用,严禁掺杂使假
仔细学习和掌握阴阳角、防水卷材收头等特别部位的防水作法,了解掌握所用防水材料的性能和技术指标
做好防水和保温施工的技术资料和施工过程中的检验记录,并及时收集和整理上述技术资料,以保证技术资料的及时、完整
2 人员准备项目人员准备本区技术管理人员开工前到位,责任到人
施工队人员准备屋面防水卷材由专业施工队伍施工,其技术负责人及班组长必须持有施工人员上岗证书
3 设备机械配备对该工程的施工所需机械设备及工具开工前必须进场
4 作业条件准备条件准备1)将准备好的材料运至现场,避开阳光直射和长时间露天存放
2)注意天气预报,
