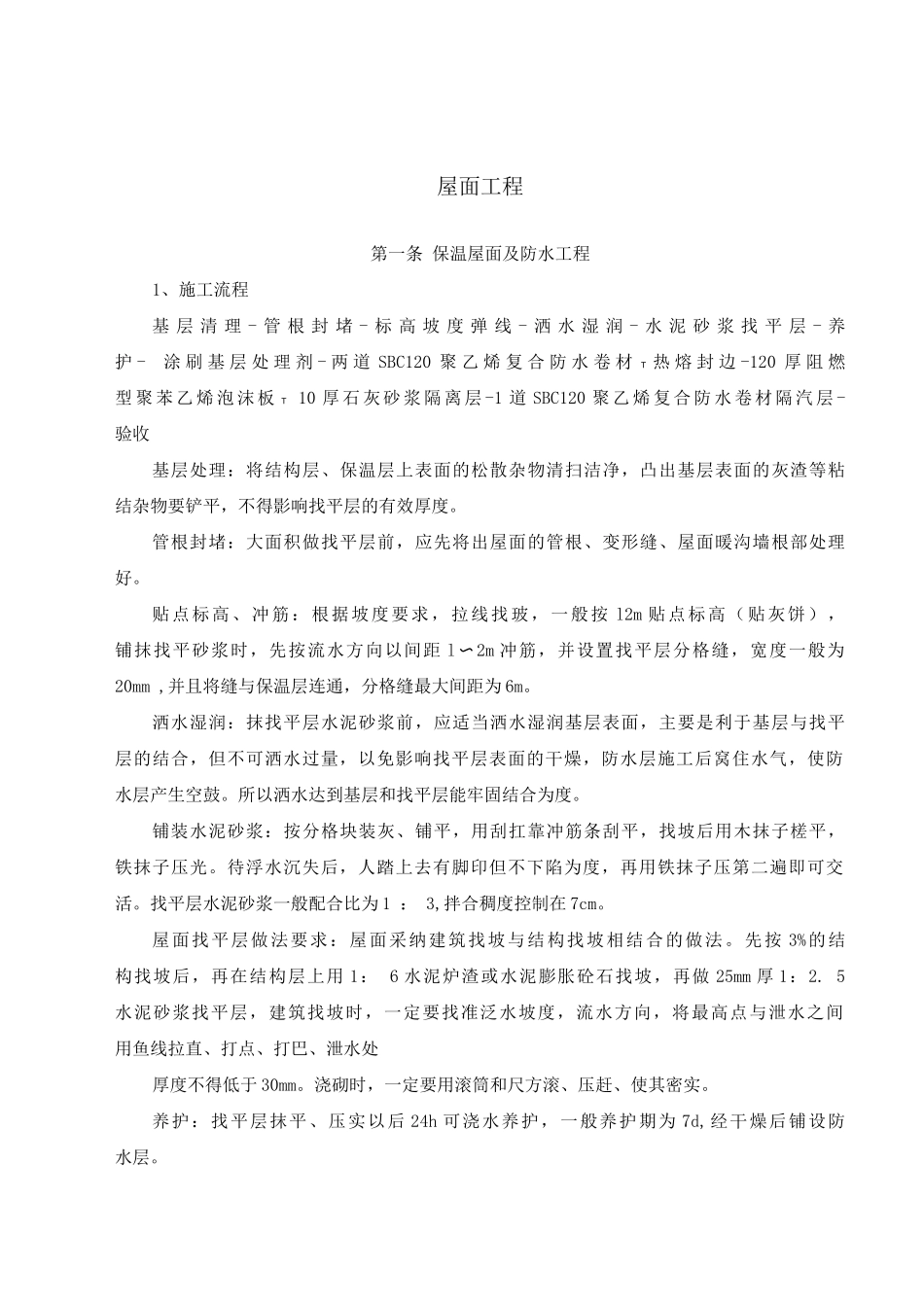

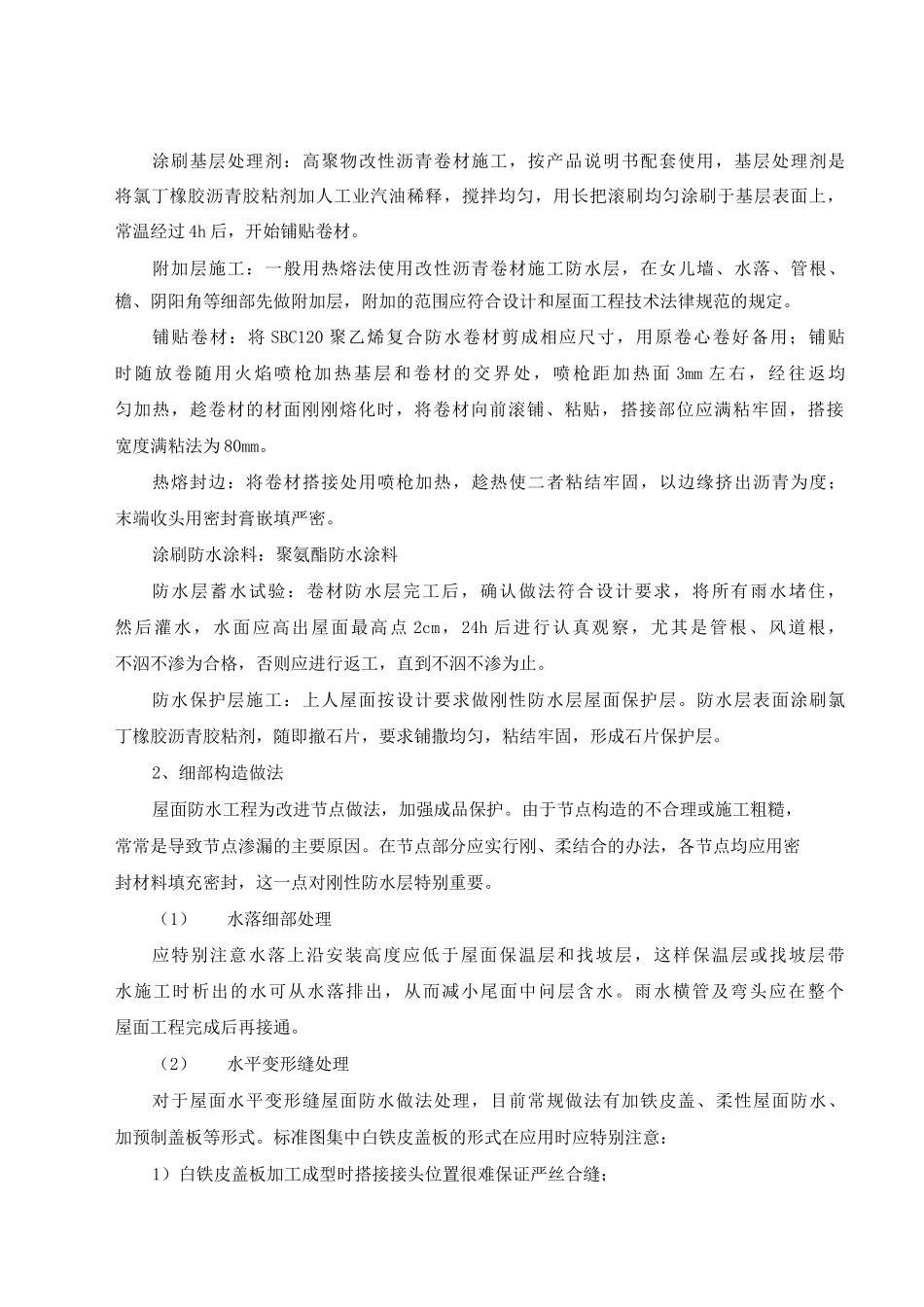

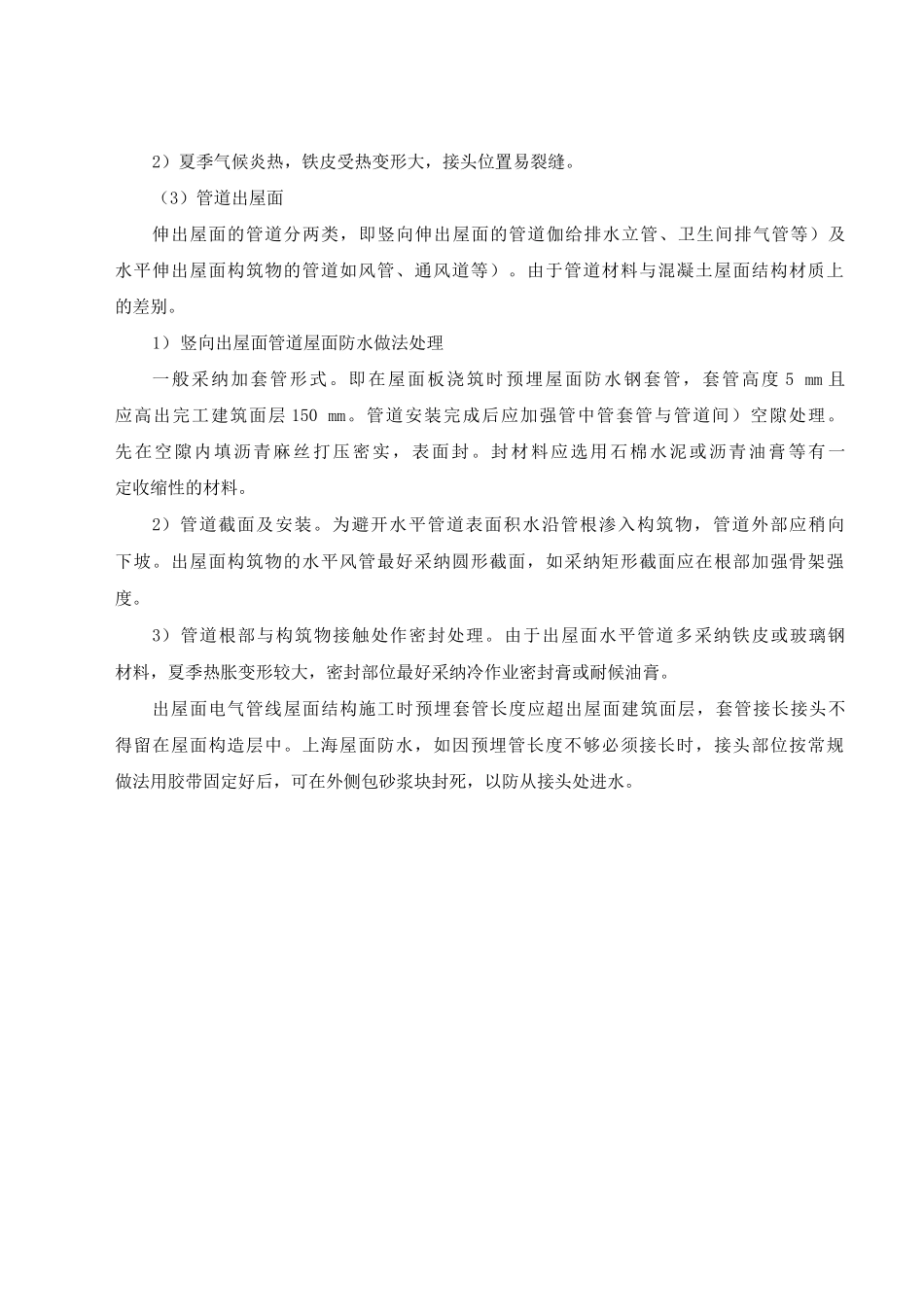

屋面工程第一条 保温屋面及防水工程1、施工流程基 层 清 理 - 管 根 封 堵 - 标 高 坡 度 弹 线 - 洒 水 湿 润 - 水 泥 砂 浆 找 平 层 - 养护 - 涂 刷 基 层 处 理 剂 - 两 道 SBC120 聚 乙 烯 复 合 防 水 卷 材T 热 熔 封 边 -120 厚 阻 燃型 聚 苯 乙 烯 泡 沫 板 T 10 厚 石 灰 砂 浆 隔 离 层 -1 道 SBC120 聚 乙 烯 复 合 防 水 卷 材 隔 汽 层 -验收基层处理:将结构层、保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度
管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好
贴点标高、冲筋:根据坡度要求,拉线找玻,一般按 l2m 贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距 l〜2m 冲筋,并设置找平层分格缝,宽度一般为20mm ,并且将缝与保温层连通,分格缝最大间距为 6m
洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓
所以洒水达到基层和找平层能牢固结合为度
铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活
找平层水泥砂浆一般配合比为 1 : 3,拌合稠度控制在 7cm
屋面找平层做法要求:屋面采纳建筑找坡与结构找坡相结合的做法
先按 3%的结构找坡后,再在结构层上用 1: 6 水泥炉渣或水泥膨胀砼石找坡,再做 25mm 厚 1:2
5水泥砂浆找平层,建筑找坡时,一定要找准泛水坡度,流水方向,将最高点与泄水之间用鱼线拉直、打点、打巴、泄水处厚度不得低于 30mm
