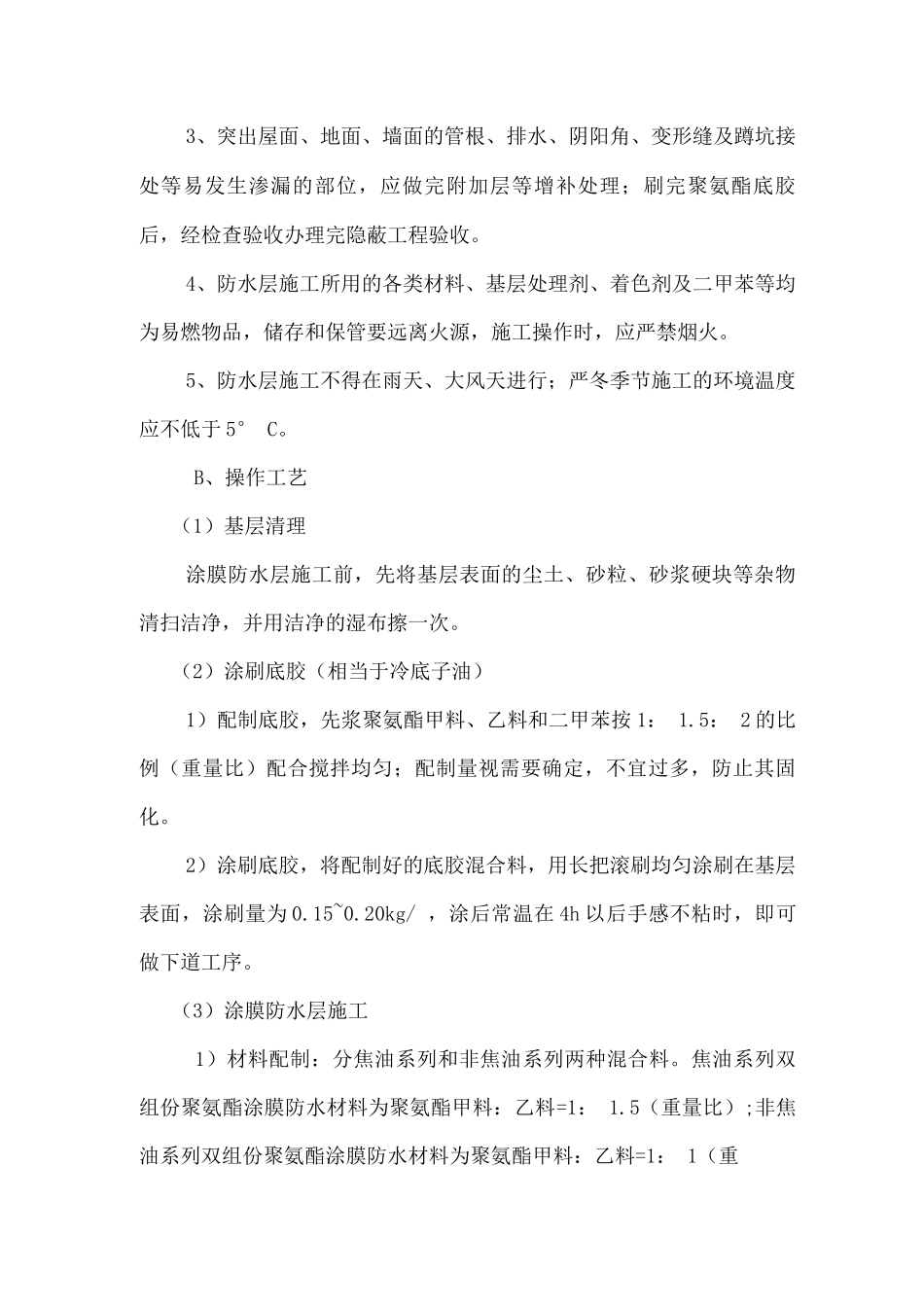

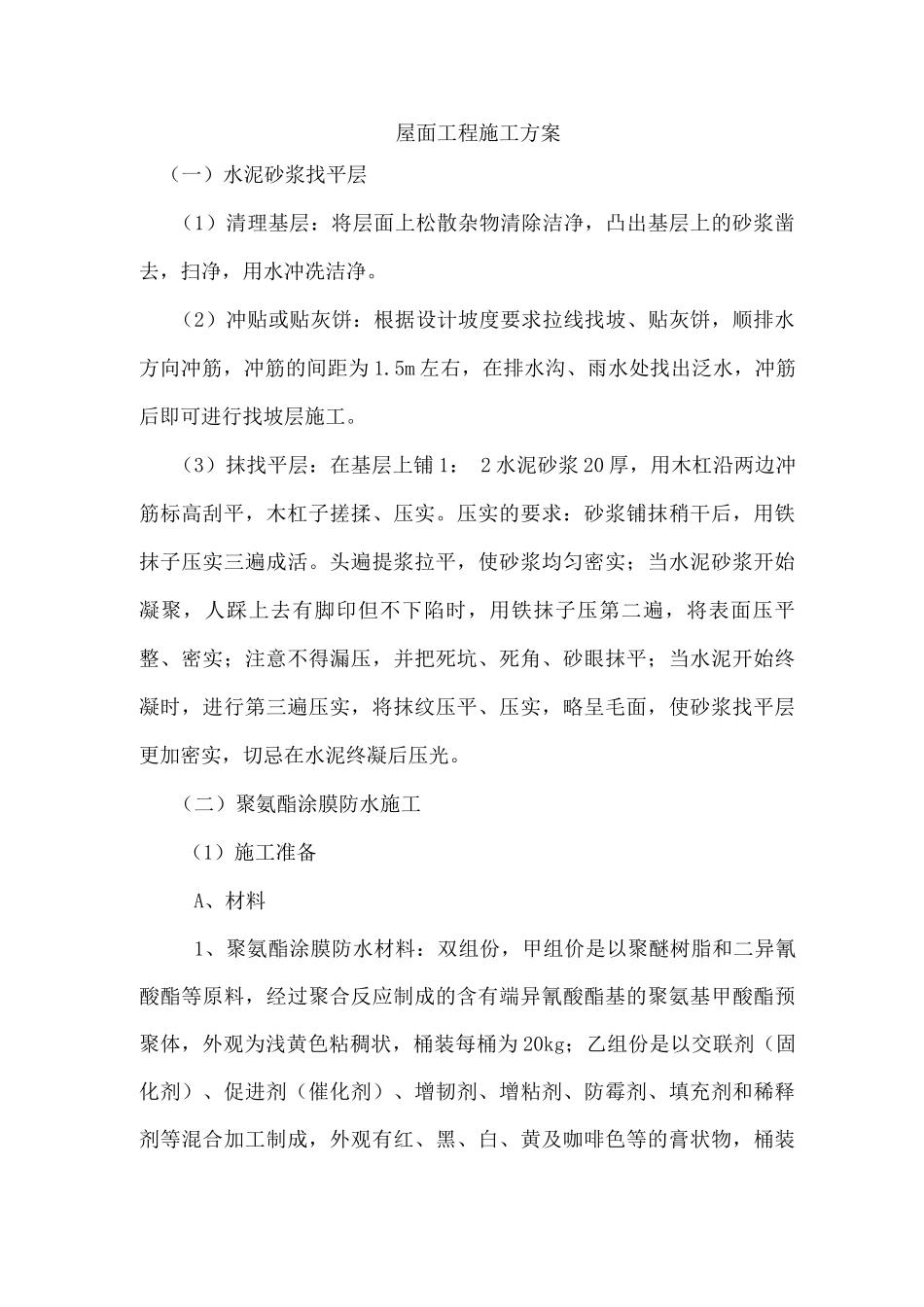

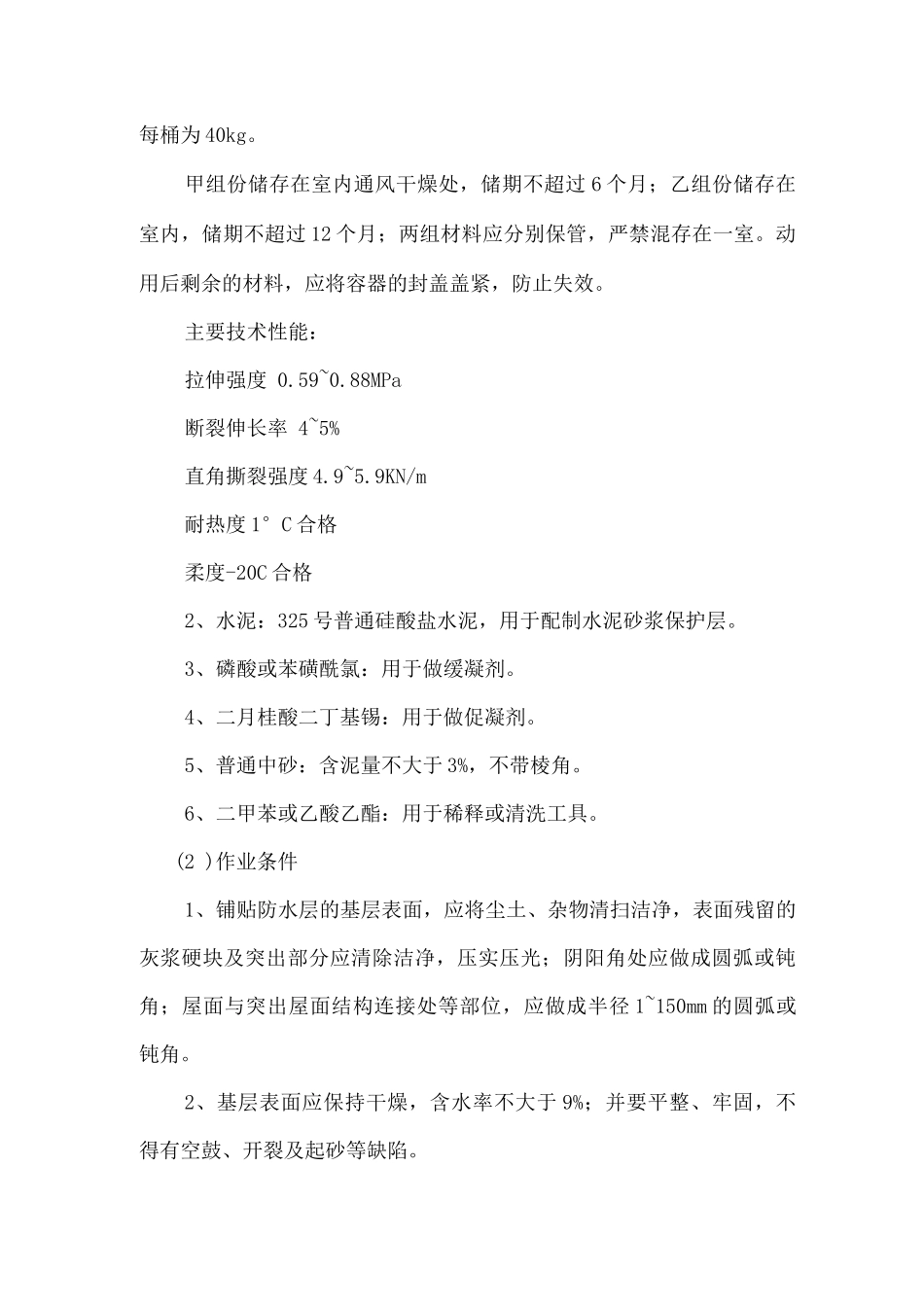

屋面工程施工方案(一)水泥砂浆找平层(1)清理基层:将层面上松散杂物清除洁净,凸出基层上的砂浆凿去,扫净,用水冲冼洁净。(2)冲贴或贴灰饼:根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为 1.5m 左右,在排水沟、雨水处找出泛水,冲筋后即可进行找坡层施工。(3)抹找平层:在基层上铺 1: 2 水泥砂浆 20 厚,用木杠沿两边冲筋标高刮平,木杠子搓揉、压实。压实的要求:砂浆铺抹稍干后,用铁抹子压实三遍成活。头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝聚,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。(二)聚氨酯涂膜防水施工(1)施工准备A、材料1、聚氨酯涂膜防水材料:双组份,甲组价是以聚醚树脂和二异氰酸酯等原料,经过聚合反应制成的含有端异氰酸酯基的聚氨基甲酸酯预聚体,外观为浅黄色粘稠状,桶装每桶为 20kg;乙组份是以交联剂(固化剂)、促进剂(催化剂)、增韧剂、增粘剂、防霉剂、填充剂和稀释剂等混合加工制成,外观有红、黑、白、黄及咖啡色等的膏状物,桶装每桶为 40kg。甲组份储存在室内通风干燥处,储期不超过 6 个月;乙组份储存在室内,储期不超过 12 个月;两组材料应分别保管,严禁混存在一室。动用后剩余的材料,应将容器的封盖盖紧,防止失效。主要技术性能:拉伸强度 0.59~0.88MPa断裂伸长率 4~5%直角撕裂强度 4.9~5.9KN/m耐热度 1°C 合格柔度-20C 合格2、水泥:325 号普通硅酸盐水泥,用于配制水泥砂浆保护层。3、磷酸或苯磺酰氯:用于做缓凝剂。4、二月桂酸二丁基锡:用于做促凝剂。5、普通中砂:含泥量不大于 3%,不带棱角。6、二甲苯或乙酸乙酯:用于稀释或清洗工具。(2 )作业条件1、铺贴防水层的基层表面,应将尘土、杂物清扫洁净,表面残留的灰浆硬块及突出部分应清除洁净,压实压光;阴阳角处应做成圆弧或钝角;屋面与突出屋面结构连接处等部位,应做成半径 1~150mm 的圆弧或钝角。2、基层表面应保持干燥,含水率不大于 9%;并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。3、突出屋面、地面、墙面的管根、排水、阴阳角、变形缝及蹲坑接处等易发生渗漏的部位,应做完附加层等增补处理;刷完聚氨酯底胶后,经检查验收办理完隐蔽工程验收。4、防水层施工所用的各类材...
