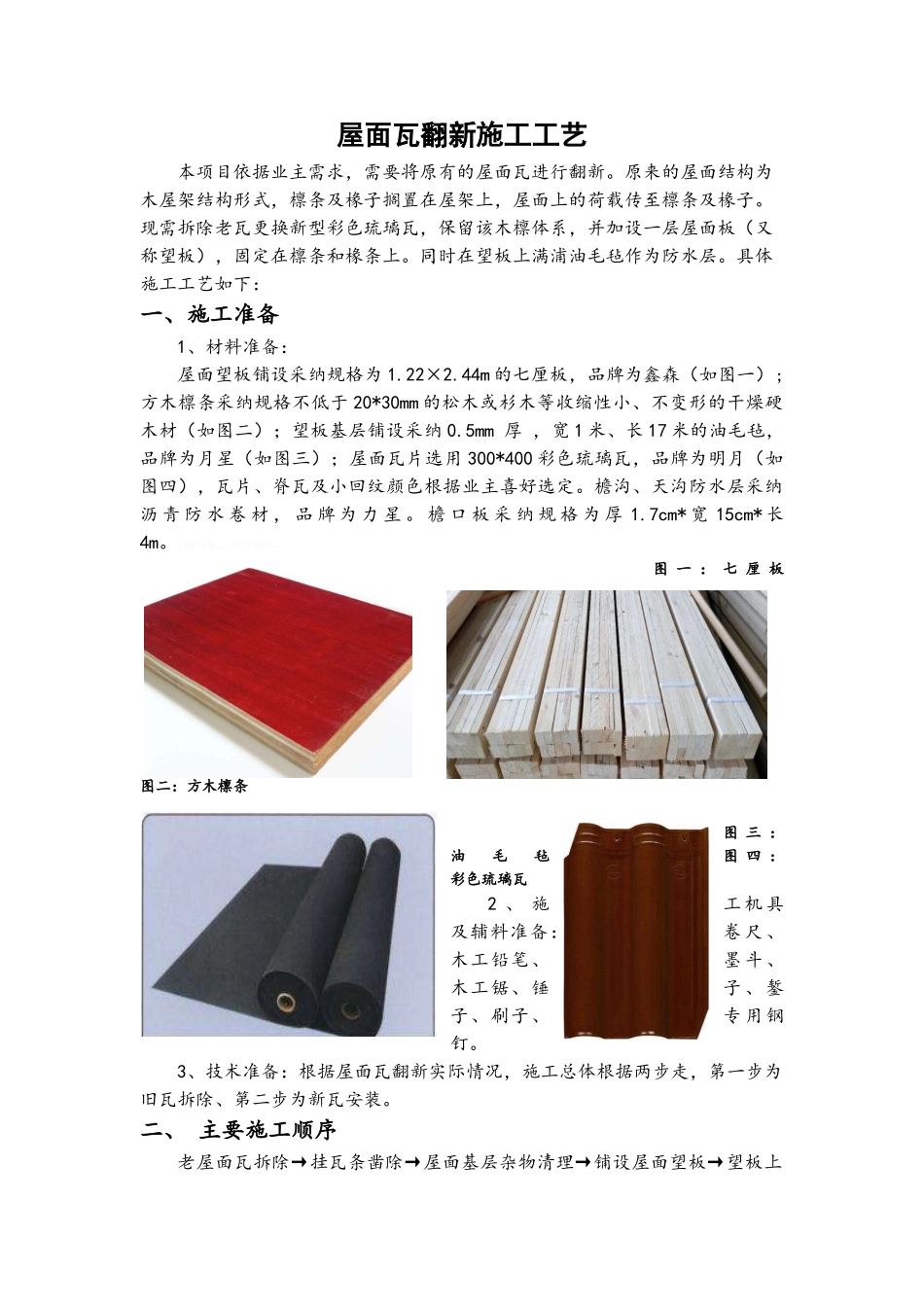

屋面瓦翻新施工工艺本项目依据业主需求,需要将原有的屋面瓦进行翻新。原来的屋面结构为木屋架结构形式,檩条及椽子搁置在屋架上,屋面上的荷载传至檩条及椽子。现需拆除老瓦更换新型彩色琉璃瓦,保留该木檩体系,并加设一层屋面板(又称望板),固定在檩条和椽条上。同时在望板上满浦油毛毡作为防水层。具体施工工艺如下:一、施工准备1、材料准备:屋面望板铺设采纳规格为 1.22×2.44m 的七厘板,品牌为鑫森(如图一);方木檩条采纳规格不低于 20*30mm 的松木或杉木等收缩性小、不变形的干燥硬木材(如图二);望板基层铺设采纳 0.5mm 厚 ,宽 1 米、长 17 米的油毛毡,品牌为月星(如图三);屋面瓦片选用 300*400 彩色琉璃瓦,品牌为明月(如图四),瓦片、脊瓦及小回纹颜色根据业主喜好选定。檐沟、天沟防水层采纳沥 青 防 水 卷 材 , 品 牌 为 力 星 。 檐 口 板 采 纳 规 格 为 厚 1.7cm* 宽 15cm* 长4m。lVyITMx。nTvQ8Yv。 图 一 : 七 厘 板 图二:方木檩条 图 三 :油毛毡 图 四 :彩色琉璃瓦2 、 施工机具及辅料准备:卷尺、木工铅笔、墨斗、木工锯、锤子、錾子、刷子、专用钢钉。3、技术准备:根据屋面瓦翻新实际情况,施工总体根据两步走,第一步为旧瓦拆除、第二步为新瓦安装。二、 主要施工顺序老屋面瓦拆除→挂瓦条凿除→屋面基层杂物清理→铺设屋面望板→望板上满浦油毛毡→细部铺设防水卷材→屋面顺水条、挂瓦条安装→屋面琉璃瓦安装→屋面细部构造处理→检查验收 bajBOgx。GynM73r。三、工艺流程及操作要点3.1. 老屋面瓦拆除及挂瓦条凿除(图五)1、老屋脊瓦拟定采纳人工逐片拆除。因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊拆到檐口逐片拆,首先先拆除靠近屋脊的瓦,再顺着坡面分层拆除,根据先铺的后拆,后铺的先拆的顺序进行。 47x5P6W。ixHx5H5。2、老挂瓦条凿除采纳的工具为锤子和錾子,对屋脊瓦与水泥砂浆粘贴处适当凿打至挂瓦条松动,逐层逐条取出并移除。 图五:老瓦拆除 yPUvdV0。W8vAplo。3.2. 屋面基层杂物清理1、拆掉的瓦片和挂瓦条拆除后,要进行屋面基层杂物的清理并转运到屋面以 下 。 屋 面 上 的 垃 圾 清 扫 洁 净 , 采 纳 编 织 袋 直 接 装 袋 , 清 理 运 走 。S1YigLg。xRTJQjh。2、清扫原有的檩条及椽子基层表面,要求表面平整、清洁、坚实、干燥,且不得...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面瓦翻新施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
