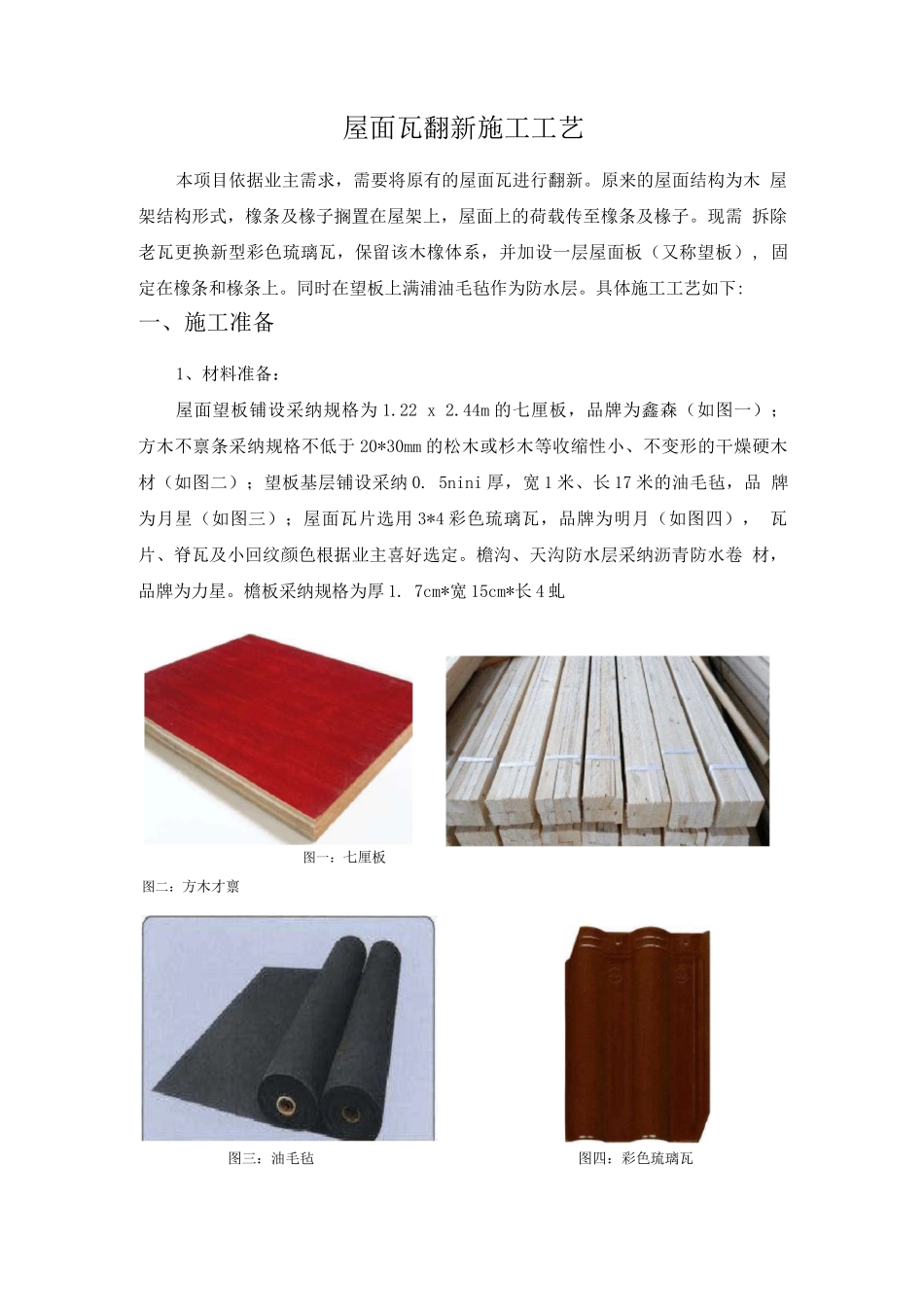

屋面瓦翻新施工工艺本项目依据业主需求,需要将原有的屋面瓦进行翻新。原来的屋面结构为木 屋架结构形式,橡条及椽子搁置在屋架上,屋面上的荷载传至橡条及椽子。现需 拆除老瓦更换新型彩色琉璃瓦,保留该木橡体系,并加设一层屋面板(又称望板), 固定在橡条和椽条上。同时在望板上满浦油毛毡作为防水层。具体施工工艺如下:一、施工准备1、材料准备:屋面望板铺设采纳规格为 1.22 x 2.44m 的七厘板,品牌为鑫森(如图一); 方木不禀条采纳规格不低于 20*30mm 的松木或杉木等收缩性小、不变形的干燥硬木 材(如图二);望板基层铺设采纳 0. 5nini 厚,宽 1 米、长 17 米的油毛毡,品 牌为月星(如图三);屋面瓦片选用 3*4 彩色琉璃瓦,品牌为明月(如图四), 瓦片、脊瓦及小回纹颜色根据业主喜好选定。檐沟、天沟防水层采纳沥青防水卷 材,品牌为力星。檐板采纳规格为厚 1. 7cm*宽 15cm*长 4 虬图一:七厘板图二:方木才禀条图三:油毛毡图四:彩色琉璃瓦2、施工机具及辅料准备:卷尺、木工铅笔、墨斗、木工锯、锤子、錾子、 刷子、专用钢钉。3、技术准备:根据屋面瓦翻新实际情况,施工总体根据两步走,第一步为 旧瓦拆除、第二步为新瓦安装。二、主要施工顺序老屋面瓦拆除一挂瓦条凿除一屋面基层杂物清理一铺设屋面望板一望板上 满浦油毛毡一细部铺设防水卷材一屋面顺水条、挂瓦条安装一屋面琉璃瓦安装一 屋面细部构造处理-检查验收三、H 艺流程及操作要点3.1.老屋面瓦拆除及挂瓦条凿除(图五)1、老屋脊瓦拟定采纳人工逐片拆除。因为铺设屋面 瓦的施工工艺是从檐至屋脊,逐片搭接铺设,所以拆除 顺序与铺设相反,应从尾脊拆到檐逐片拆,首先先拆除 靠近屋脊的瓦,再顺着坡面分层拆除,根据先铺的后拆, 后铺的先拆的顺序进行。2、老挂瓦条凿除采纳的工具为锤子和錾子,对屋脊 瓦与水泥砂浆粘贴处适当凿打至挂瓦条松动,逐层逐条取 出并移除。3.2.屋面基层杂物清理1、拆掉的瓦片和挂瓦条拆除后,要进行屋面基层杂物的清理并转运到屋面 以下。屋面上的垃圾清扫洁净,采纳编织袋直接装袋,清理运走。2、清扫原有的檩条及椽子基层表面,要求表面平整、清洁、坚实、干燥, 且不得有断裂、变形、翘曲等缺陷。3.3.屋面铺设望板(图六、图七)1、基层清理完成后,经检查檩条及椽子基层表面无缺陷(若有缺陷需进行 更换或者加固处理),再铺设屋面板(望板),望板选用规格为 1.22 x 2.44m 的七厘板,...
